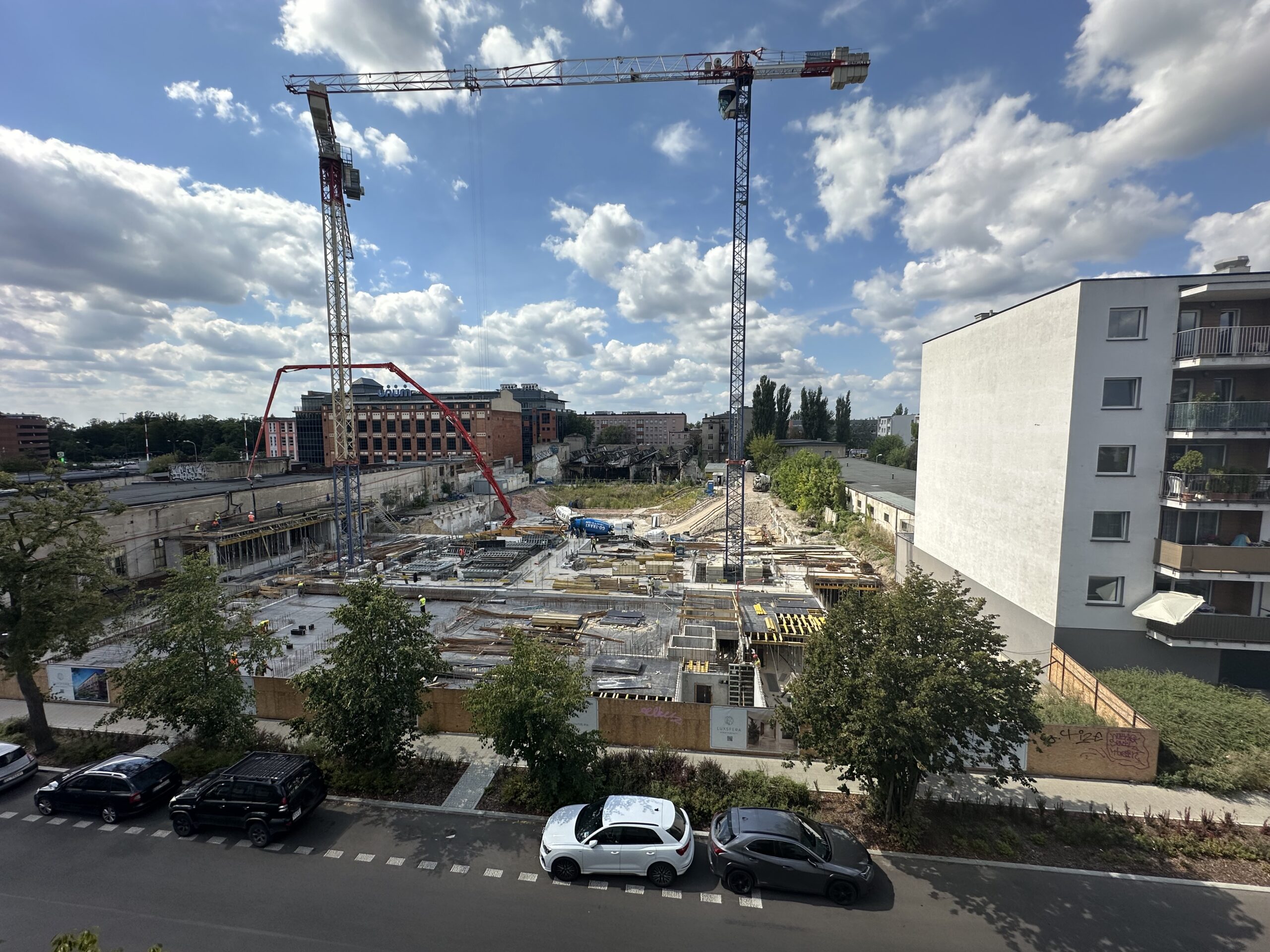

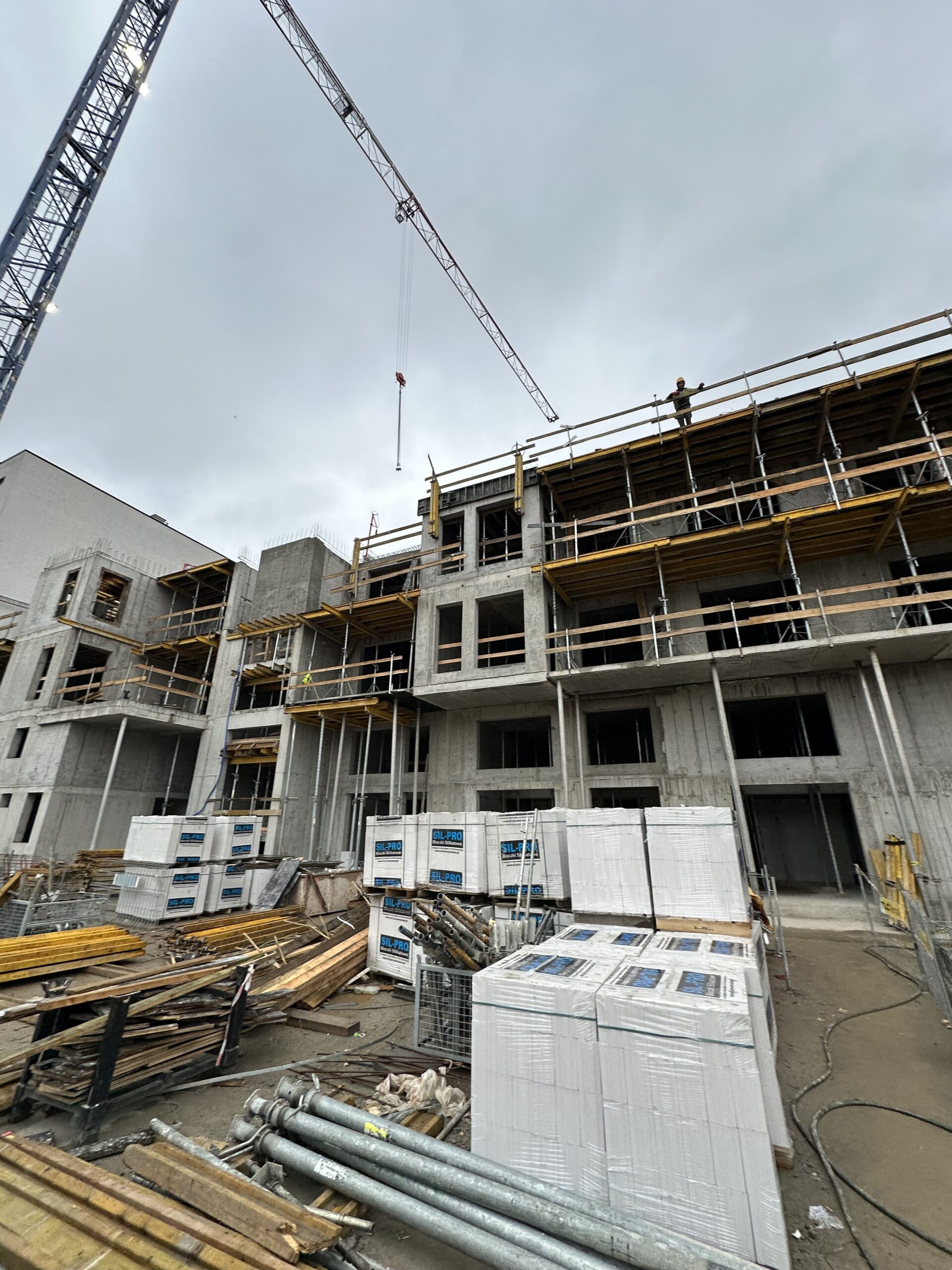

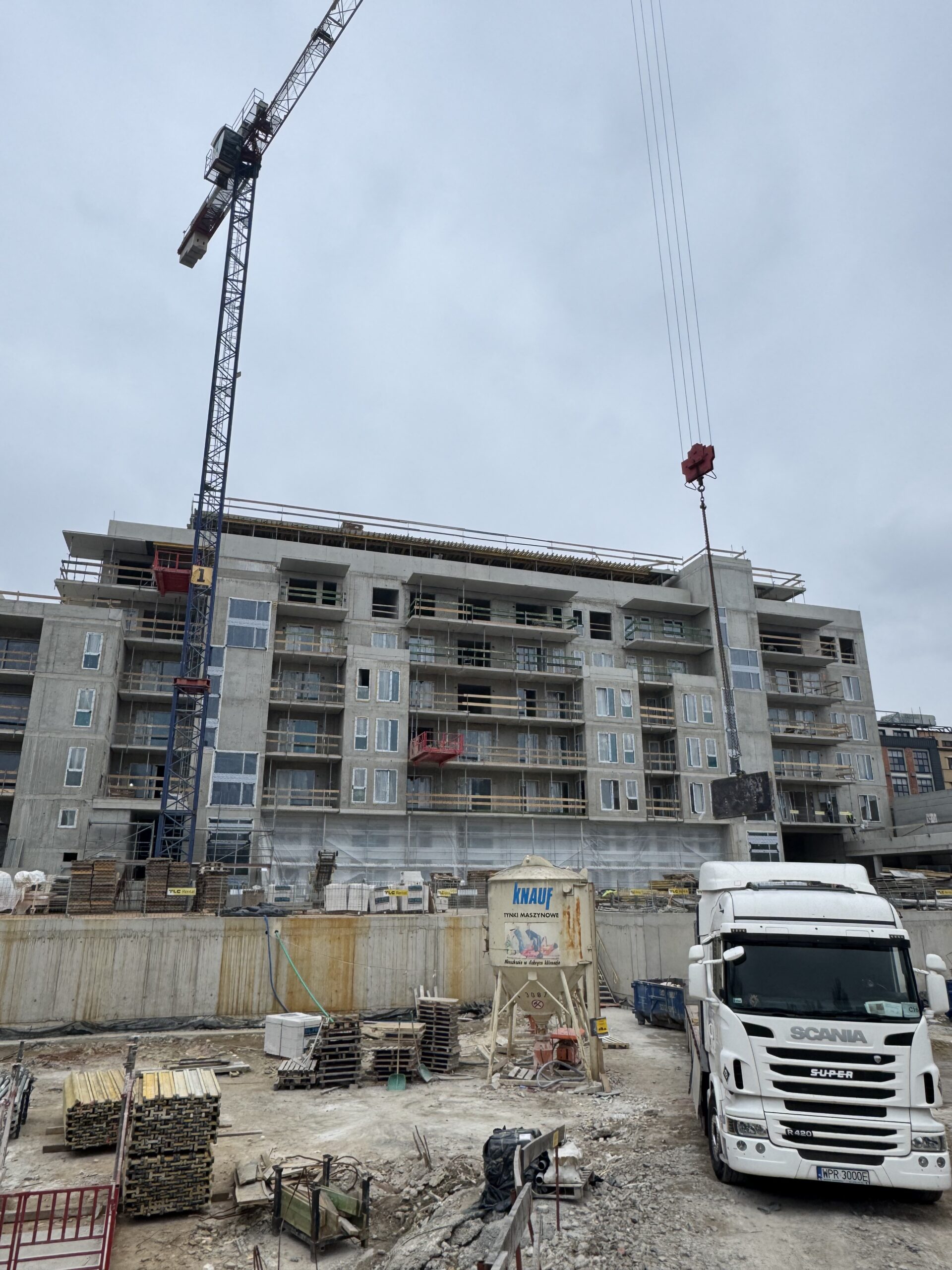

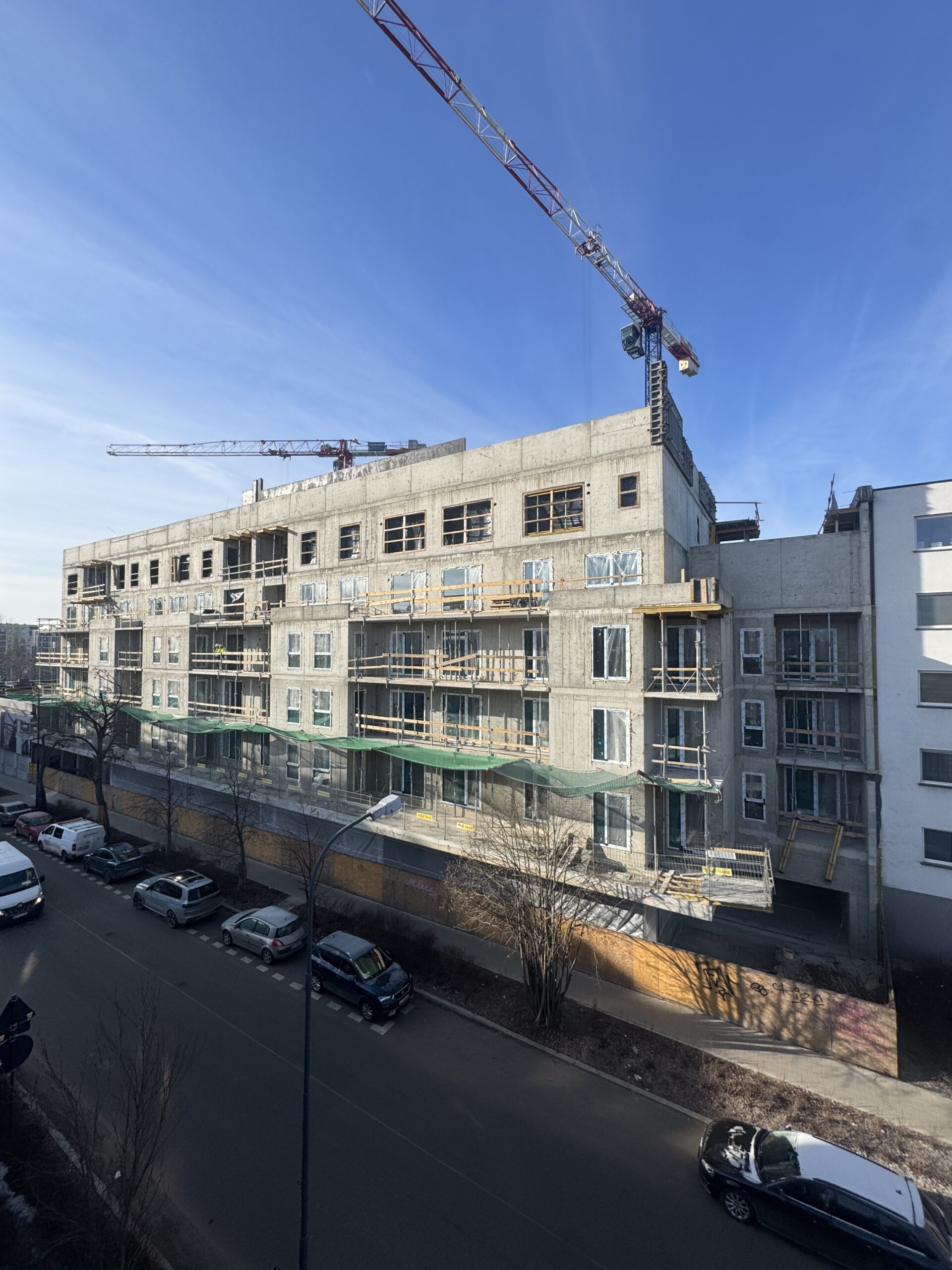

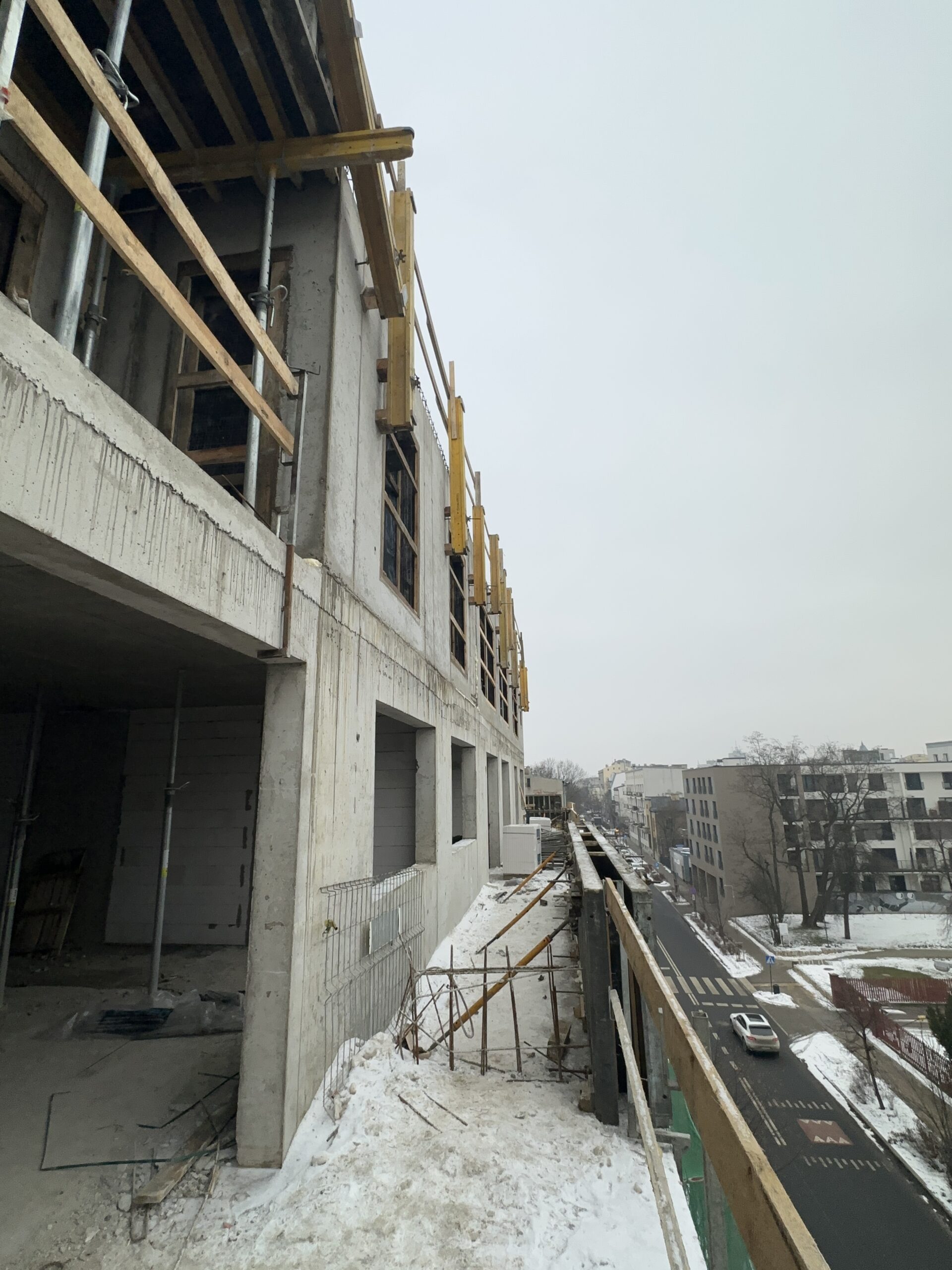

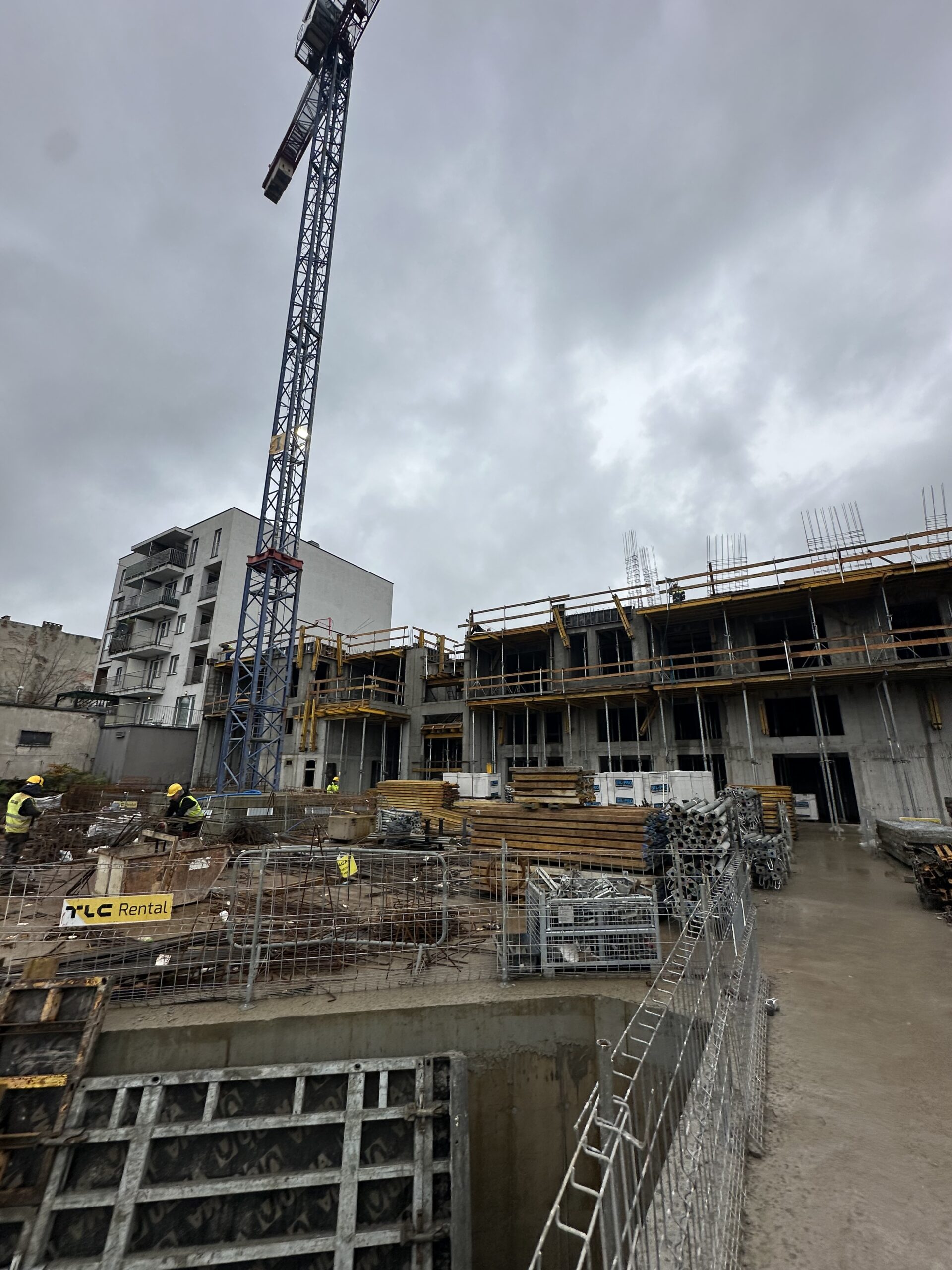

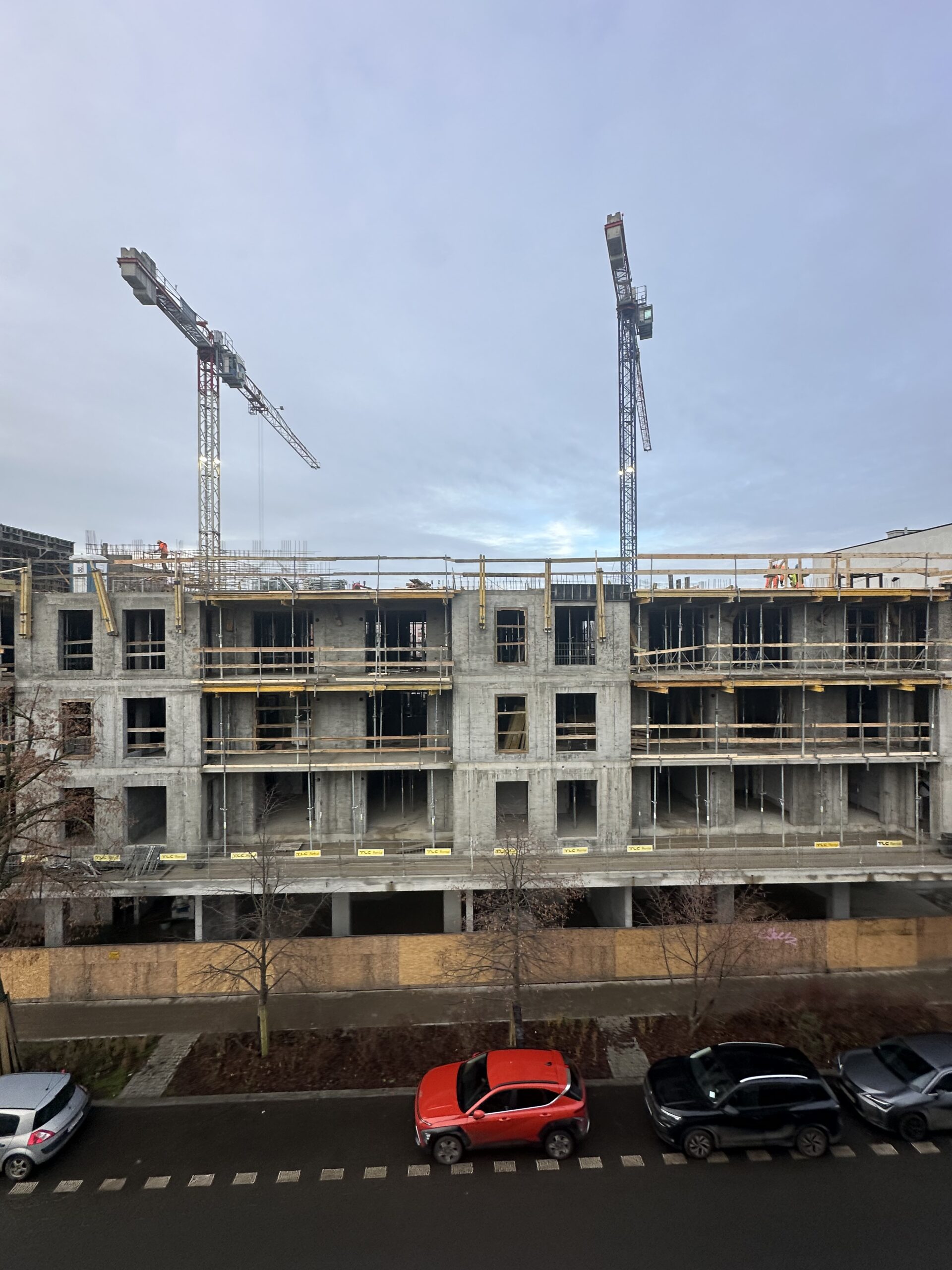

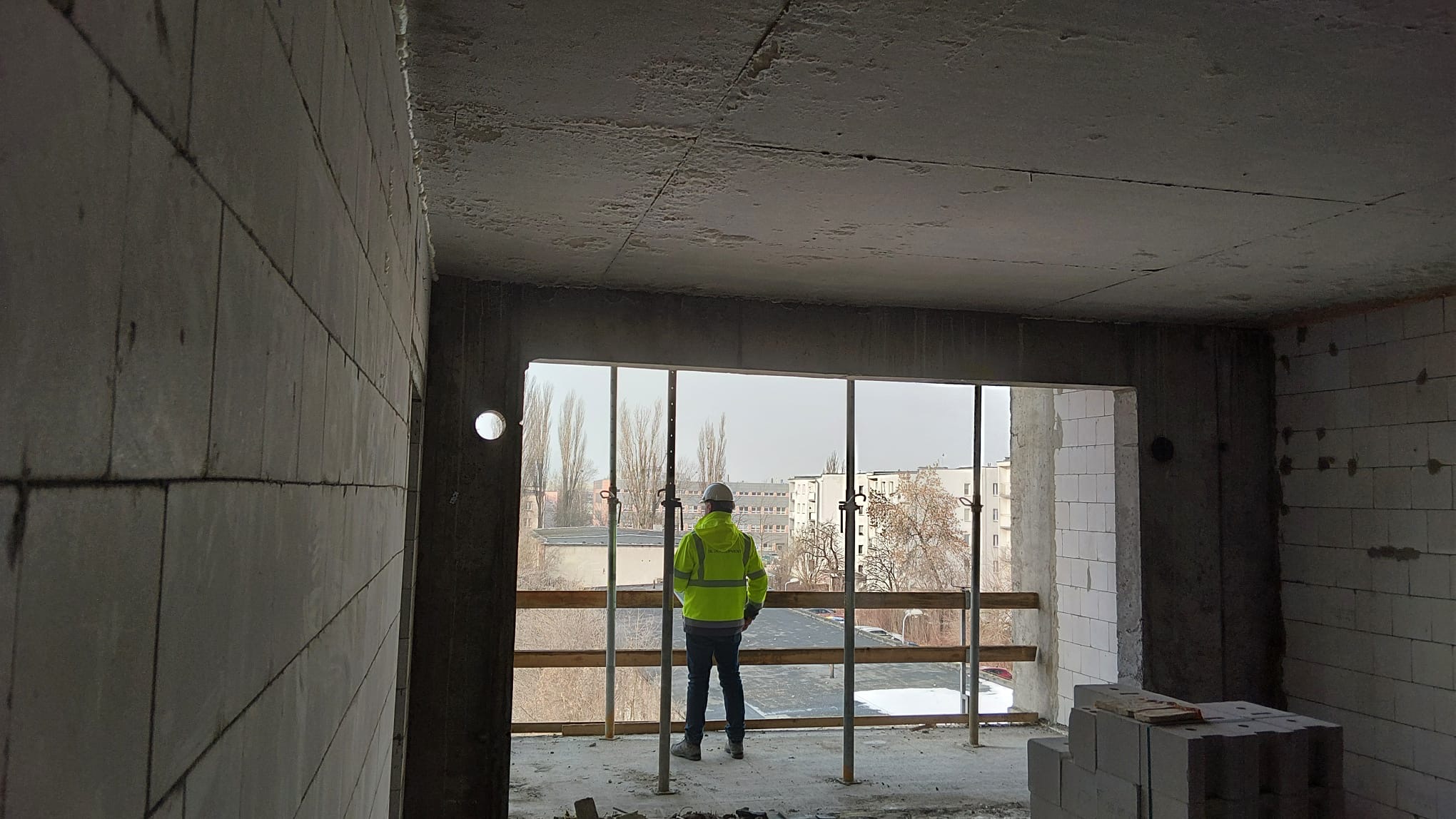

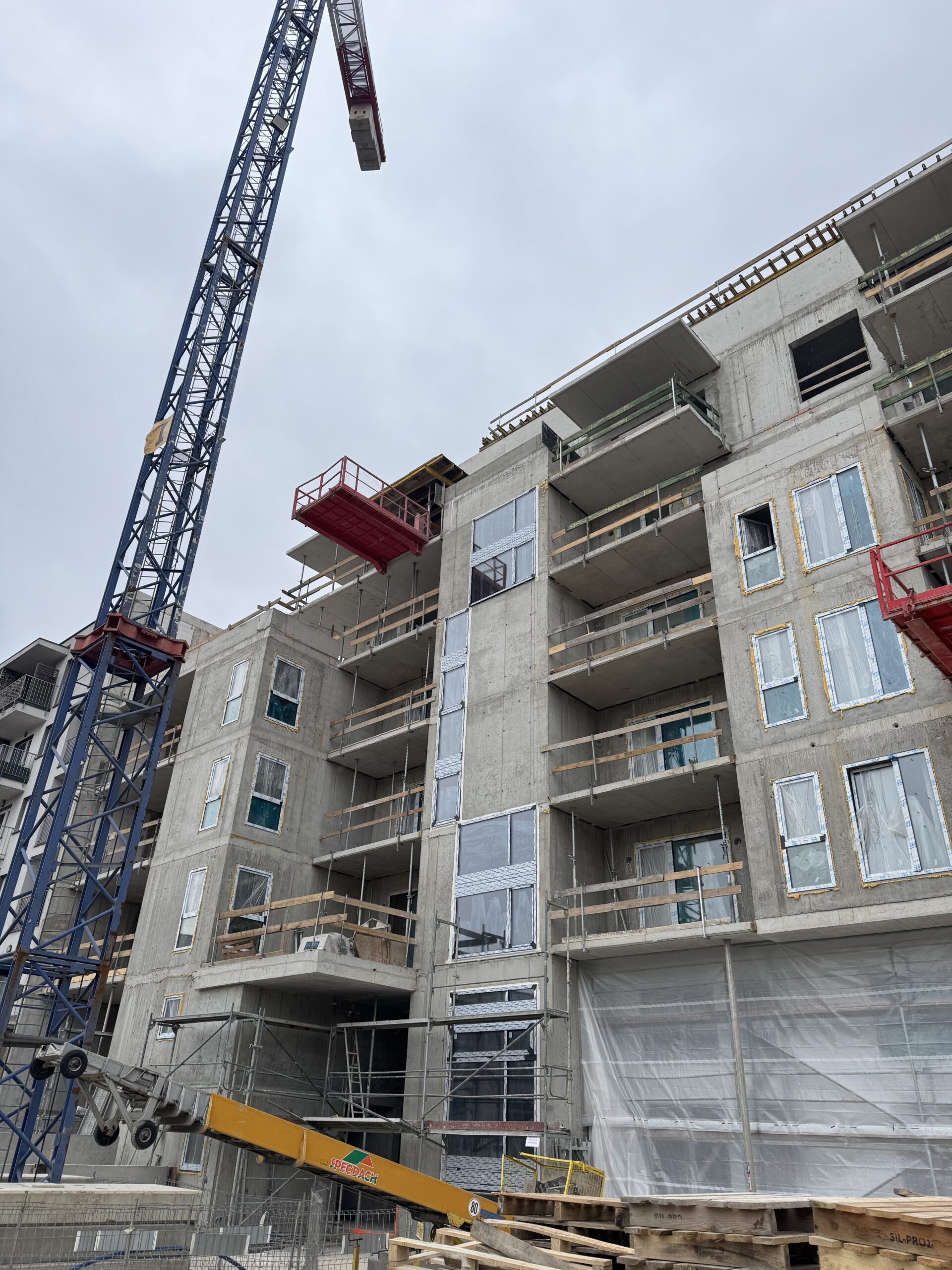

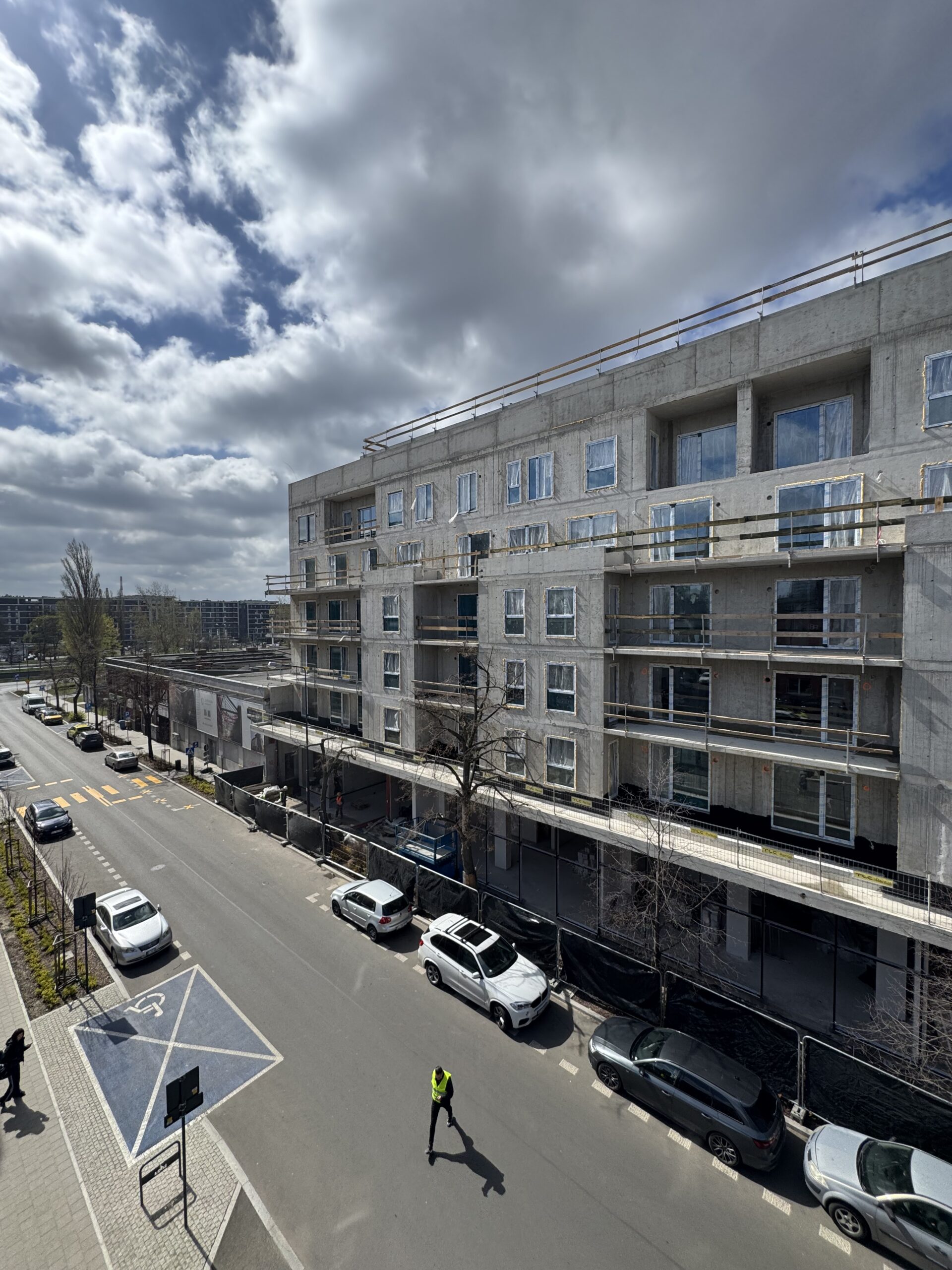

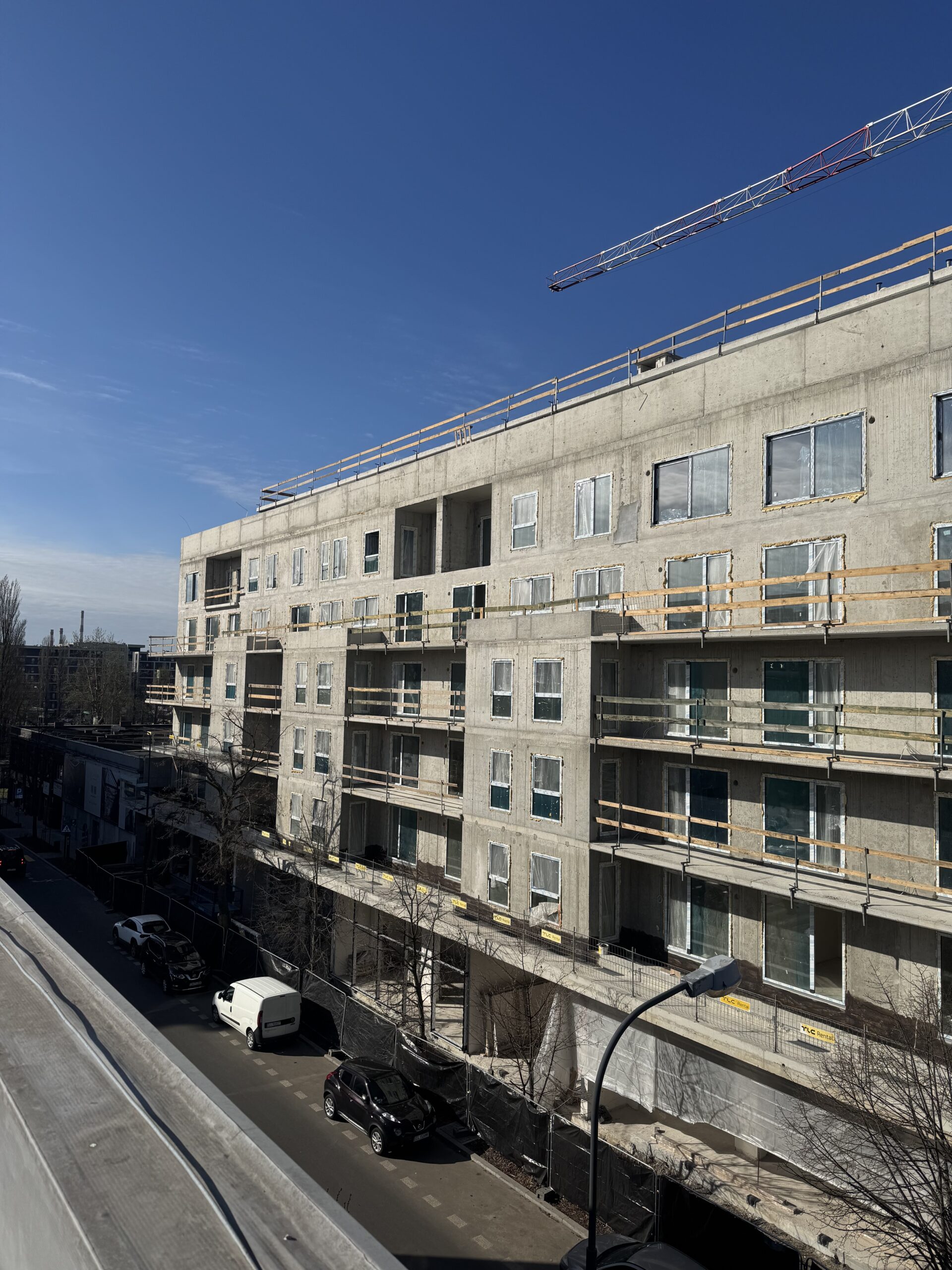

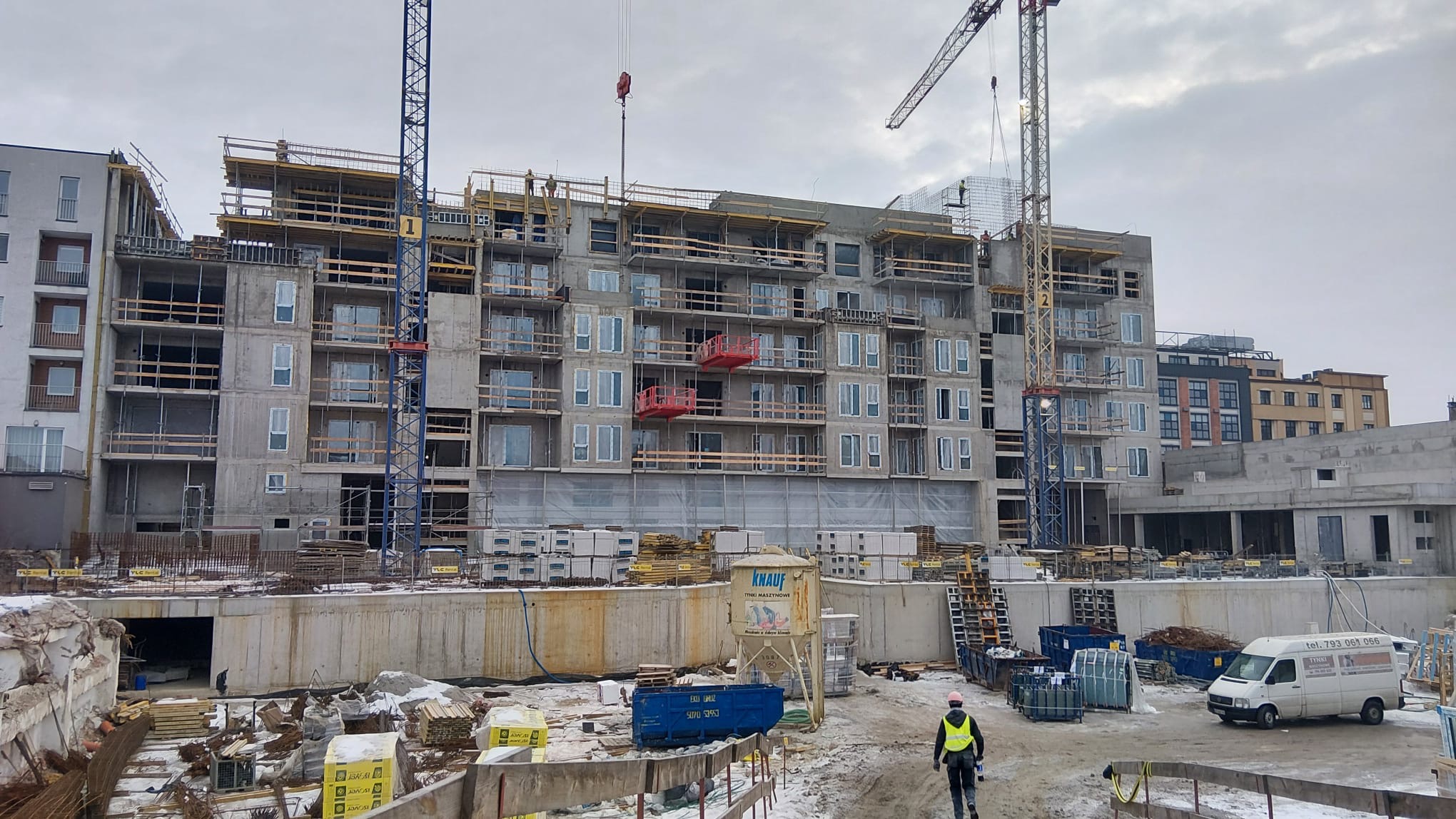

Dziennik budowy – 8.04.2026

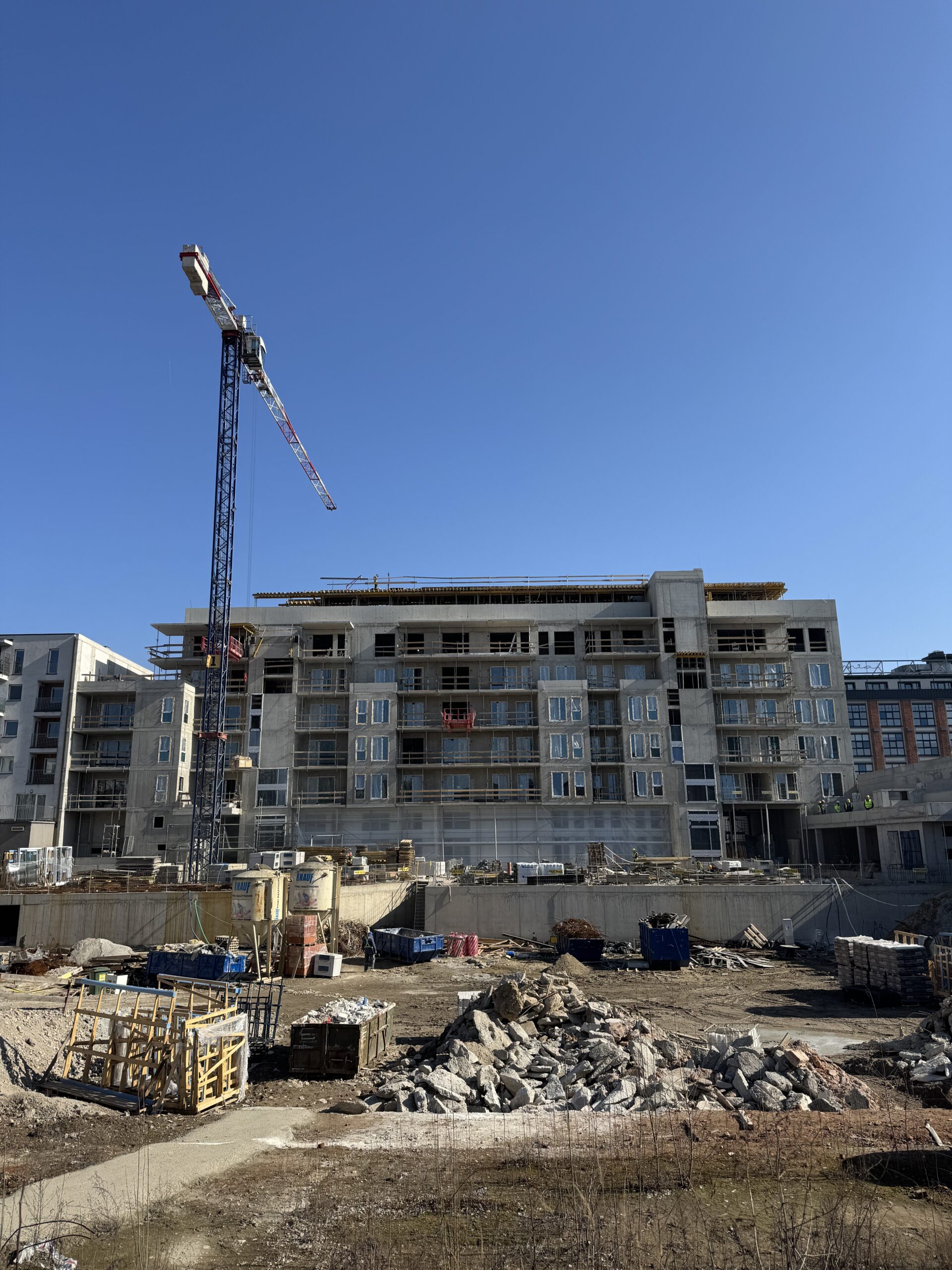

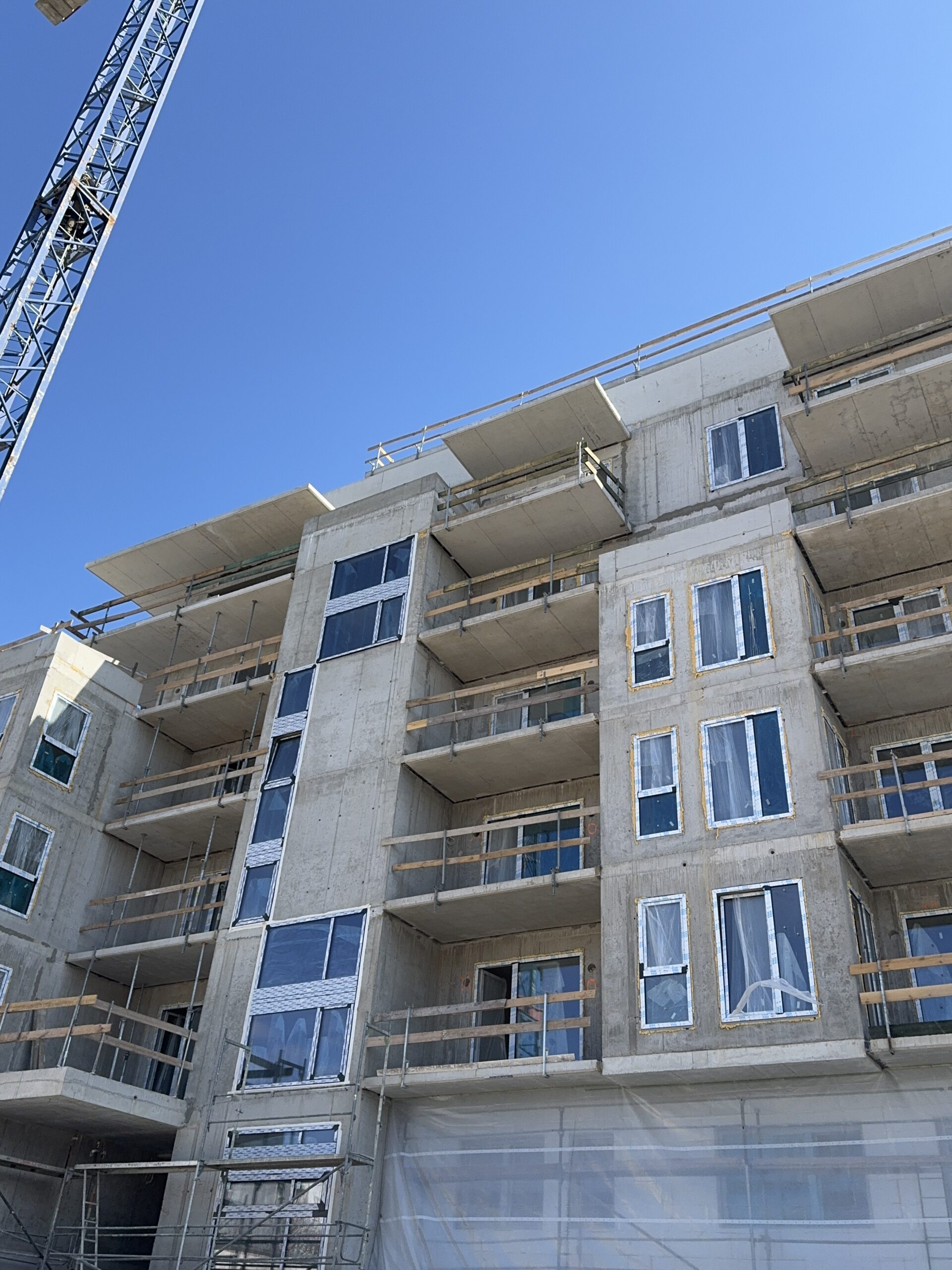

Luxsfera wchodzi w zaawansowaną fazę prac wykończeniowych, a jednocześnie domykane są ostatnie elementy etapu konstrukcyjnego.

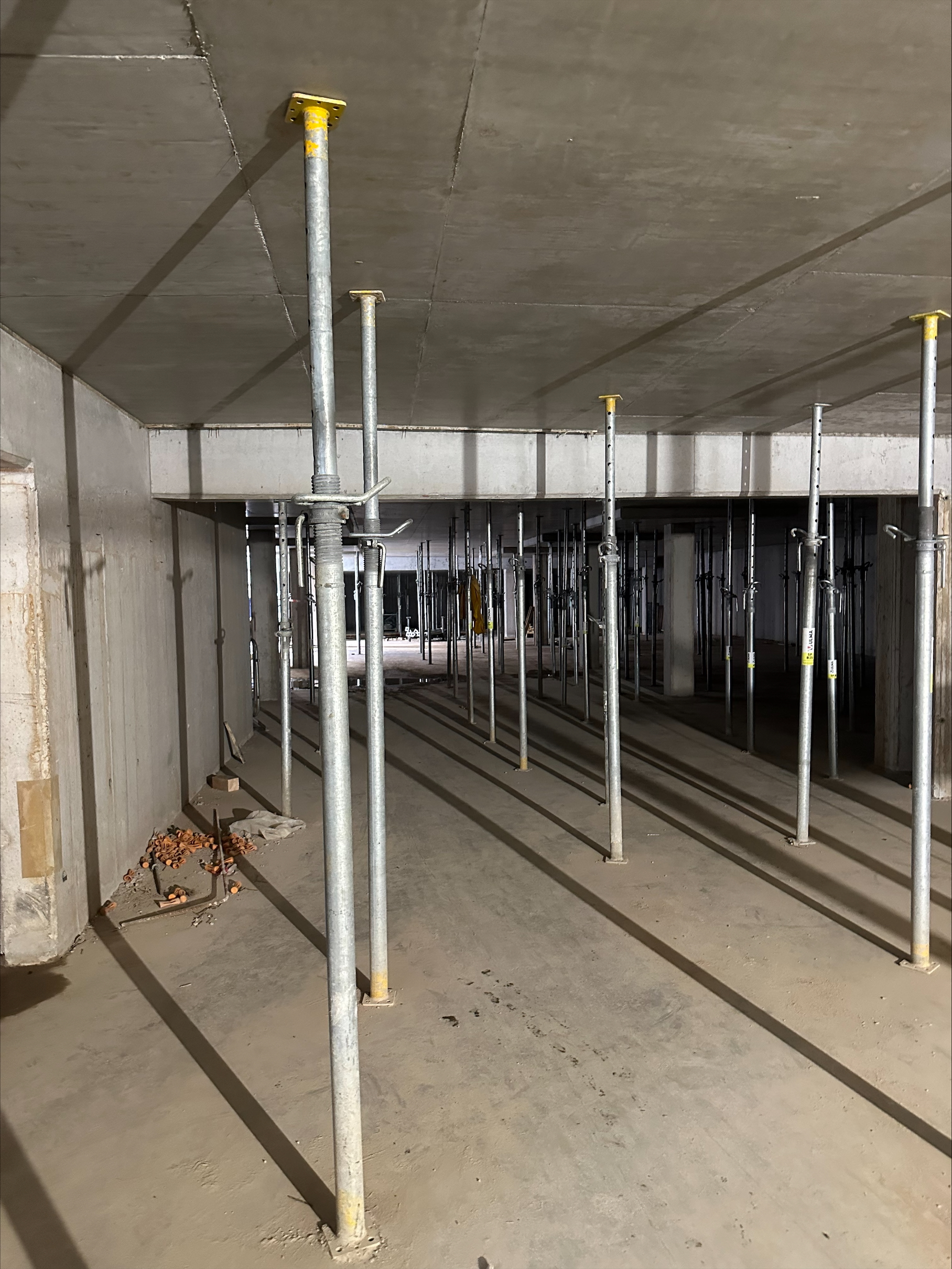

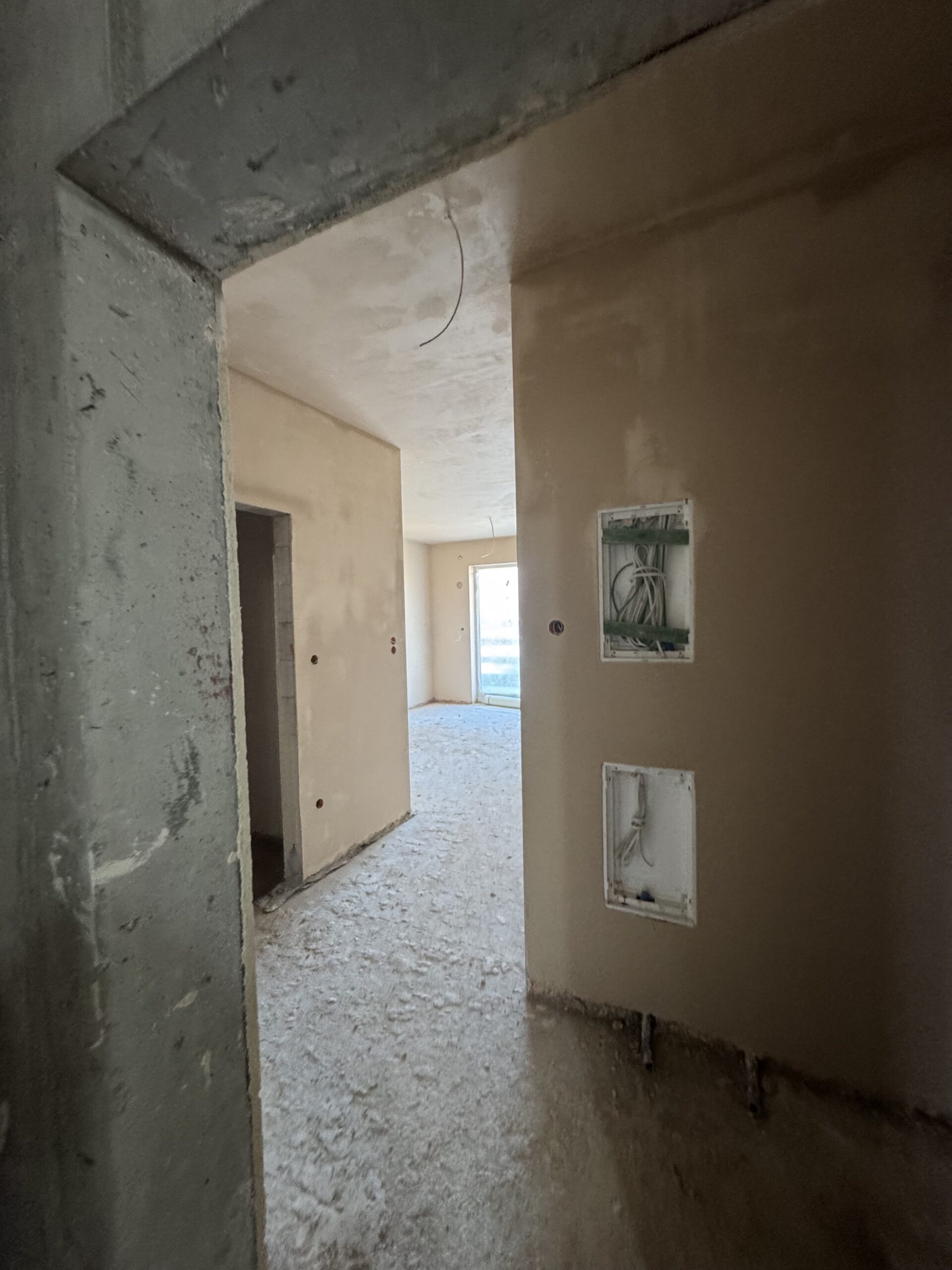

• Na trzecim piętrze prace tynkarskie sukcesywnie postępują, obejmując kolejne mieszkania.
• Na czwartym piętrze trwają przygotowania pod gruntowanie, poprzedzające rozpoczęcie tynkowania.

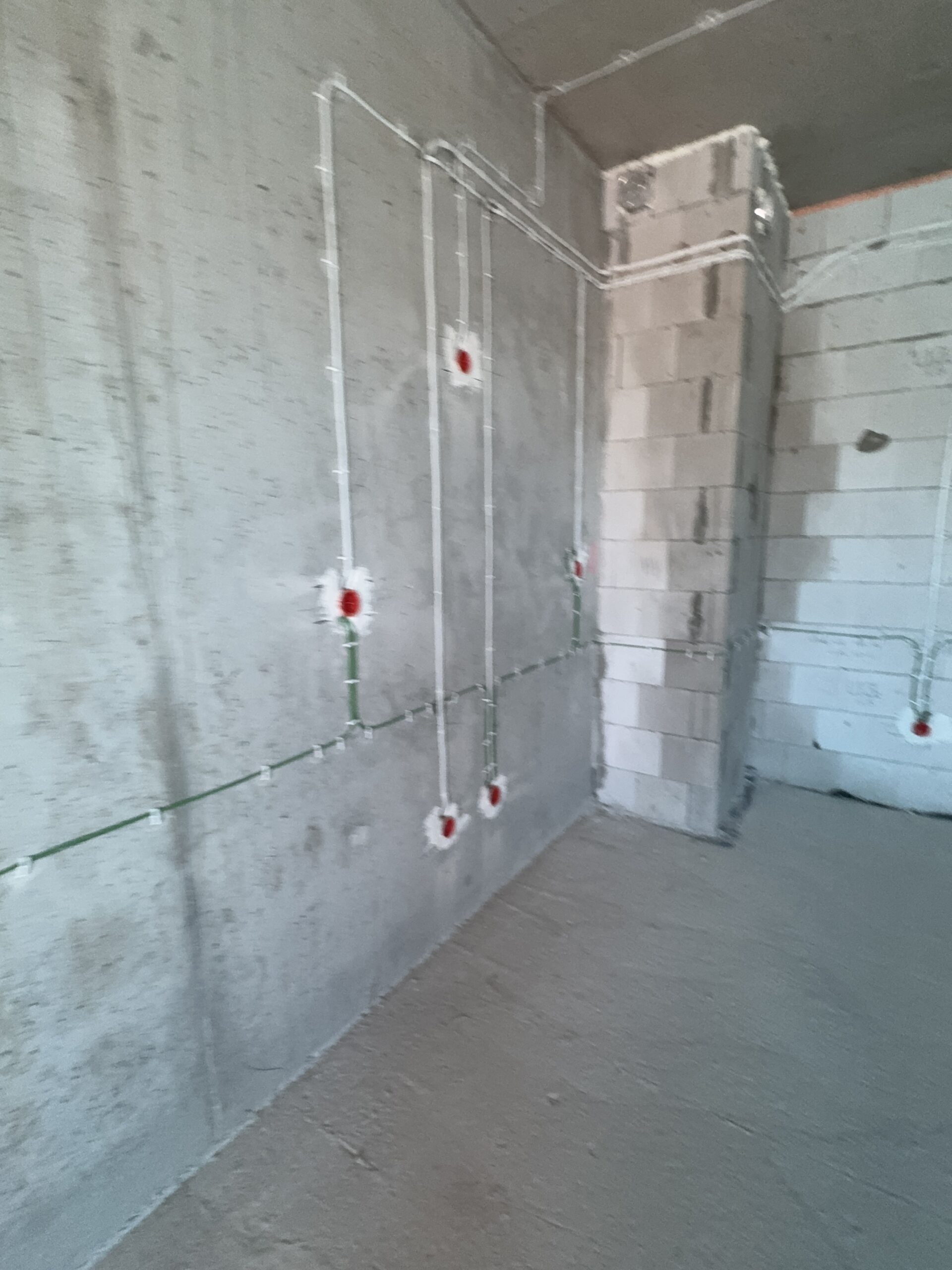

• Na piątym piętrze rozpoczęto montaż puszek elektrycznych, co stanowi kolejny etap prac instalacyjnych.

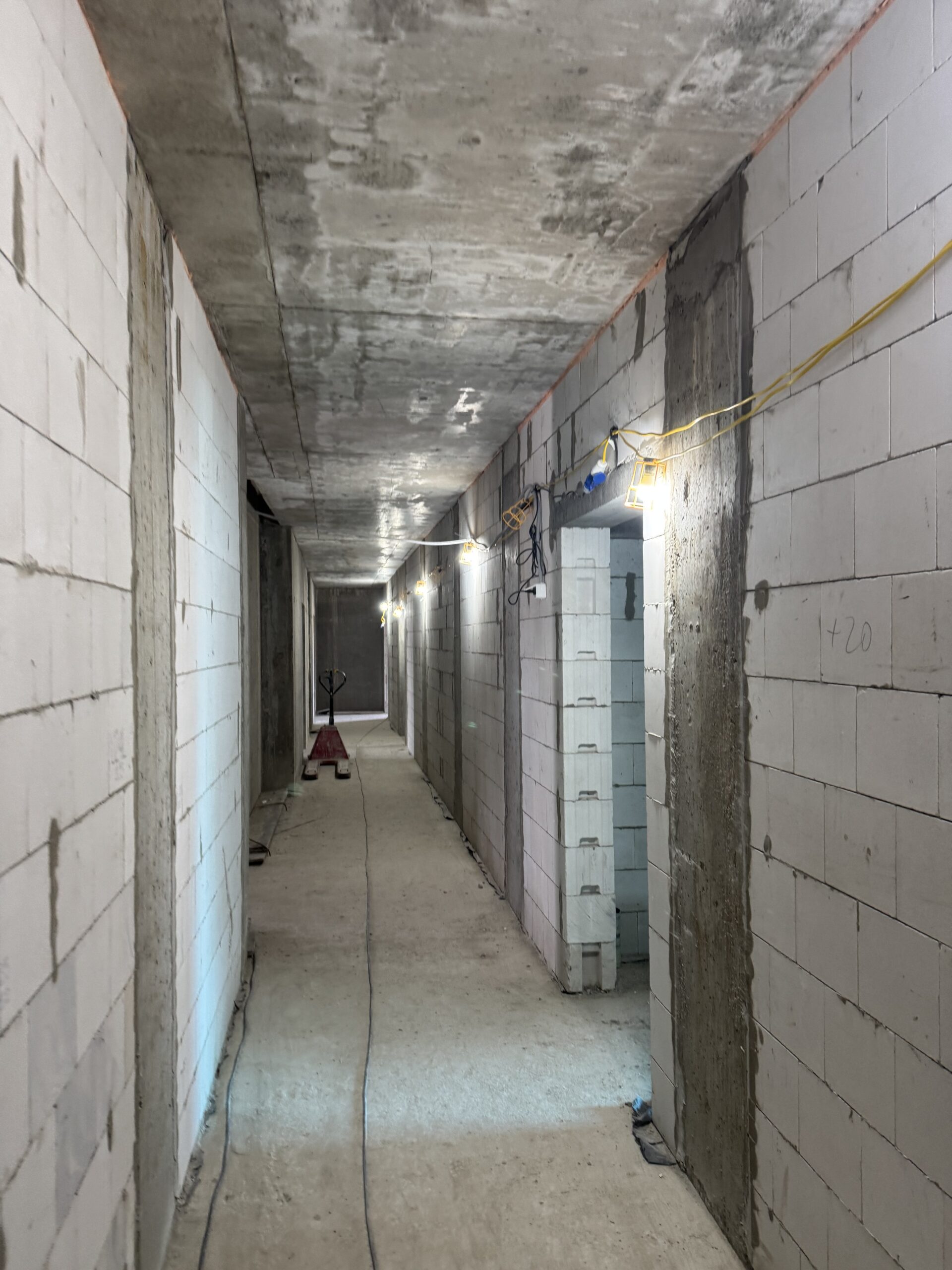

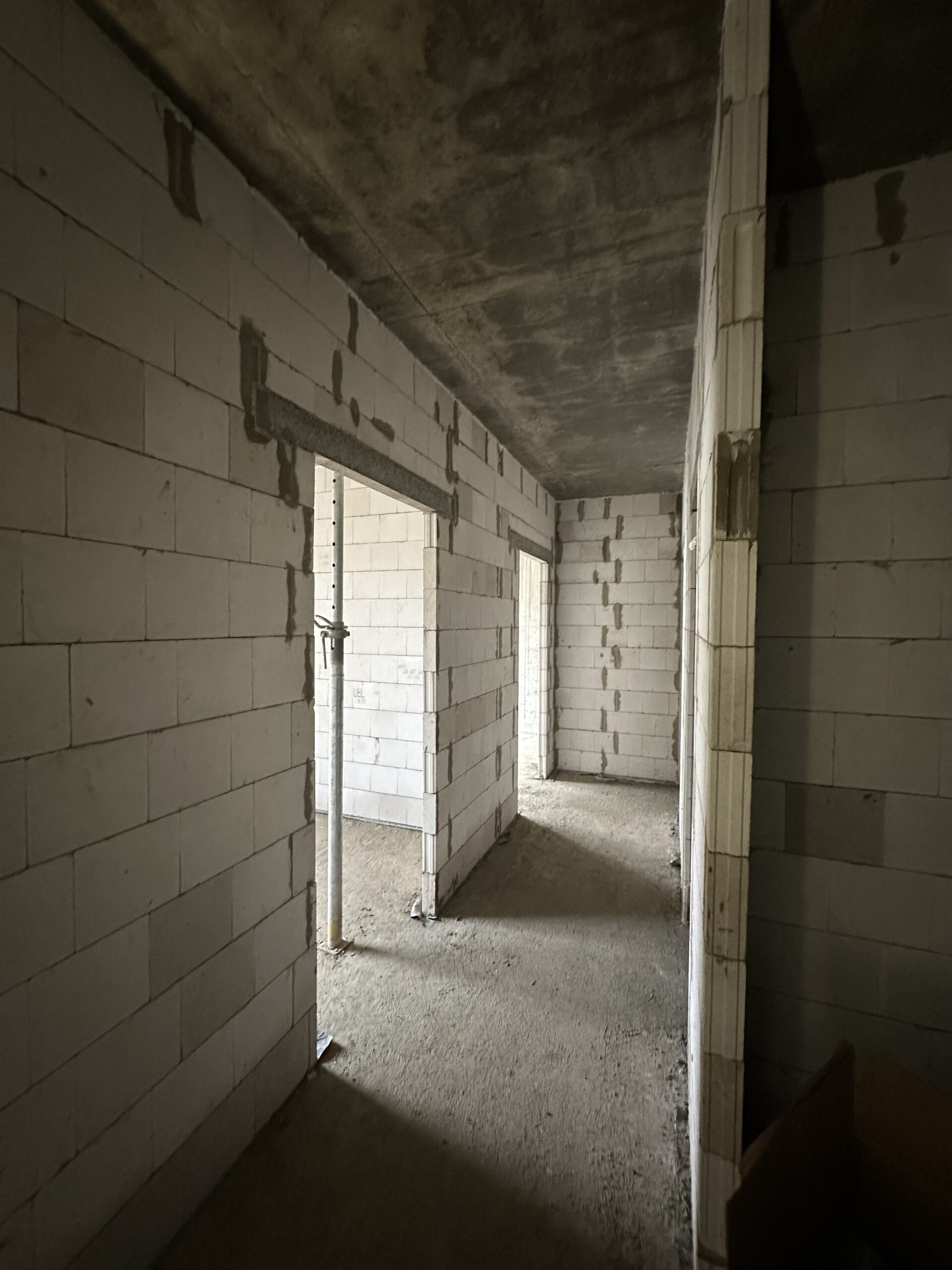

• Wszystkie lokale zostały już wymurowane – do wykonania pozostały szachty instalacyjne, które będą realizowane równolegle z montażem instalacji.
• Trwają prace izolacyjne na balkonach, przygotowujące je do kolejnych etapów wykończenia.

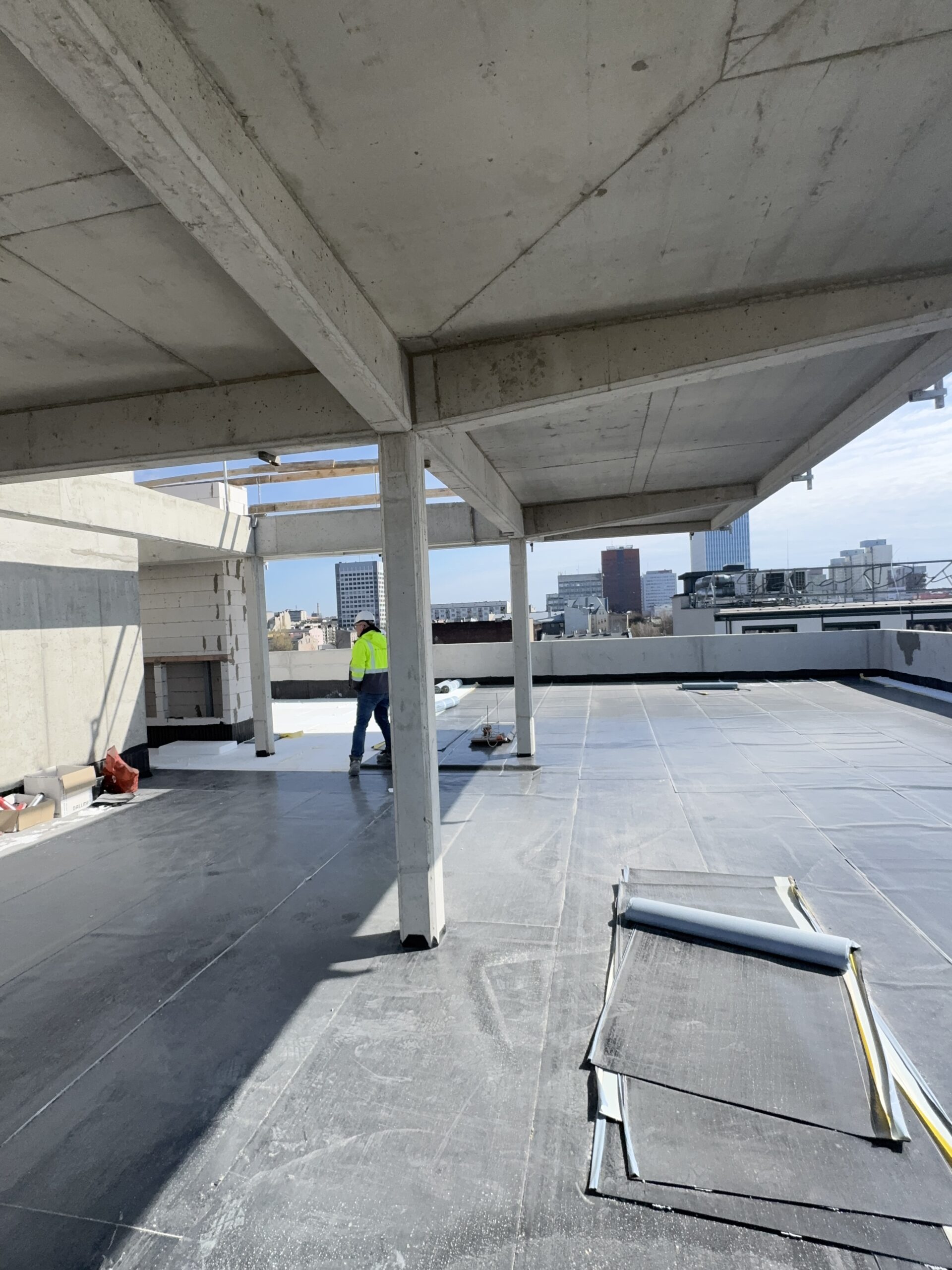

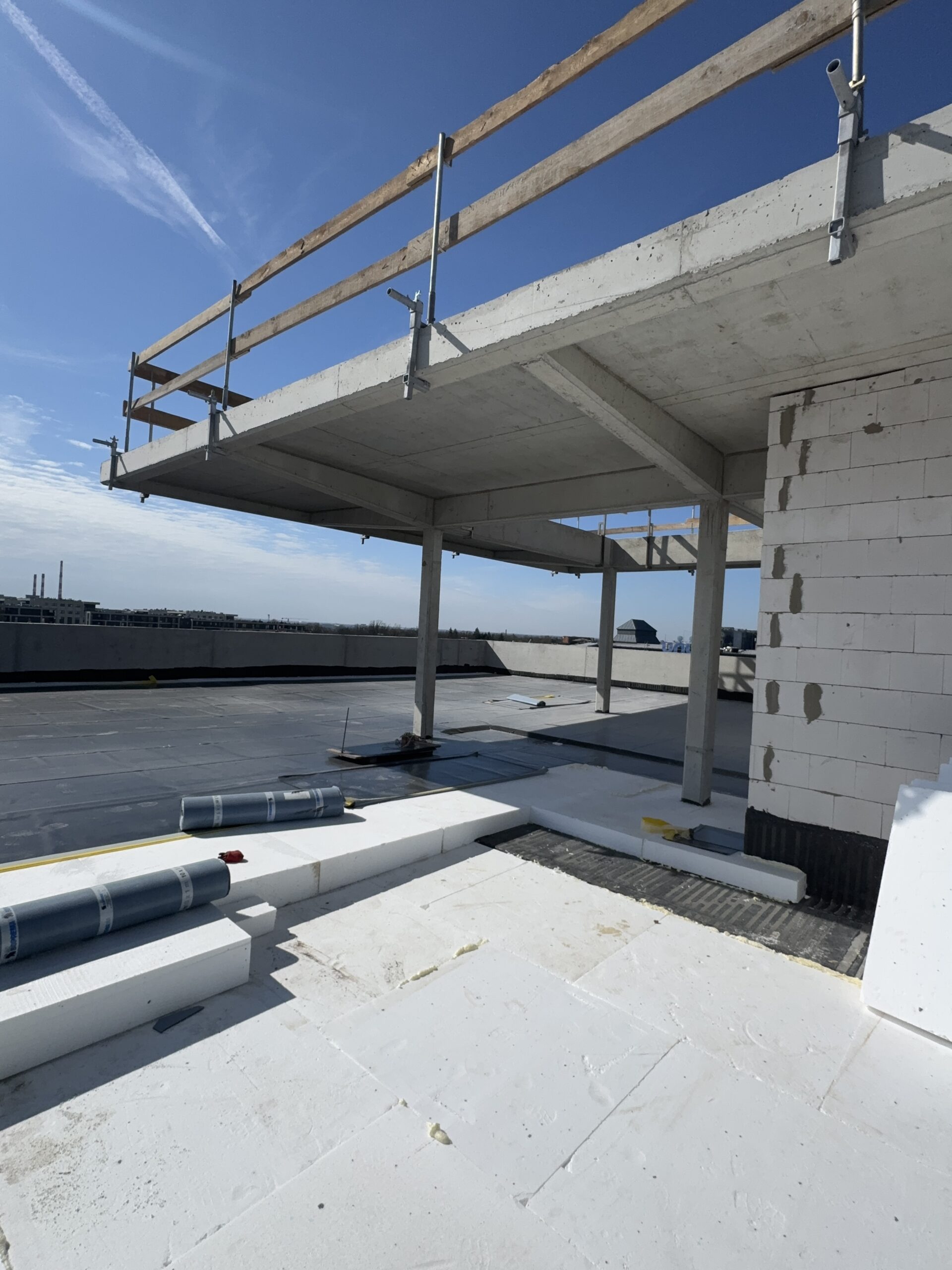

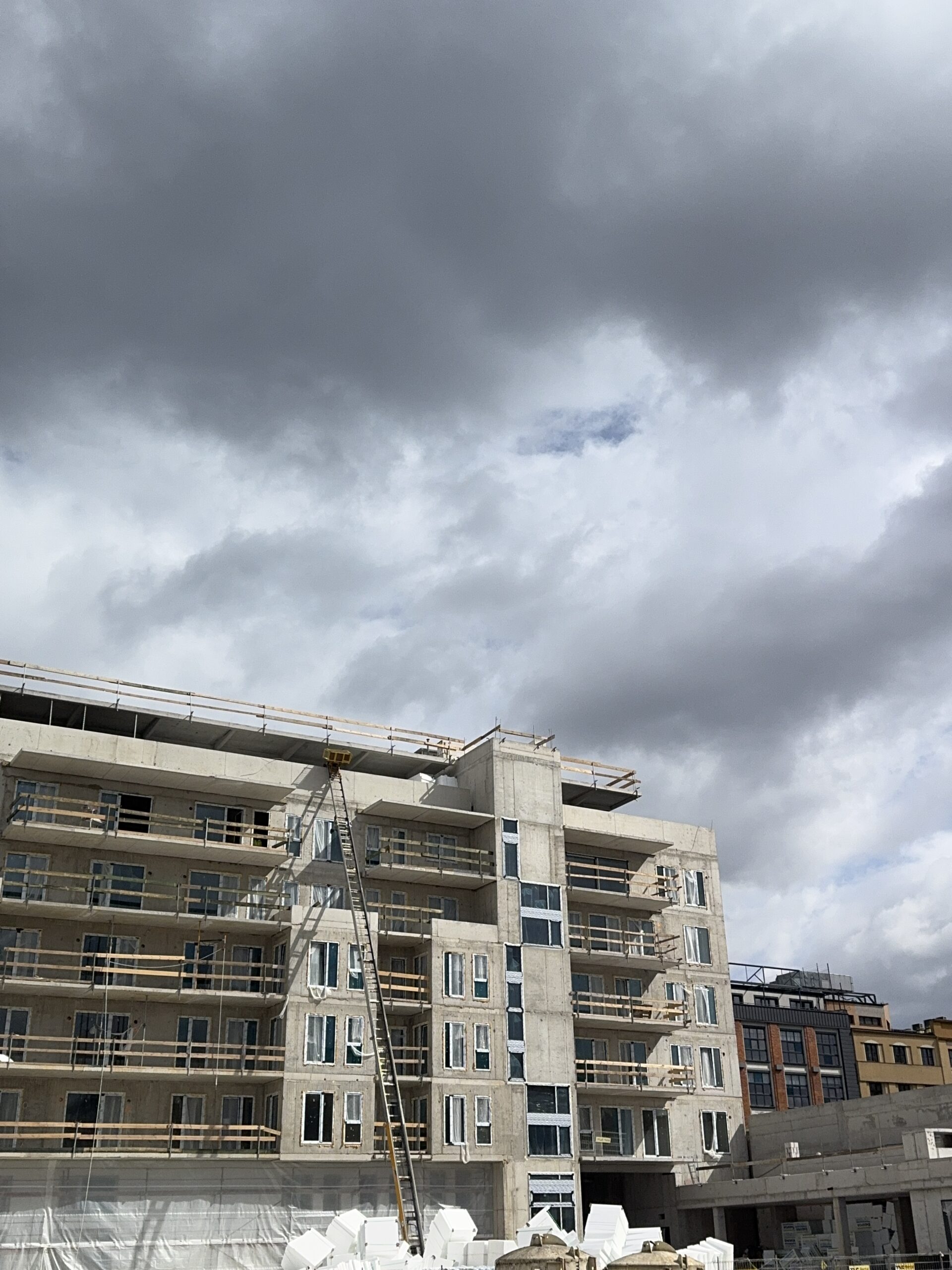

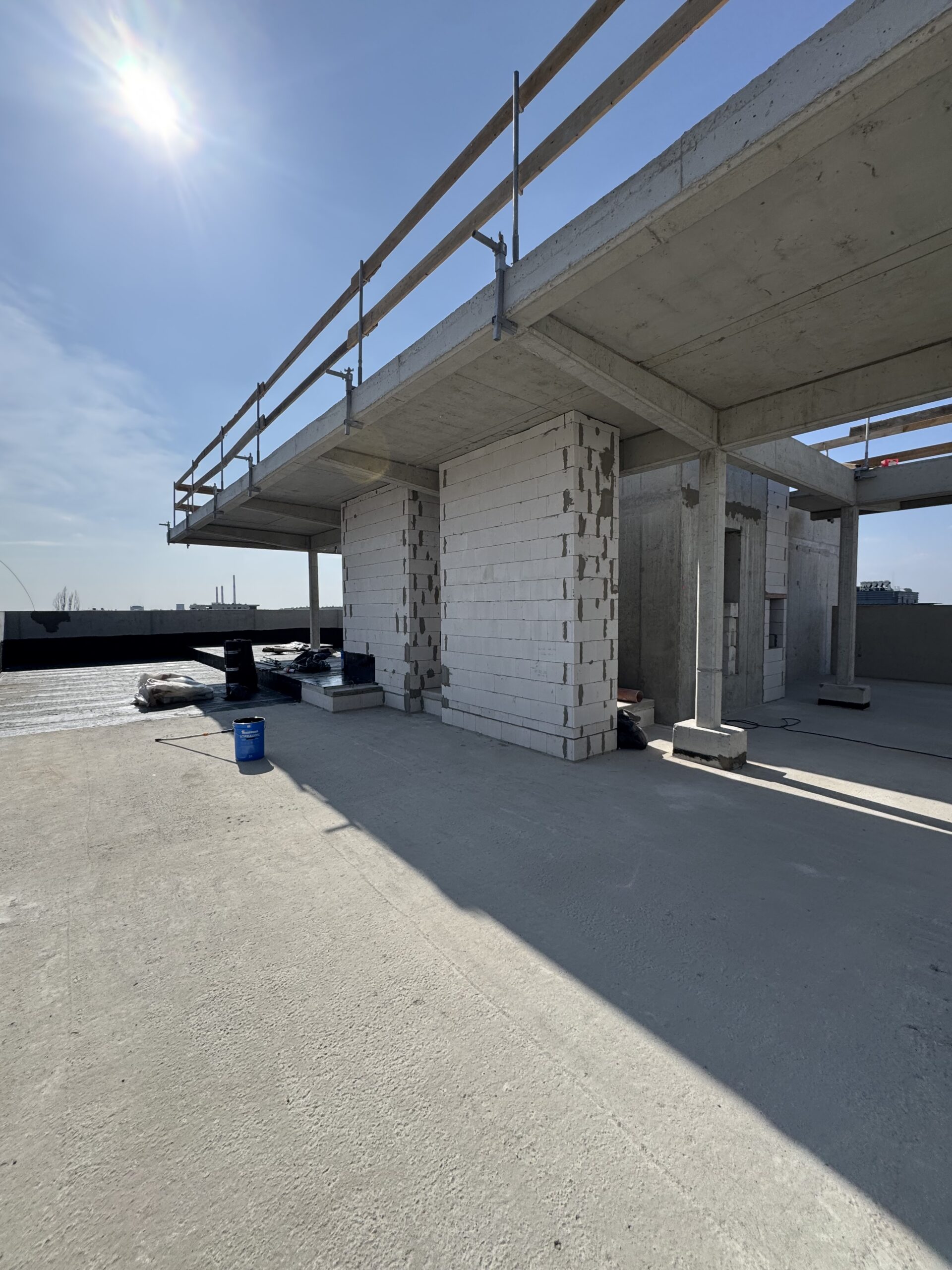

• Na dachu prowadzone są prace dekarskie, a przyszły taras dla mieszkańców coraz wyraźniej nabiera docelowego charakteru.

• Zdemontowano żuraw wieżowy, co pozwoli w najbliższych dniach zakończyć wszelkie prace betoniarskie.
Luxsfera z każdym tygodniem przybliża się do etapu finalnych prac wykończeniowych.
Zapraszamy do Biura Sprzedaży:
📍 ul. Gdańska 126/128, lok. 301
📞 510 070 433 | 510 894 810

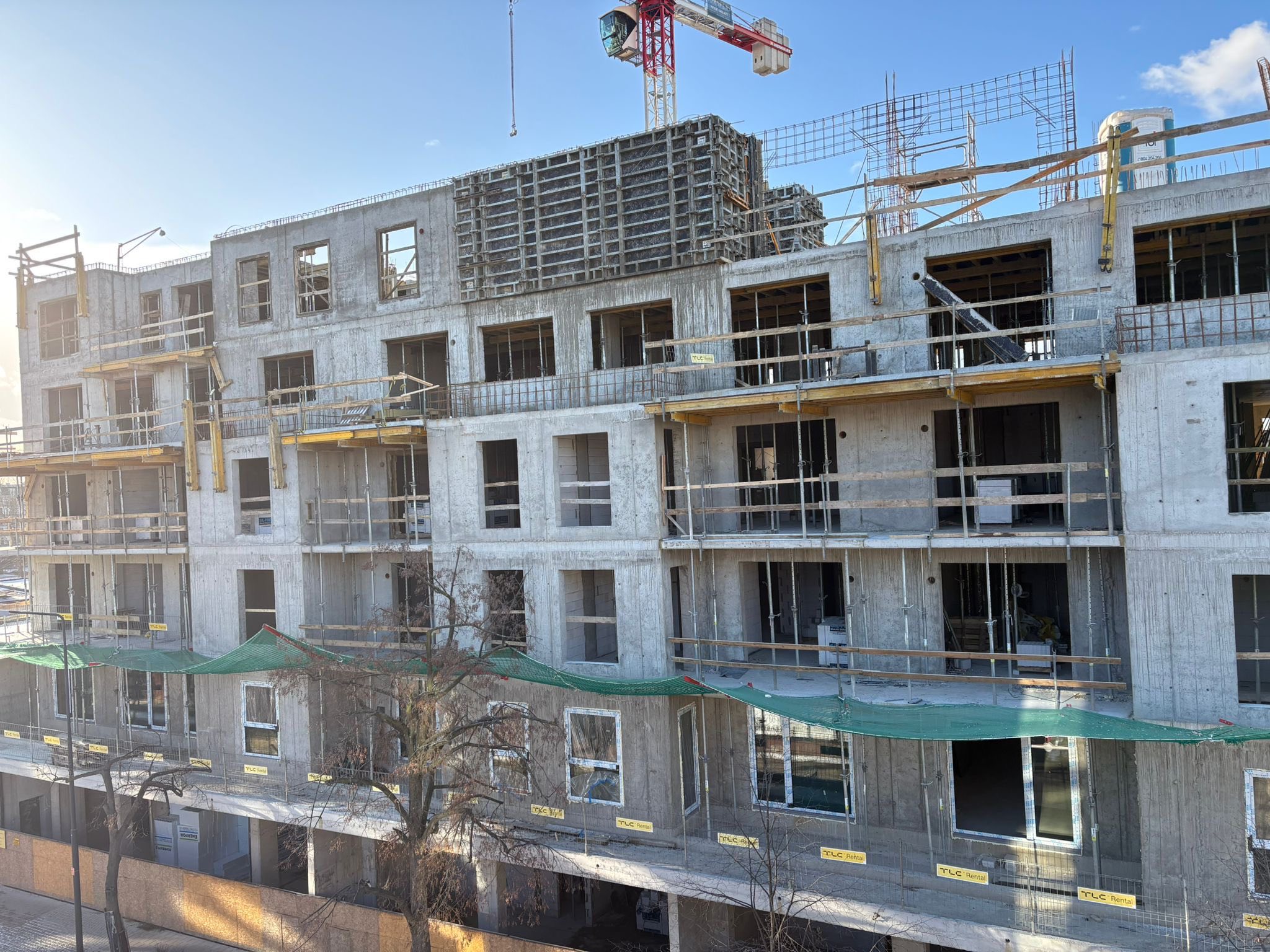

Dziennik budowy – 3.04.2026

Luxsfera wchodzi w kolejny etap prac wykończeniowych, a postępy widoczne są zarówno wewnątrz budynku, jak i w jego bezpośrednim otoczeniu.
• Na trzecim piętrze trwają prace tynkarskie, które obejmują kolejne mieszkania.
• W międzyczasie zostały otynkowane lokale usługowe, przygotowując je do dalszych etapów realizacji.
• Na parterze rozpoczęliśmy prace wylewkarskie – pierwsze dwa mieszkania mają już gotowe posadzki.
• Trwają prace związane z dostosowaniem wysokości istniejącego chodnika do poziomu budynku, co stanowi ważny element zagospodarowania terenu.
• Montowane są witryny w lokalach usługowych, które stopniowo nadają parterowi docelowy, miejski charakter.

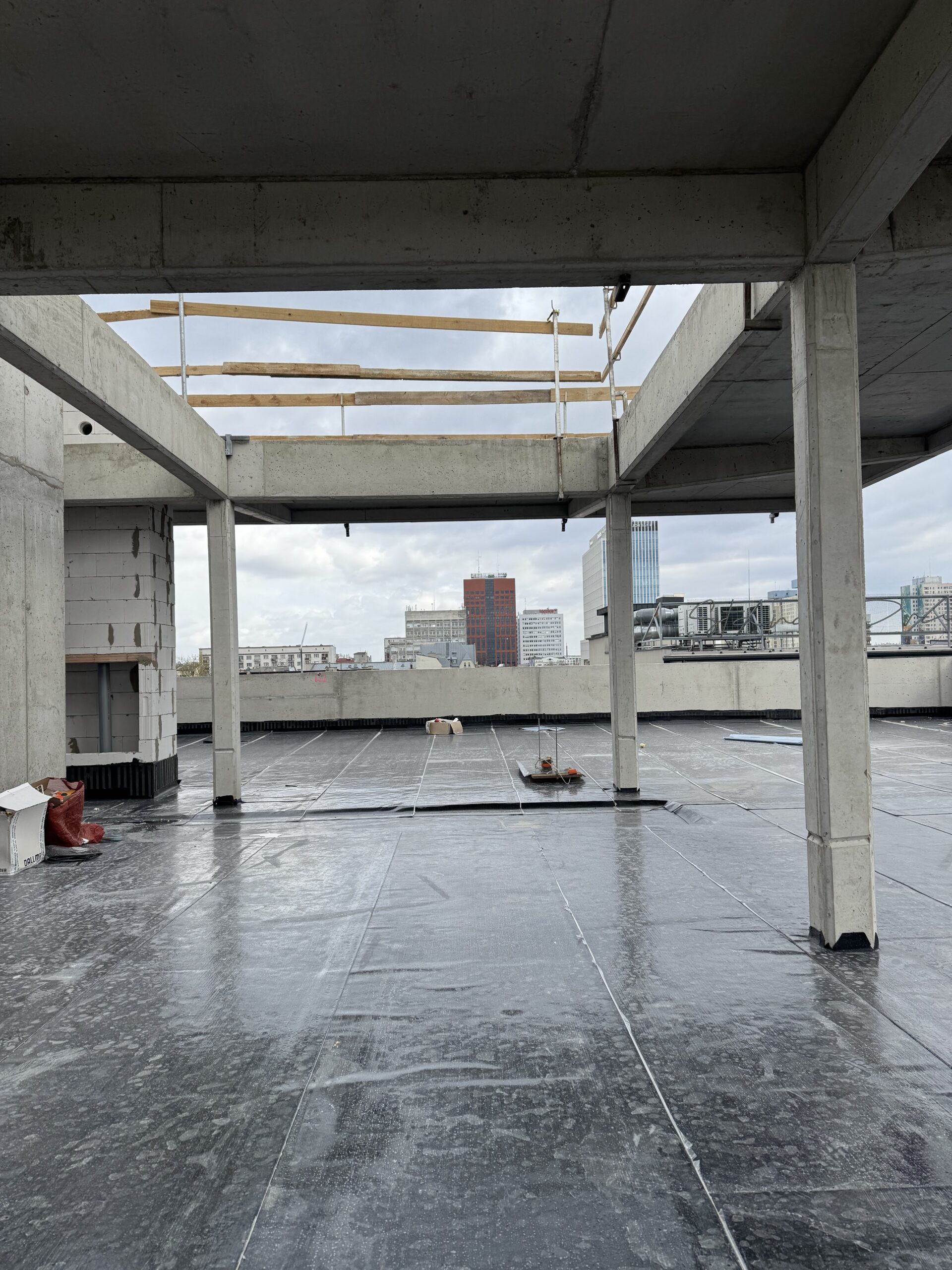

• Na dachu, w części przyszłego tarasu wspólnego, pojawia się papa podkładowa, przygotowując tę przestrzeń do kolejnych etapów prac.
Luxsfera coraz wyraźniej przechodzi w etap finalnych prac wykończeniowych.
Zapraszamy do Biura Sprzedaży:
📍 ul. Gdańska 126/128, lok. 301
📞 510 070 433 | 510 894 810

Dziennik budowy – 27.03.2026

Luxsfera konsekwentnie przechodzi przez kolejne etapy prac wykończeniowych. Postęp jest widoczny na wielu kondygnacjach, a prace prowadzone są równolegle.
• Na drugim piętrze trwają dalsze prace tynkarskie, a na trzecim piętrze są one sukcesywnie rozwijane.
• Elektrycy kontynuują prace na trzecim i czwartym piętrze, realizując kolejne odcinki instalacji.
• Na pierwszym piętrze prowadzony jest montaż instalacji wodociągowej, obejmujący kolejne mieszkania.
• Na ostatniej kondygnacji trwa montaż okien, a prace murarskie są na finiszu.
• Na dachu część pod przyszły taras dla mieszkańców jest obecnie izolowana i przygotowywana pod kolejne etapy prac – to ważny krok w realizacji tej przestrzeni wspólnej.
• Na poziomie gruntu kontynuowane są prace izolacyjne podłoża pod wjazd na teren inwestycji.
Luxsfera z każdym tygodniem coraz wyraźniej przyjmuje swoją docelową formę.

Dziennik budowy – 16.03.2026

Luxsfera coraz wyraźniej pokazuje swoją docelową formę, a prace na budowie prowadzone są równolegle na wielu poziomach budynku.
• Na drugim piętrze trwają prace tynkarskie, a równolegle rozpoczęliśmy tynkowanie mieszkań na trzecim piętrze. Kolejne wnętrza zyskują już docelowe proporcje ścian.
• Elektrycy pracują obecnie na trzecim i czwartym piętrze, prowadząc instalacje w kolejnych mieszkaniach.
• Na pierwszym piętrze kontynuowany jest montaż instalacji wodociągowej, który obejmuje następne lokale.
• Na ostatniej kondygnacji rozpoczął się montaż okien, a jednocześnie dobiegają tam końca prace murarskie, zamykające układ mieszkań na najwyższym poziomie budynku.

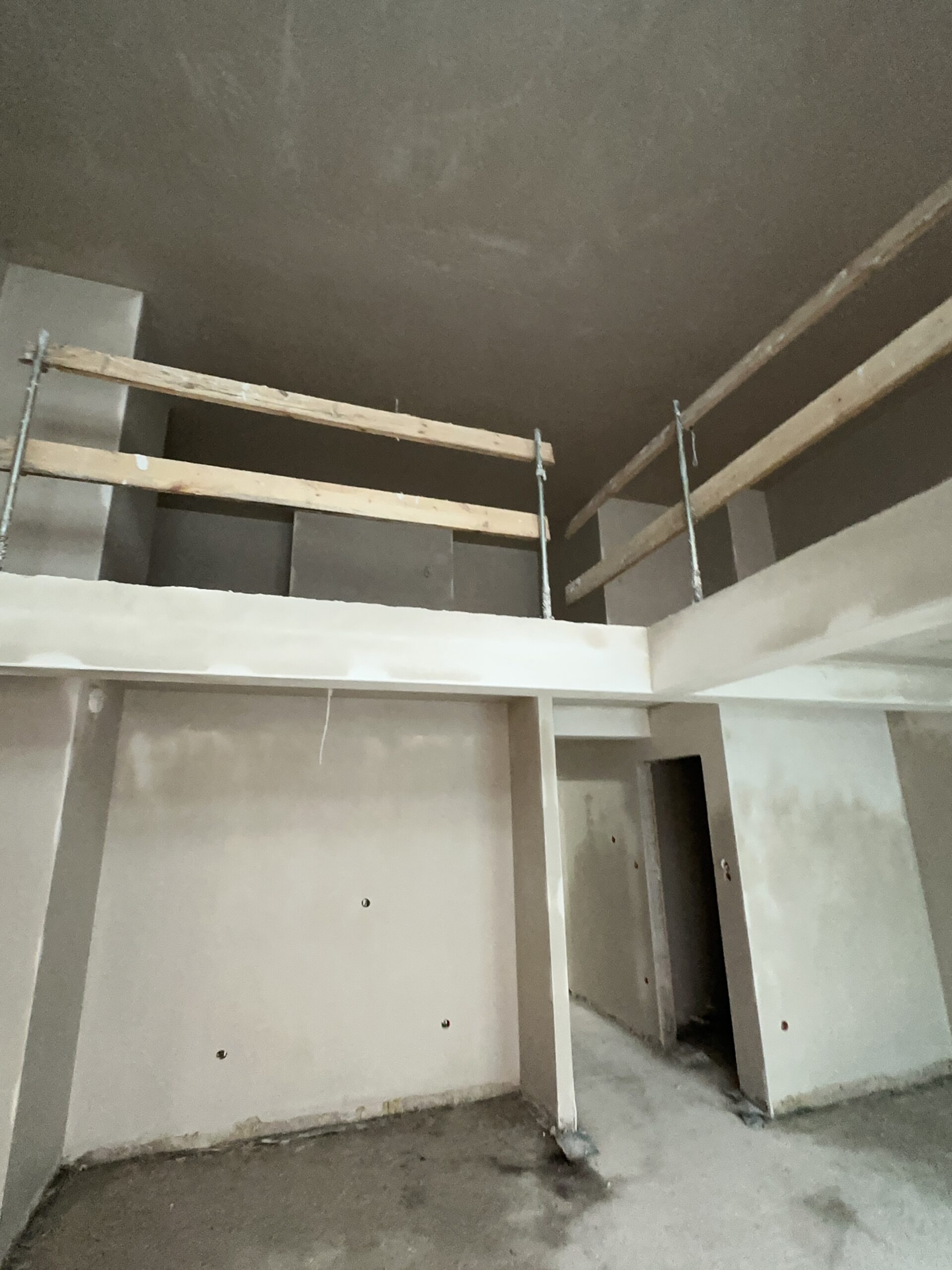

• Konstrukcja pergoli na dachu została ukończona, wyznaczając przestrzeń przyszłego tarasu dla mieszkańców – miejsca odpoczynku z widokiem na miasto.
• Na poziomie gruntu trwają prace izolacyjne podłoża pod przyszły wjazd na teren inwestycji, przygotowujące kolejne elementy zagospodarowania inwestycji.
Każdy tydzień przynosi wyraźne zmiany – Luxsfera krok po kroku przechodzi z etapu konstrukcyjnego do prac wykończeniowych.
Zapraszamy do Biura Sprzedaży:
📍 ul. Gdańska 126/128, lok. 301
📞 510 070 433 | 510 894 810

Dziennik budowy – 9.03.2026

Luxsfera wchodzi w kolejne etapy prac wykończeniowych, a budynek coraz wyraźniej zbliża się do zakończenia zasadniczych robót konstrukcyjnych.
• Na drugim piętrze wciąż trwają prace tynkarskie, a równolegle rozpoczynamy tynkowanie mieszkań na trzecim piętrze.
• Elektrycy pracują obecnie na trzecim i czwartym piętrze, realizując kolejne odcinki instalacji.
• Na pierwszym piętrze kontynuowany jest montaż instalacji wodociągowej, który obejmuje kolejne mieszkania.
• Na dachu zabetonowano kolejną część konstrukcji pergoli, a ostatni fragment zostanie wykonany w najbliższym czasie, co zakończy etap konstrukcyjny budynku.
Luxsfera coraz wyraźniej przyjmuje swoją docelową formę.

Dziennik budowy – 4.03.2026

Luxsfera wchodzi w finalny etap prac konstrukcyjnych i coraz wyraźniej pokazuje swoją docelową formę.

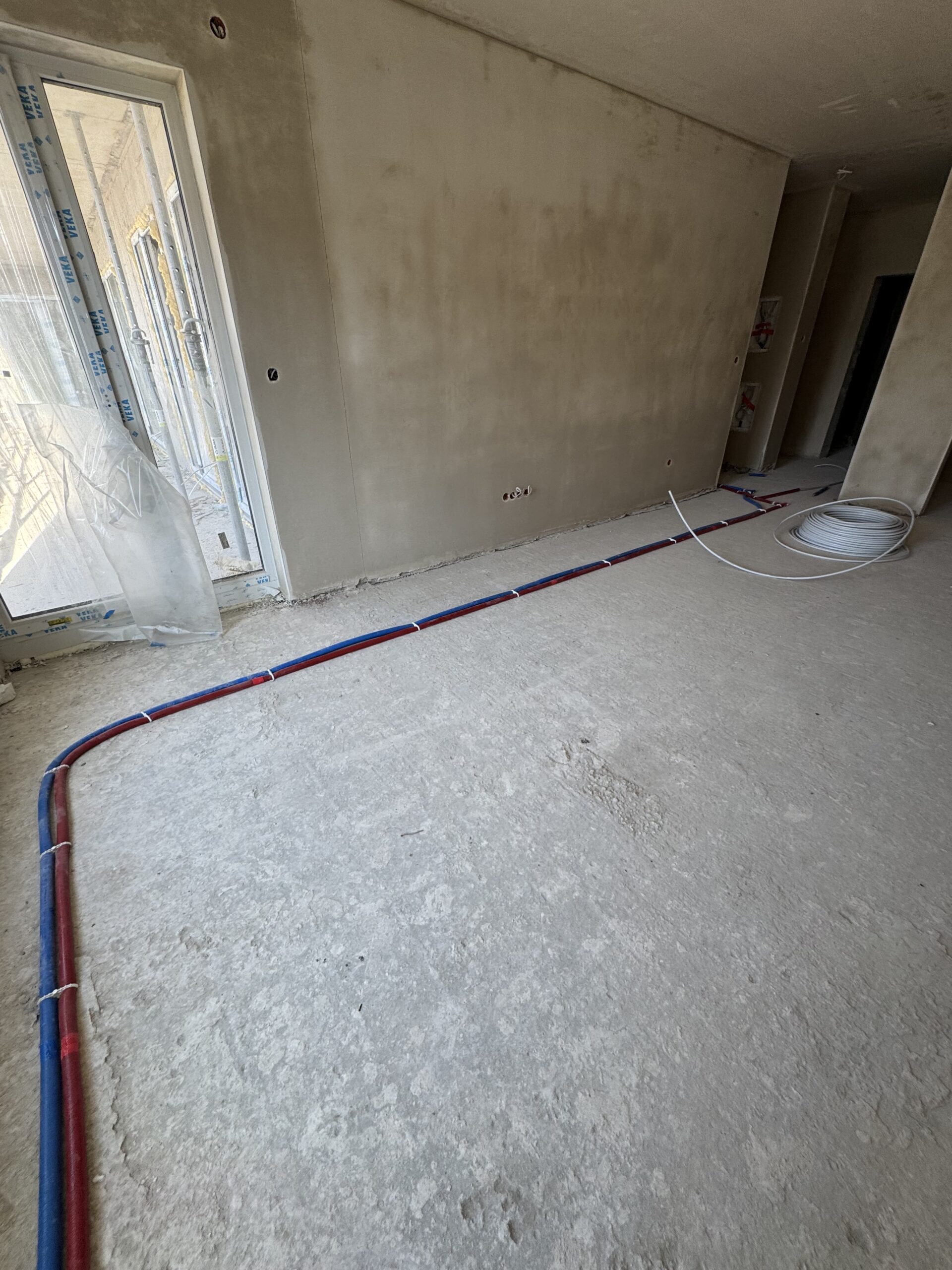

• Na parterze montaż instalacji wodociągowej został zakończony, domykając kolejny etap prac sanitarnych.
• Na pierwszym piętrze zakończyliśmy prace tynkarskie.

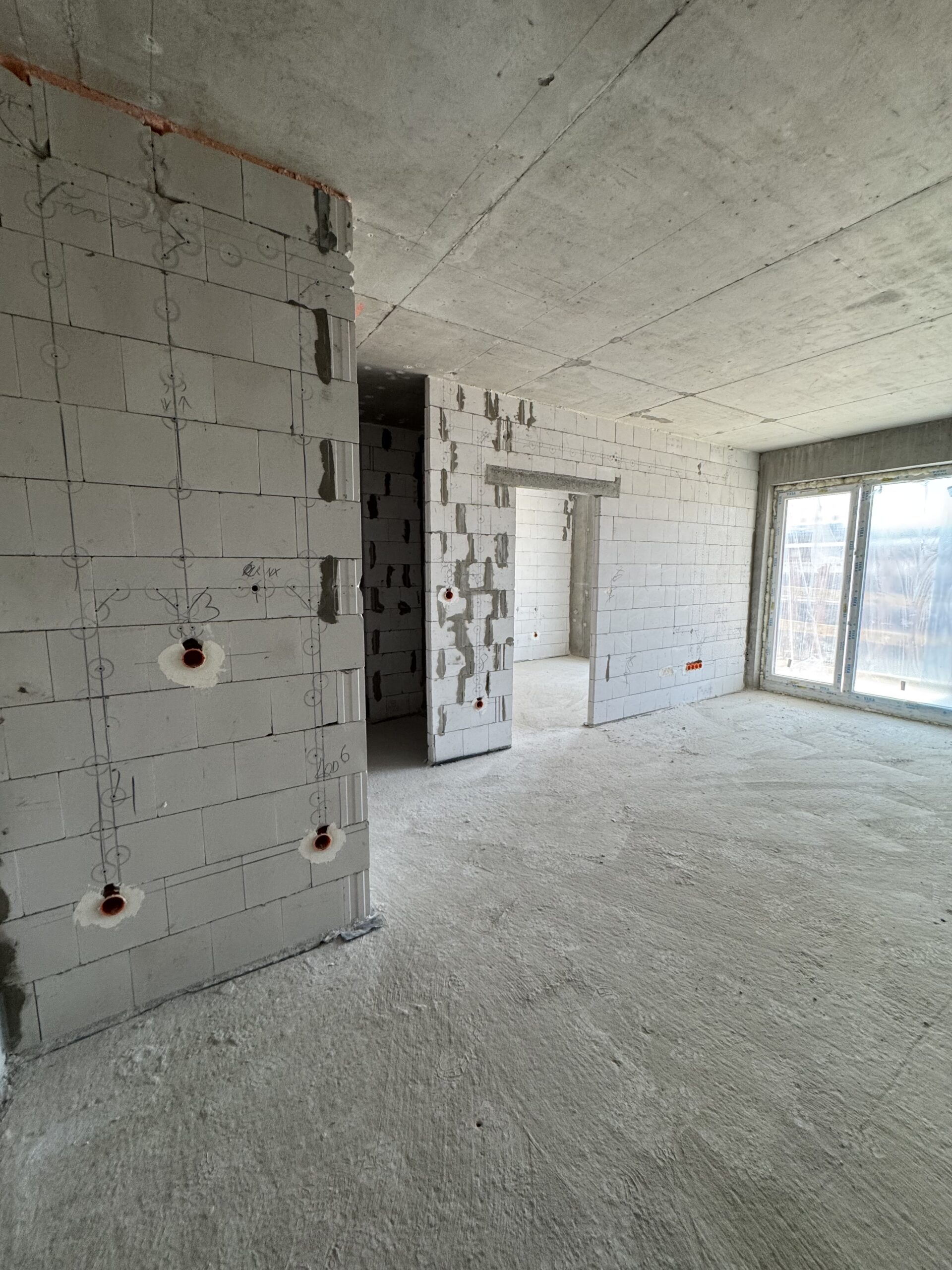

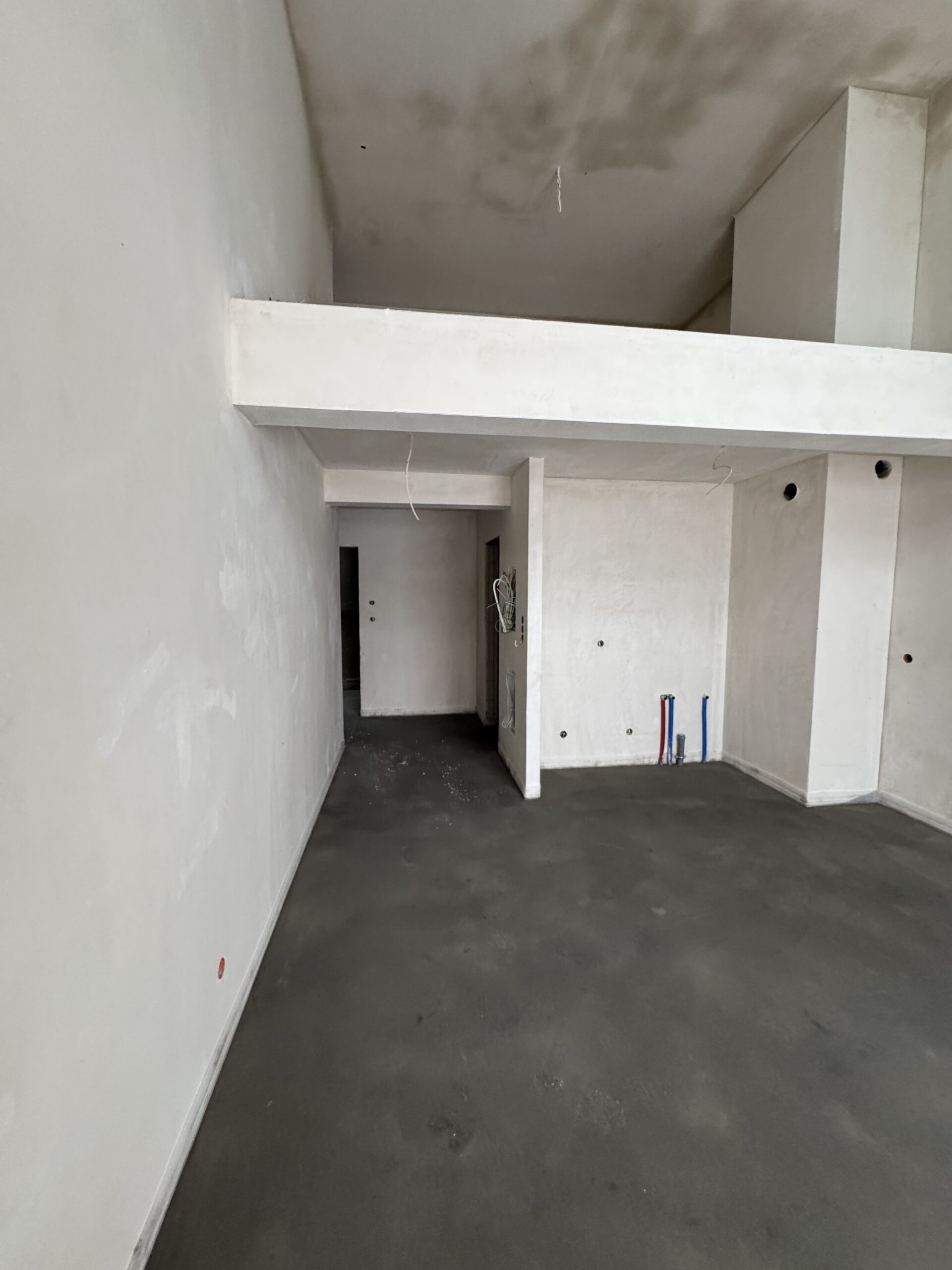

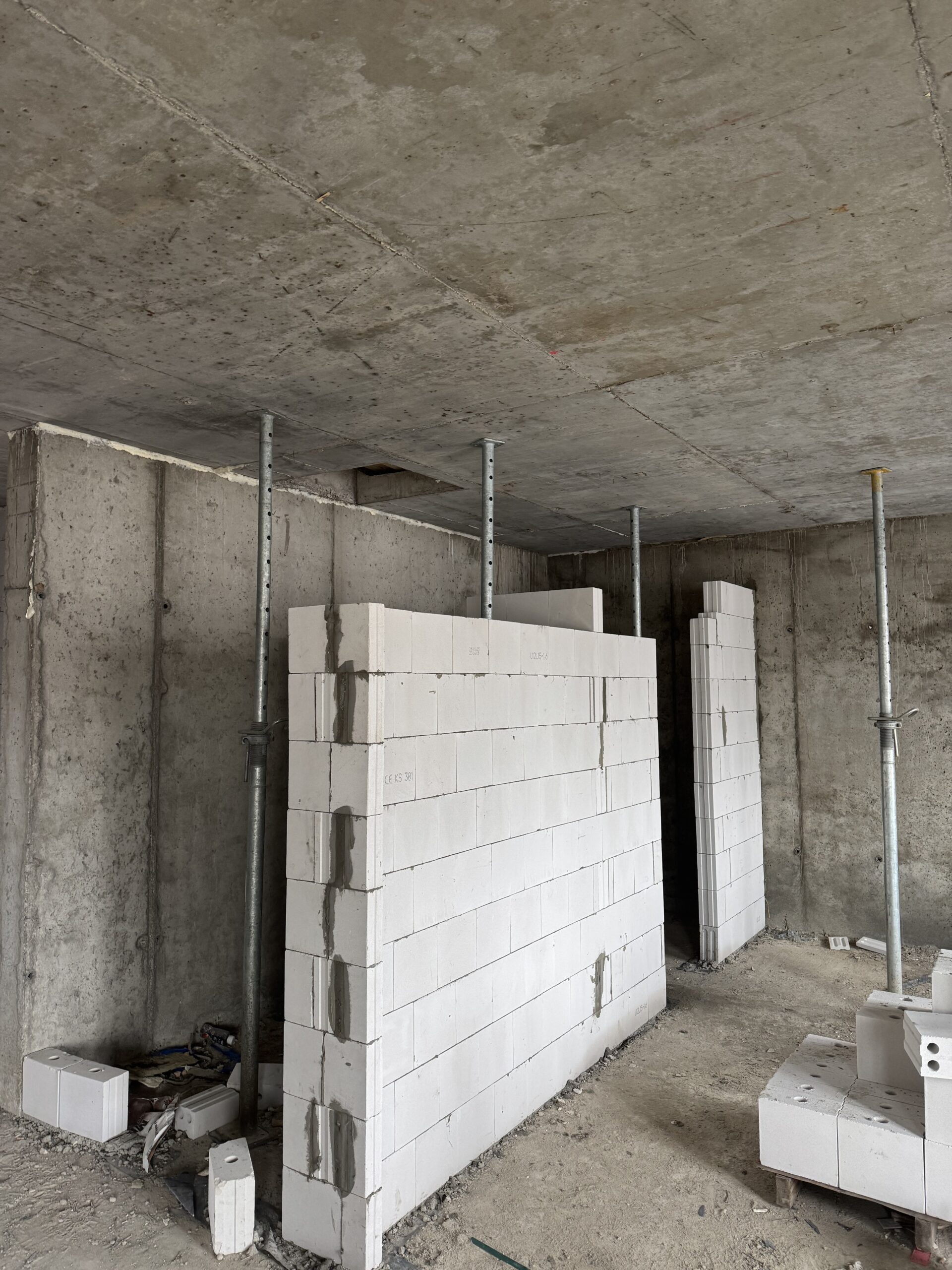

• Na drugim piętrze trwają przygotowania mieszkań pod tynki (gruntowanie).
• Instalacje elektryczne realizowane są na czwartym piętrze.
• Na dachu pergola jest już w połowie gotowa, a płyta dachowa została wylana – zbliżamy się do zakończenia prac w tej części budynku.
• Z placu budowy zdemontowano jeden z żurawi wieżowych, co wyraźnie sygnalizuje końcową fazę zasadniczych robót konstrukcyjnych.
Luxsfera konsekwentnie przechodzi z etapu konstrukcyjnego do prac wykończeniowych.

Dziennik budowy – 25.02.2026

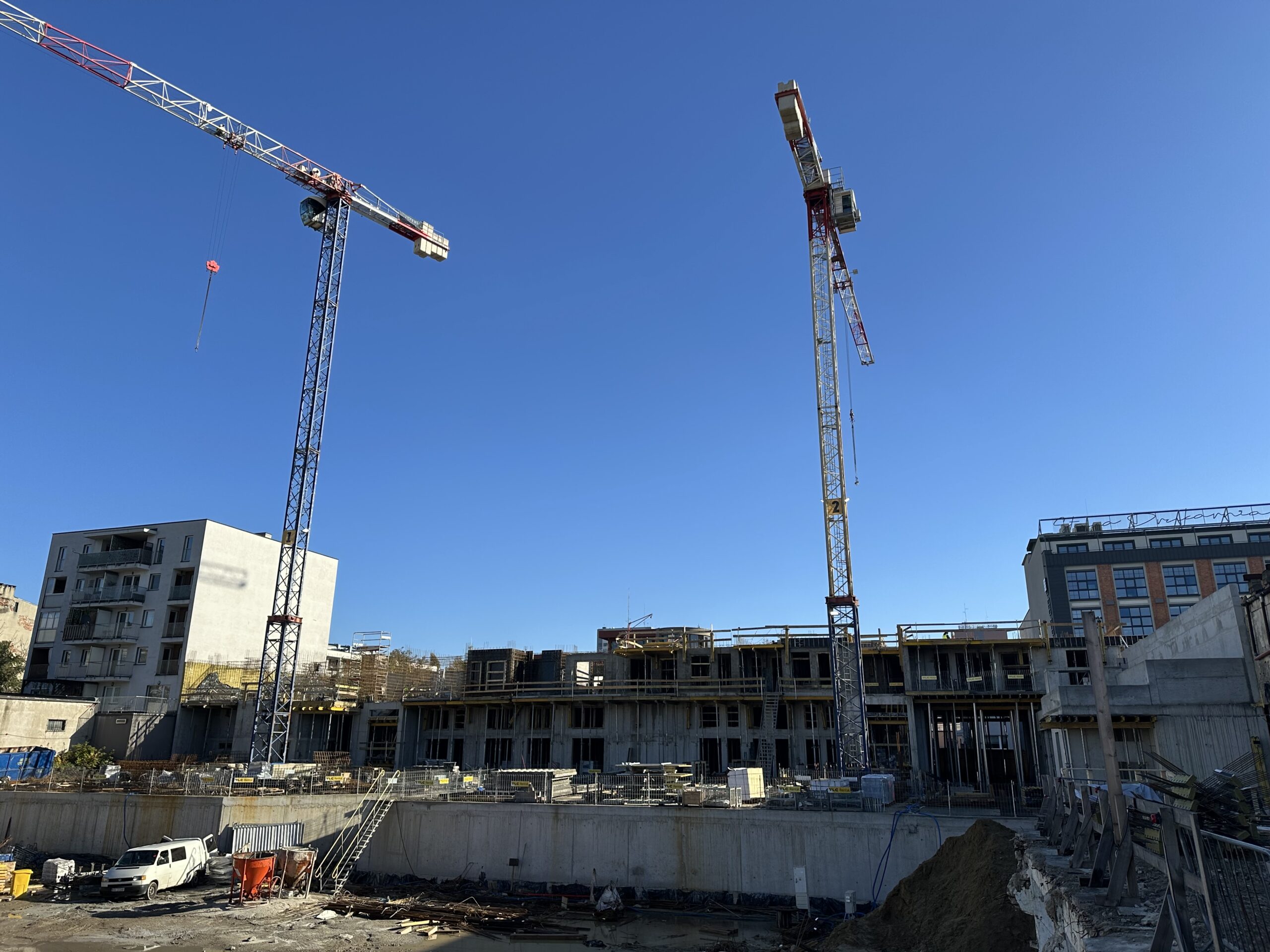

Budowa Luxsfery konsekwentnie posuwa się naprzód – konstrukcja jest już praktycznie gotowa, a prace instalacyjne i wykończeniowe obejmują kolejne kondygnacje budynku.
Na parterze rozpoczęliśmy montaż instalacji wodociągowej (wody zimnej i ciepłej) – to pierwszy etap wykonywania instalacji sanitarnych w mieszkaniach.
Instalacje elektryczne wykonywane są już na czwartym piętrze, gdzie realizowany jest kolejny etap prac instalacyjnych.
Na pierwszym piętrze kończymy prace tynkarskie, natomiast na drugim piętrze rozpoczęliśmy przygotowanie mieszkań pod tynki – wykonywane jest gruntowanie ścian.
Na dachu zamontowane zostały słupy konstrukcyjne, które będą podtrzymywać pergolę tworzącą przyszły taras dachowy – jedną z charakterystycznych przestrzeni inwestycji.
Zapraszamy do Biura Sprzedaży:
📍 ul. Gdańska 126/128 lok. 301
📞 510 070 433
📞 510 894 810
Postępy prac najlepiej widać na żywo – zapraszamy do kontaktu i odwiedzin inwestycji.

Dziennik budowy – 16.02.2026

Prace w Luxsferze prowadzone są równolegle na kilku kondygnacjach, a budynek wchodzi w coraz bardziej zaawansowaną fazę realizacji.
• Na pierwszym piętrze postępują roboty tynkarskie, a kolejne mieszkania zyskują docelową formę ścian.
• Na drugim piętrze pracują elektrycy, realizując instalacje zgodnie z przyjętym projektem.
• Na trzecim piętrze montowane są instalacje wentylacyjne, przygotowujące budynek do kolejnych etapów wykończenia.
• Na dachu trwają przygotowania do montażu konstrukcji pergoli, która stanie się zadaszeniem przyszłego tarasu.
Luxsfera coraz wyraźniej pokazuje swoją finalną skalę i charakter, a kolejne etapy przybliżają inwestycję do ukończenia.

Dziennik budowy – 11.02.2026

Prace na budowie Luxsfery konsekwentnie postępują.

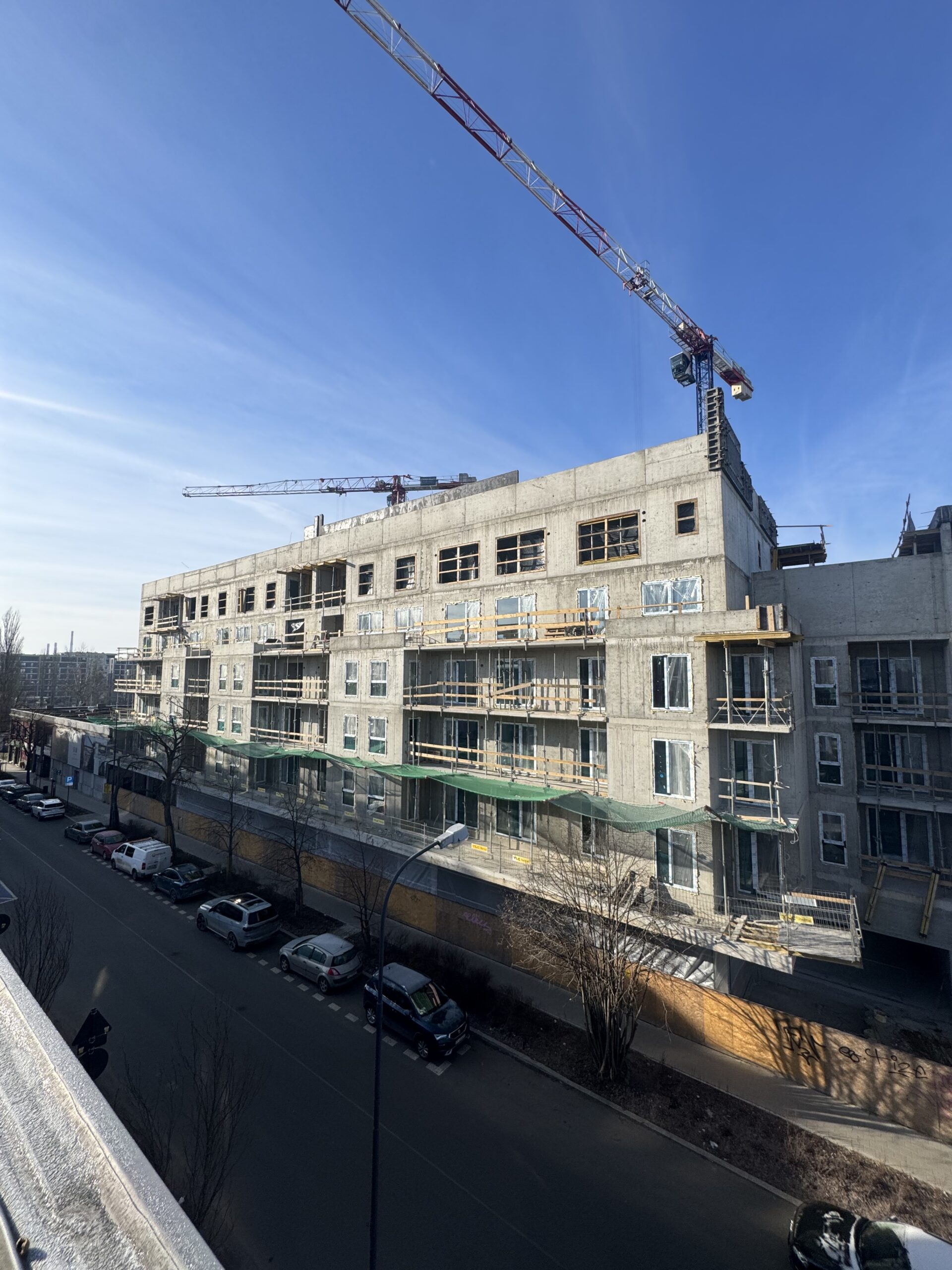

• Na czwartym piętrze rozpoczął się montaż okien, a na pierwszym, drugim i trzecim piętrze brakuje już tylko kilku elementów do pełnego zamknięcia stolarki.
• W zakresie prac murarskich realizowane jest obecnie czwarte piętro – mieszkania zyskują docelowe podziały funkcjonalne.
• Rozpoczęliśmy tynkowanie mieszkań na pierwszym piętrze.
• Na drugim piętrze rozpoczęto prace elektryczne, a instalacje pojawiają się sukcesywnie na kolejnych kondygnacjach.
• Konstrukcja żelbetowa jest na ukończeniu, a budynek osiąga swoją ostateczną formę.

Luxsfera z tygodnia na tydzień coraz wyraźniej pokazuje swój finalny charakter.

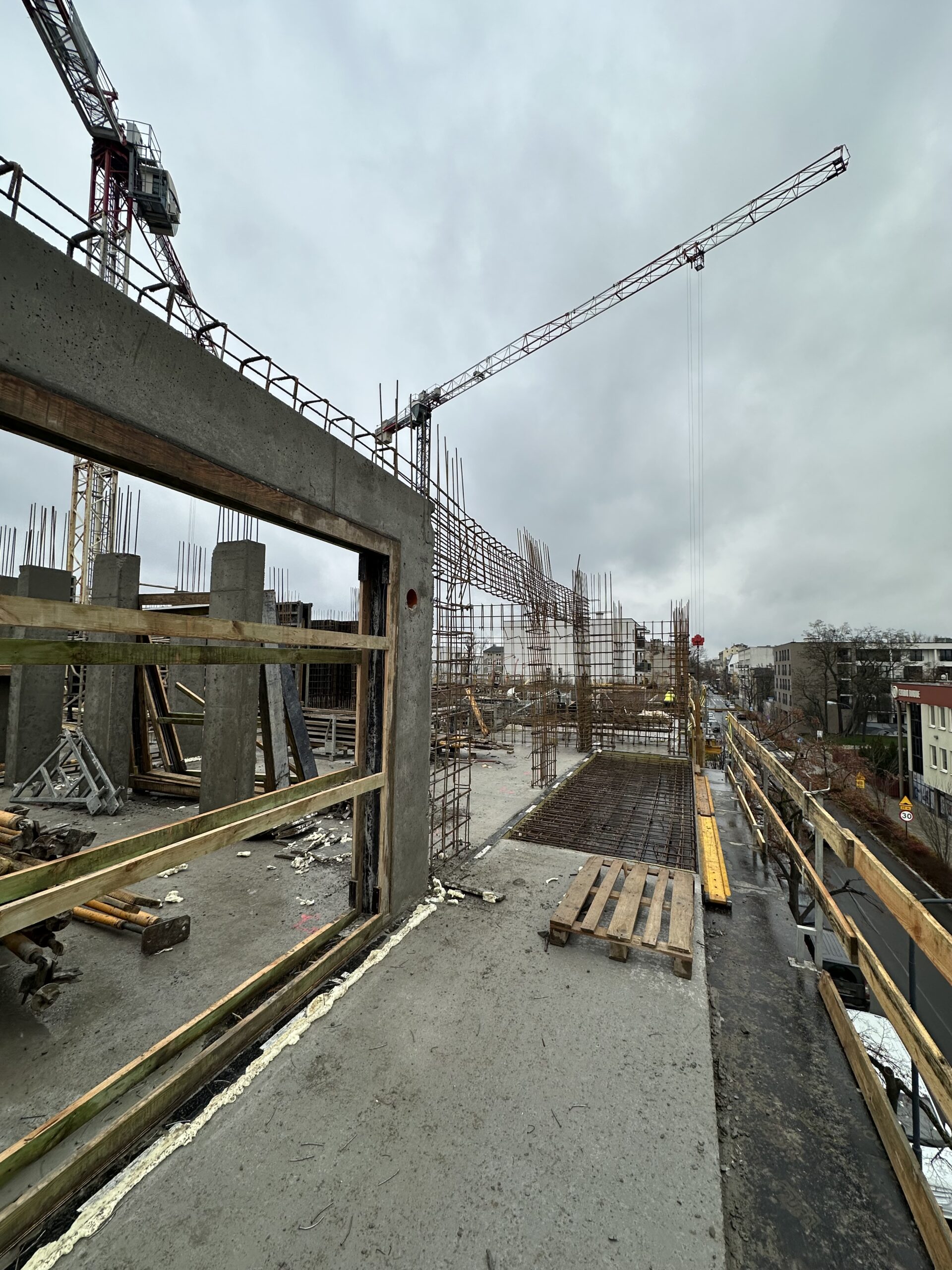

Dziennik budowy – 29.01.2026

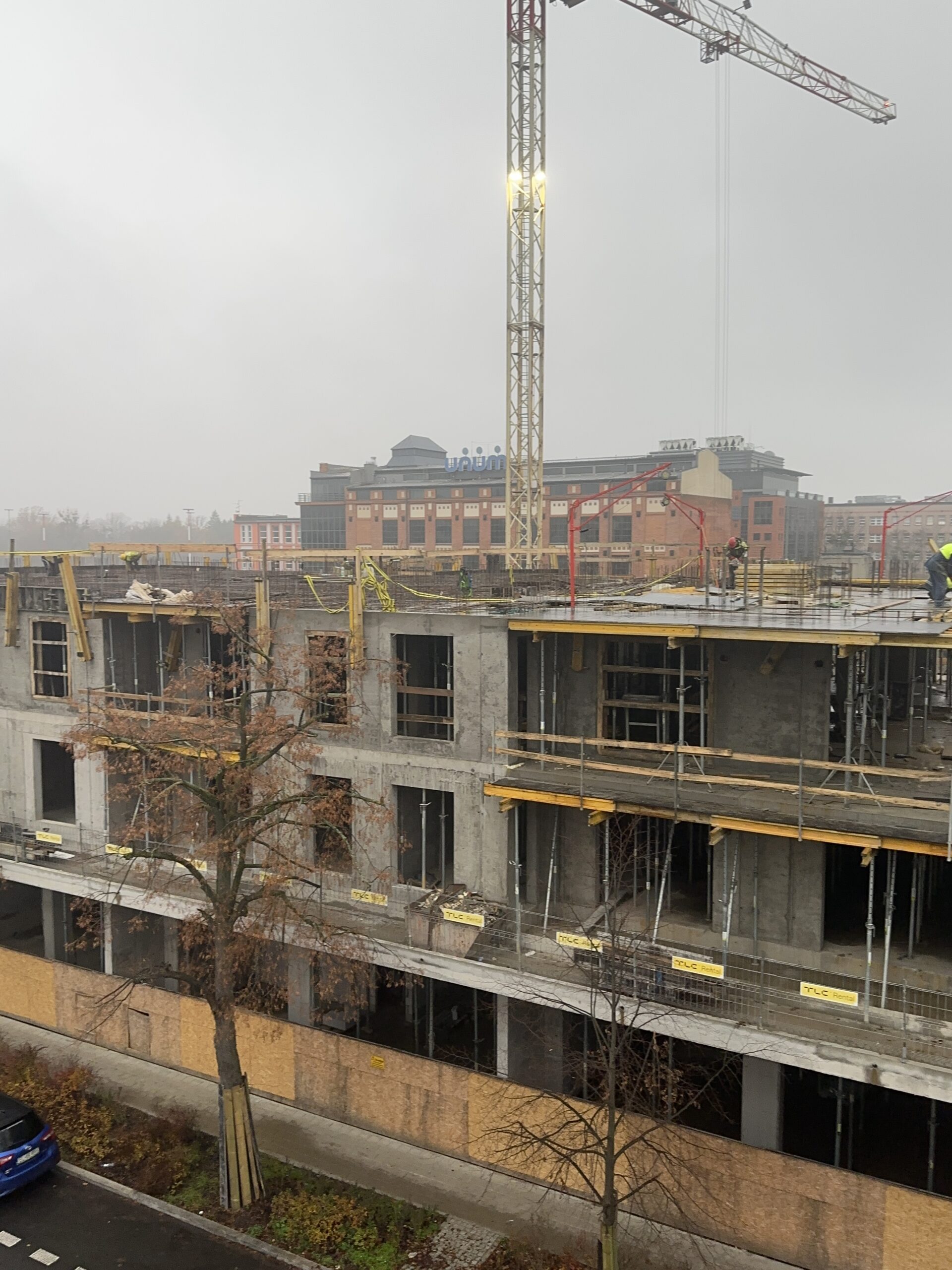

Prace na budowie Luxsfery postępują równolegle na wielu poziomach, a kolejne etapy przybliżają inwestycję do zamknięcia konstrukcji.
Najważniejsze informacje:
• Na pierwszym piętrze wykonano już ok. 50% instalacji elektrycznej – trwają przygotowania pod kolejne etapy montażu.
• Na trzecim piętrze zamontowana została większość okien, co pozwala na kontynuację prac wewnętrznych.
• Na trzecim i czwartym piętrze trwa murowanie ścianek działowych, stopniowo porządkujących układ mieszkań.
• Wszystkie mieszkania na parterze zostały otynkowane, a strefa parterowa w części mieszkalnej jest już docieplona.
• Na ostatniej kondygnacji trwają przygotowania do finalnych etapów betonowania – konstrukcja budynku wkrótce osiągnie pełną formę.
Każdy z tych kroków to kolejny etap realizacji inwestycji prowadzonej zgodnie z harmonogramem i standardem Luxsfery.

Dziennik budowy – 02.01.2026

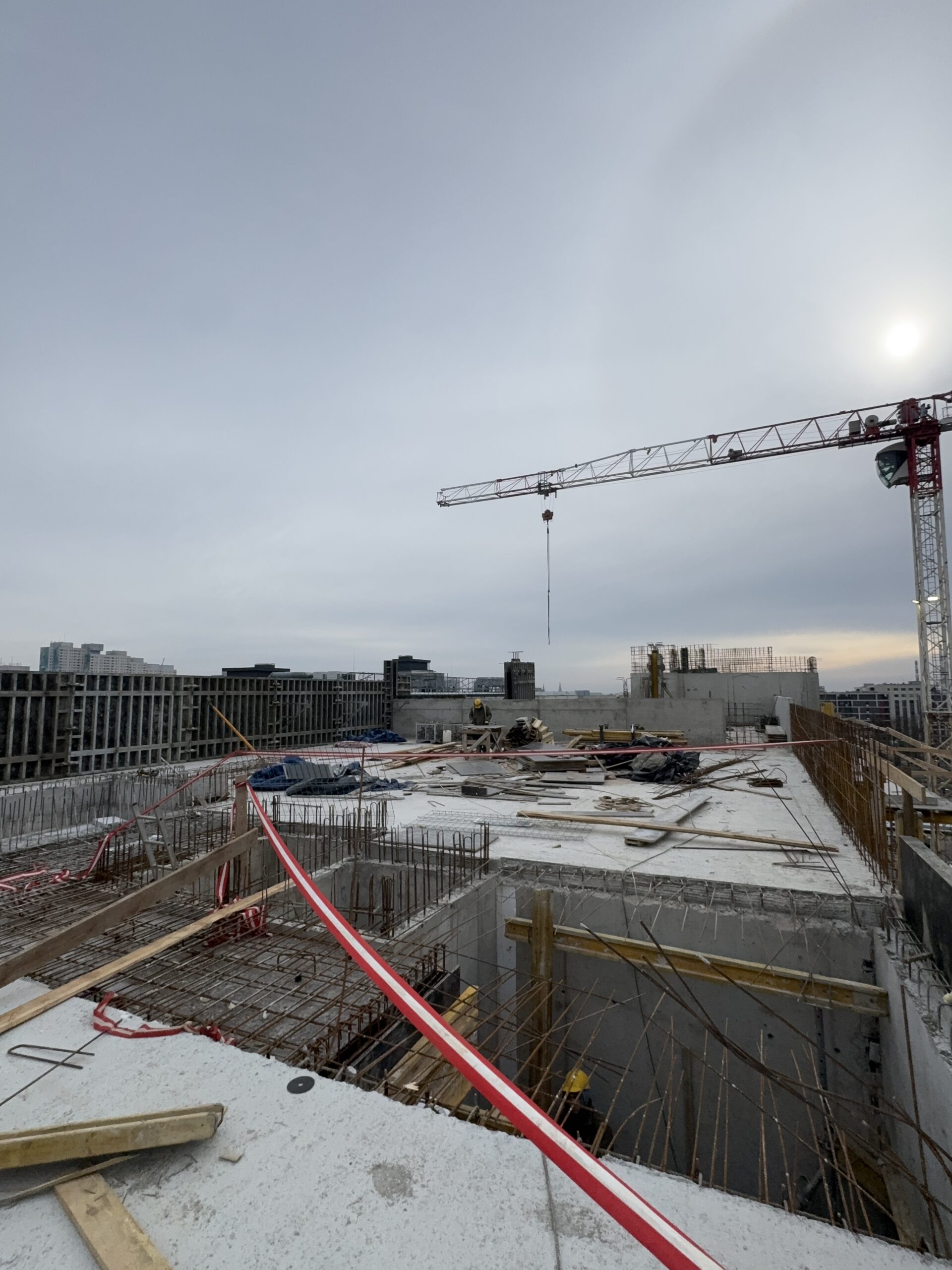

Na budowie Luxsfery zakończyliśmy kolejny istotny etap konstrukcyjny, a prace jednocześnie postępują na kolejnych kondygnacjach.
Najważniejsze informacje:

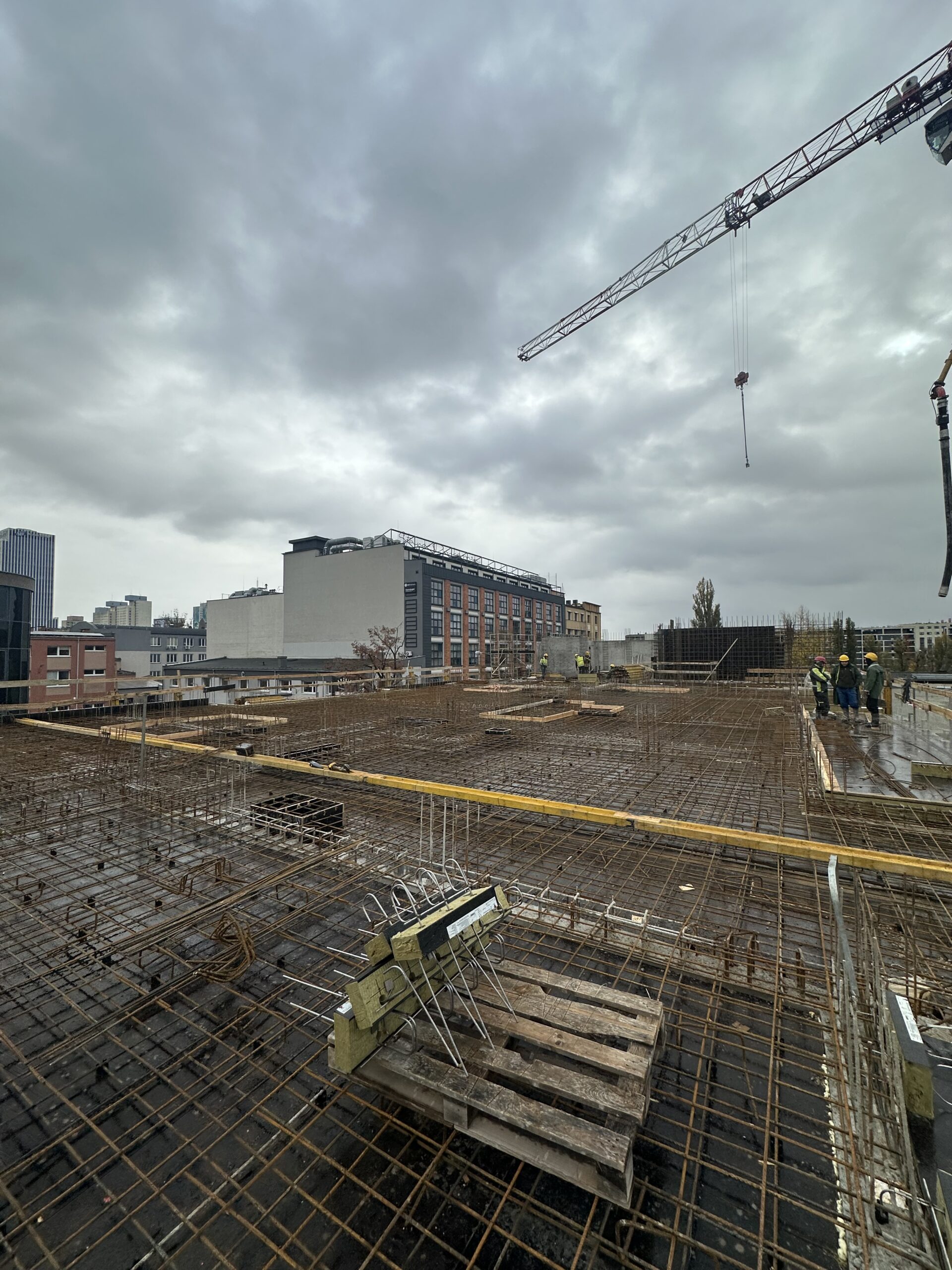

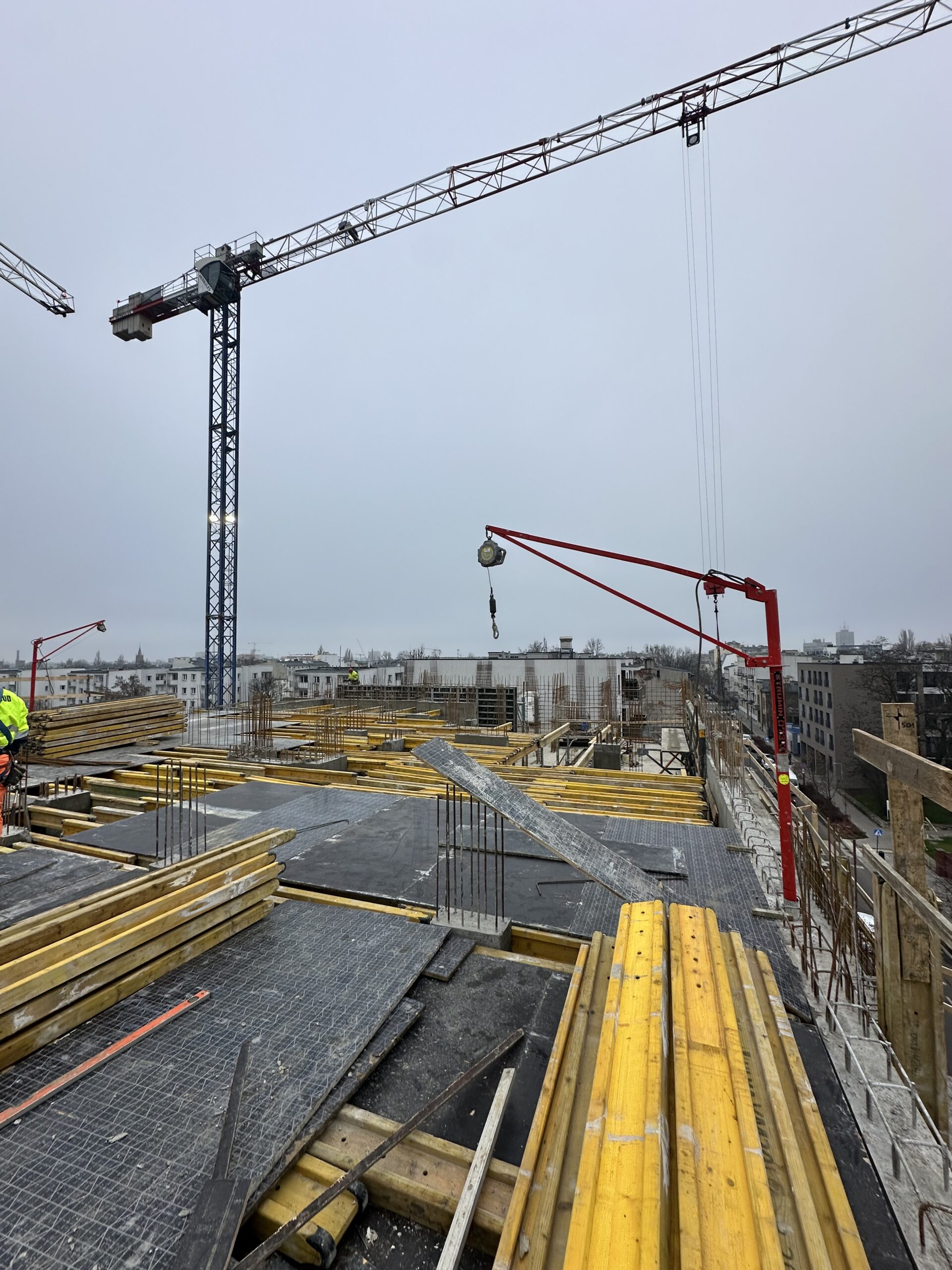

Zakończono wykonywanie stropu nad czwartym piętrem, domykając konstrukcję tej kondygnacji.

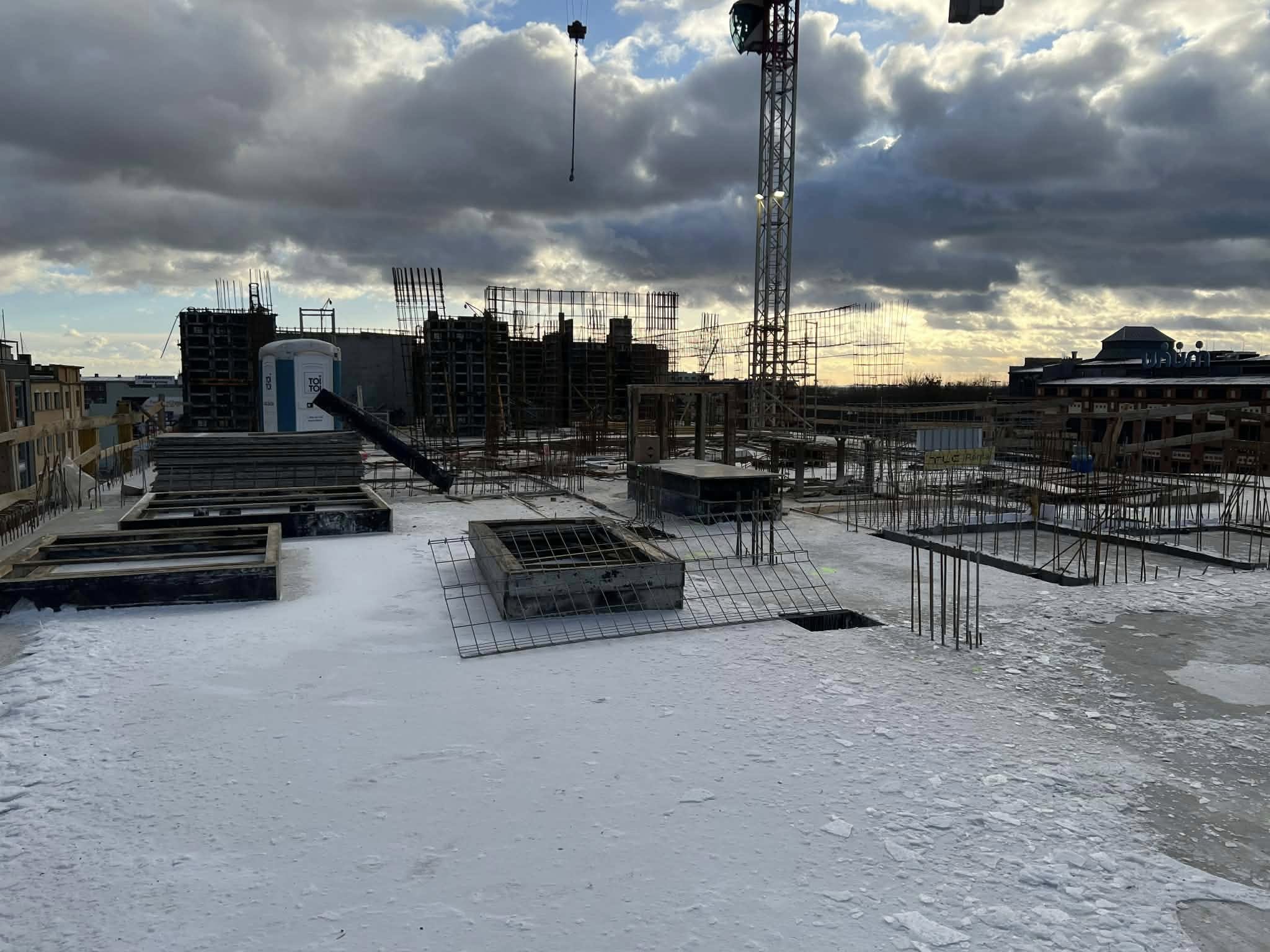

Rozpoczęto realizację elementów pionowych na piątym piętrze, które wyznaczają układ najwyższej kondygnacji.

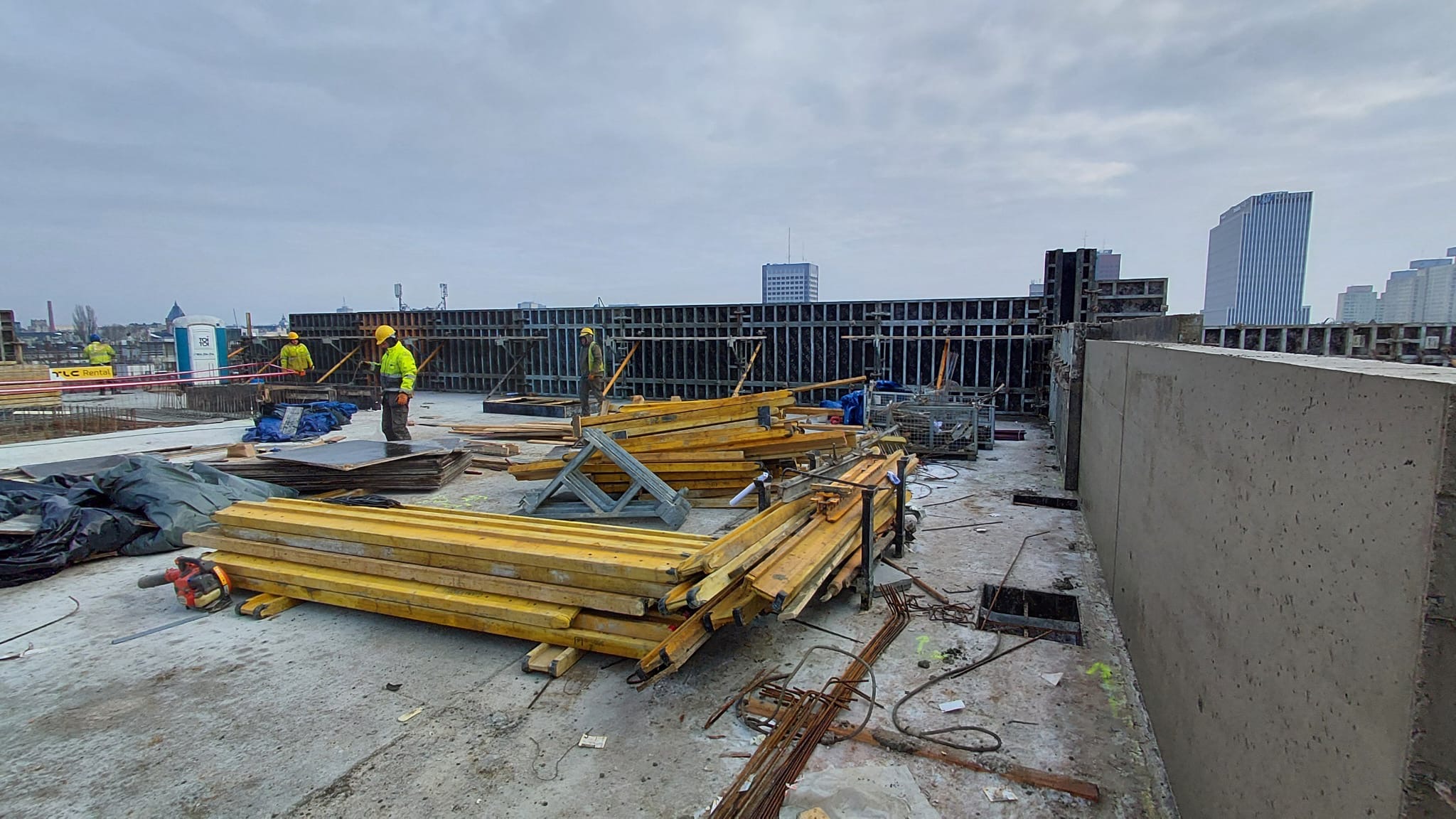

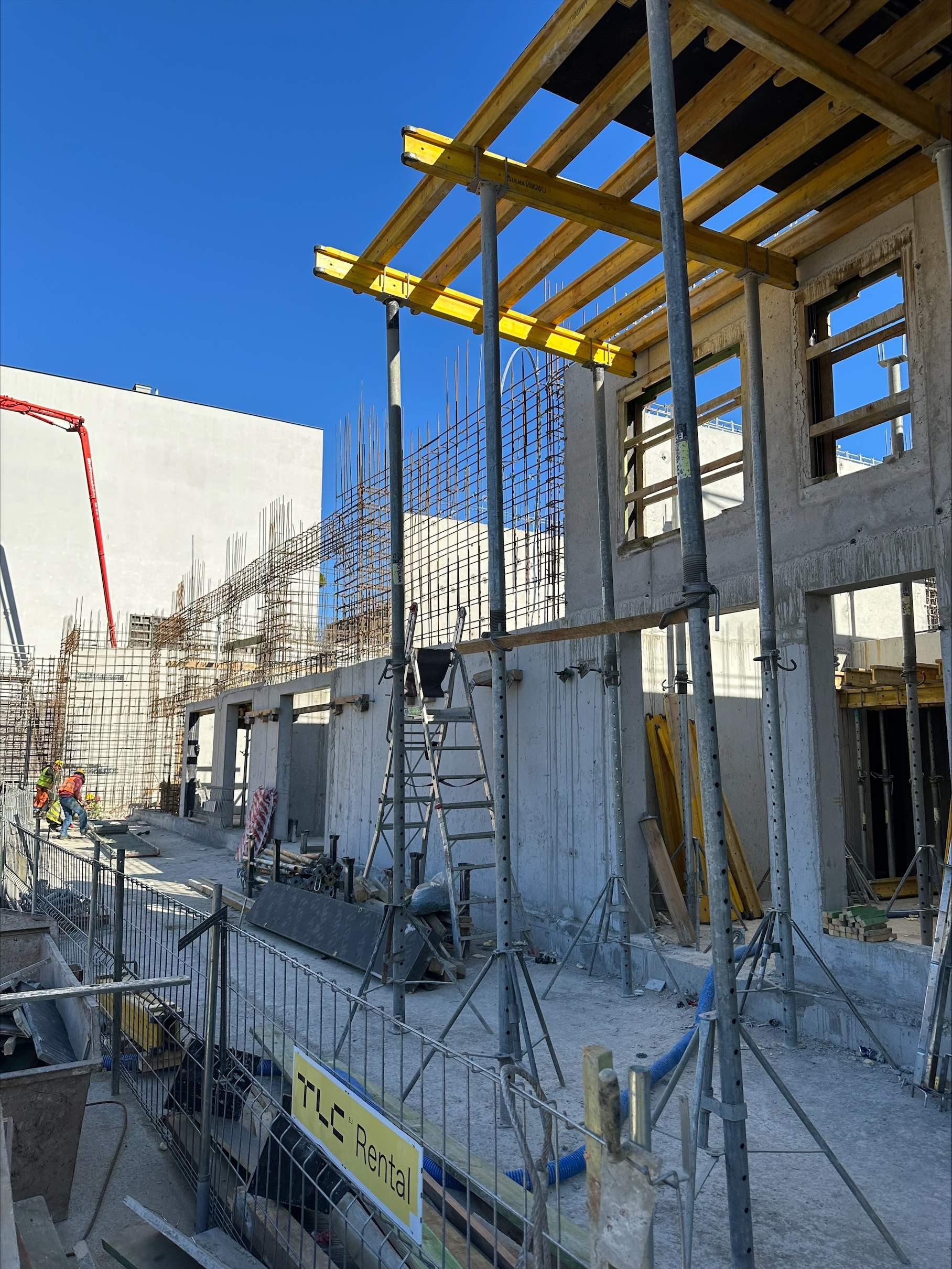

Rozpoczęto montaż rusztowań, przygotowując budynek do kolejnych etapów prac elewacyjnych.

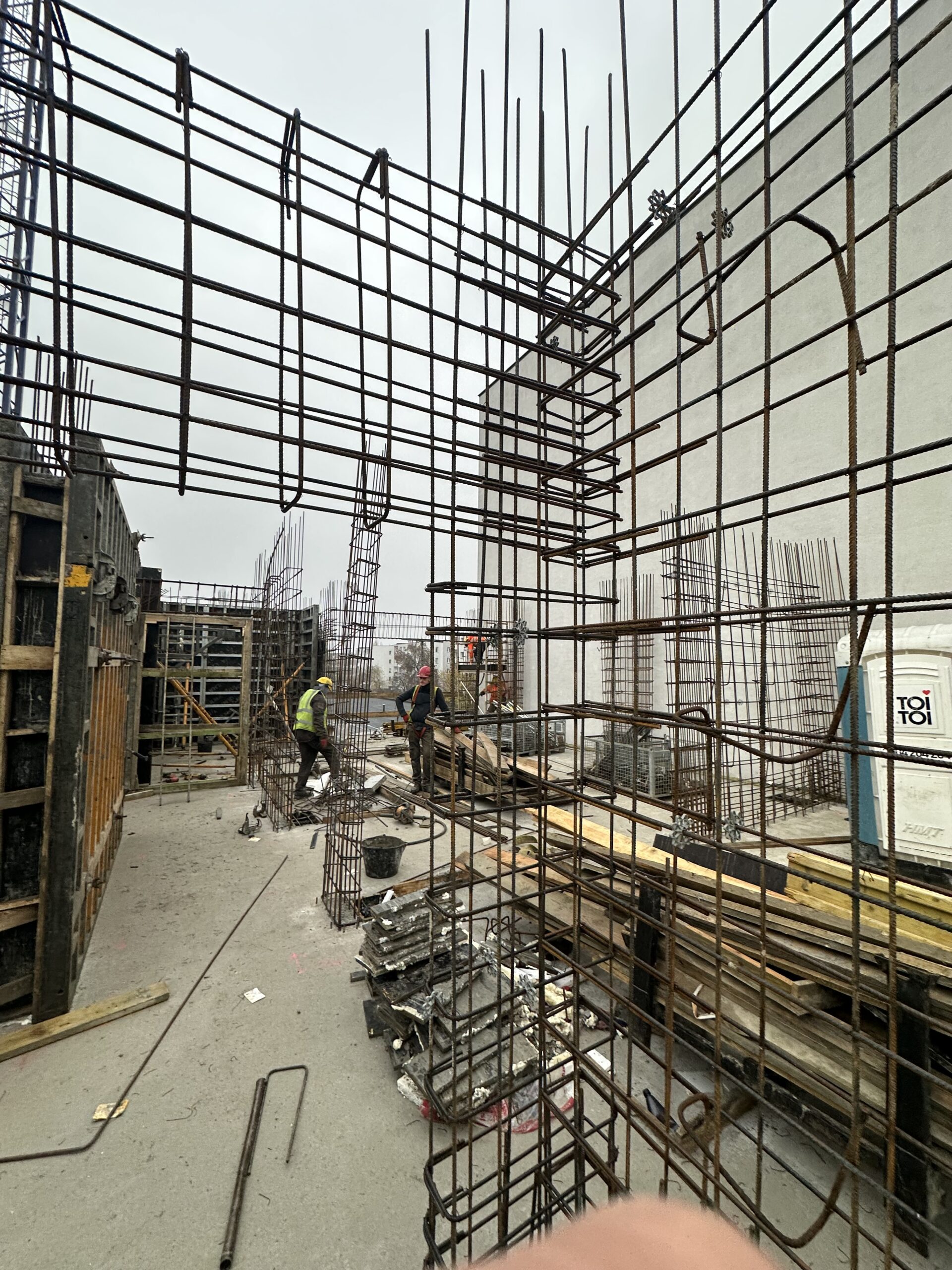

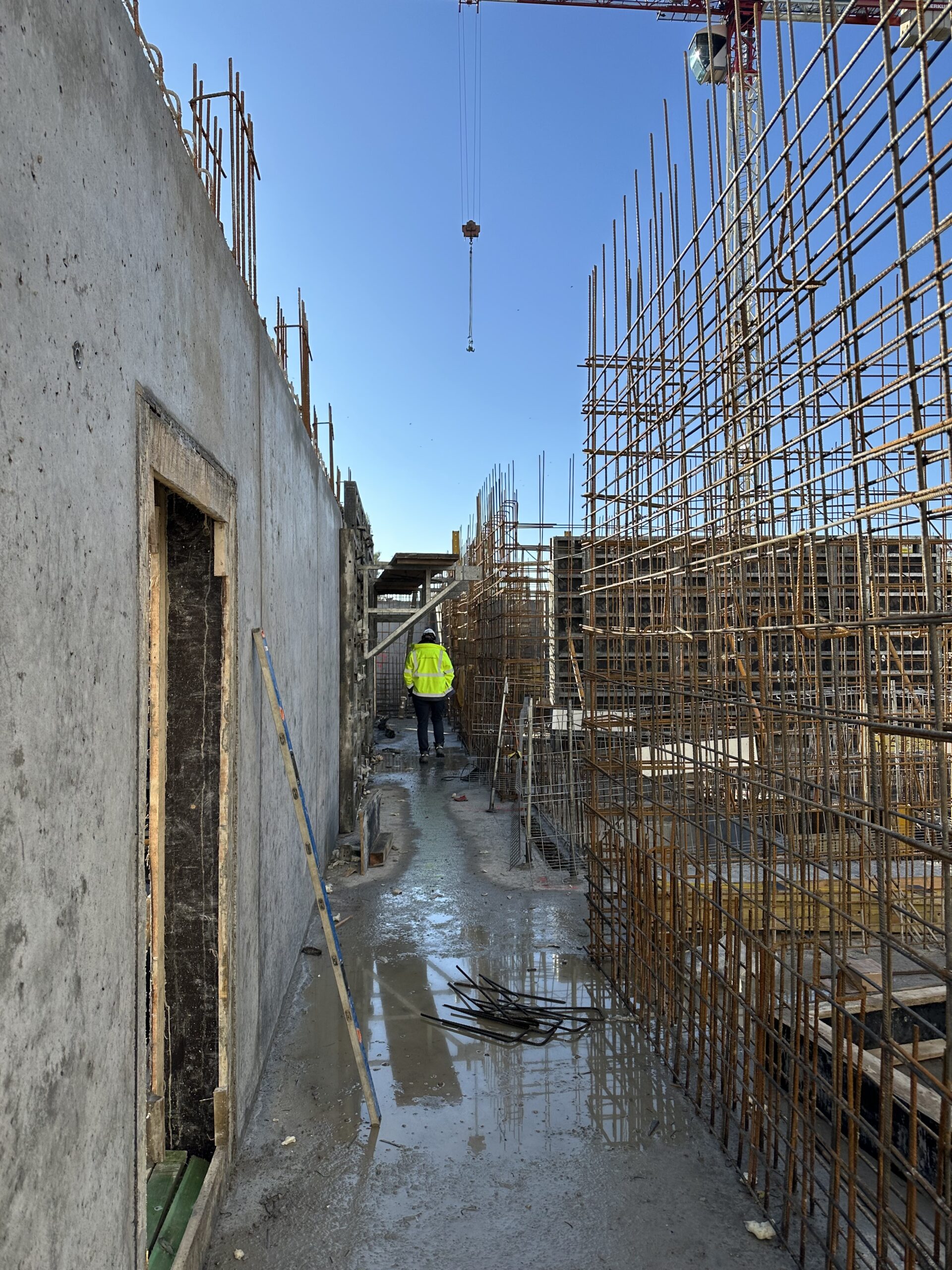

Na trzecim piętrze ruszyły prace murarskie, dzięki czemu także wnętrza budynku zyskują coraz bardziej czytelny kształt.
Każdy z tych etapów przybliża inwestycję do finalnej formy, realizowanej z konsekwencją i dbałością o detale.

Dziennik budowy – 22.12.2025

Na budowie Luxsfery realizujemy kolejne etapy konstrukcyjne, a prace jednocześnie toczą się na kilku kondygnacjach.
Najważniejsze informacje z placu budowy:
– Na piątym piętrze do wykonania pozostała już tylko ostatnia część stropu, której betonowanie zaplanowane jest na jutro.
– Równolegle na piątym piętrze pojawiają się pierwsze elementy pionowe, wyznaczające układ kolejnej kondygnacji.
– Na drugim piętrze prace murarskie są na finiszu — do wykonania pozostały ściany jedynie w dwóch mieszkaniach.

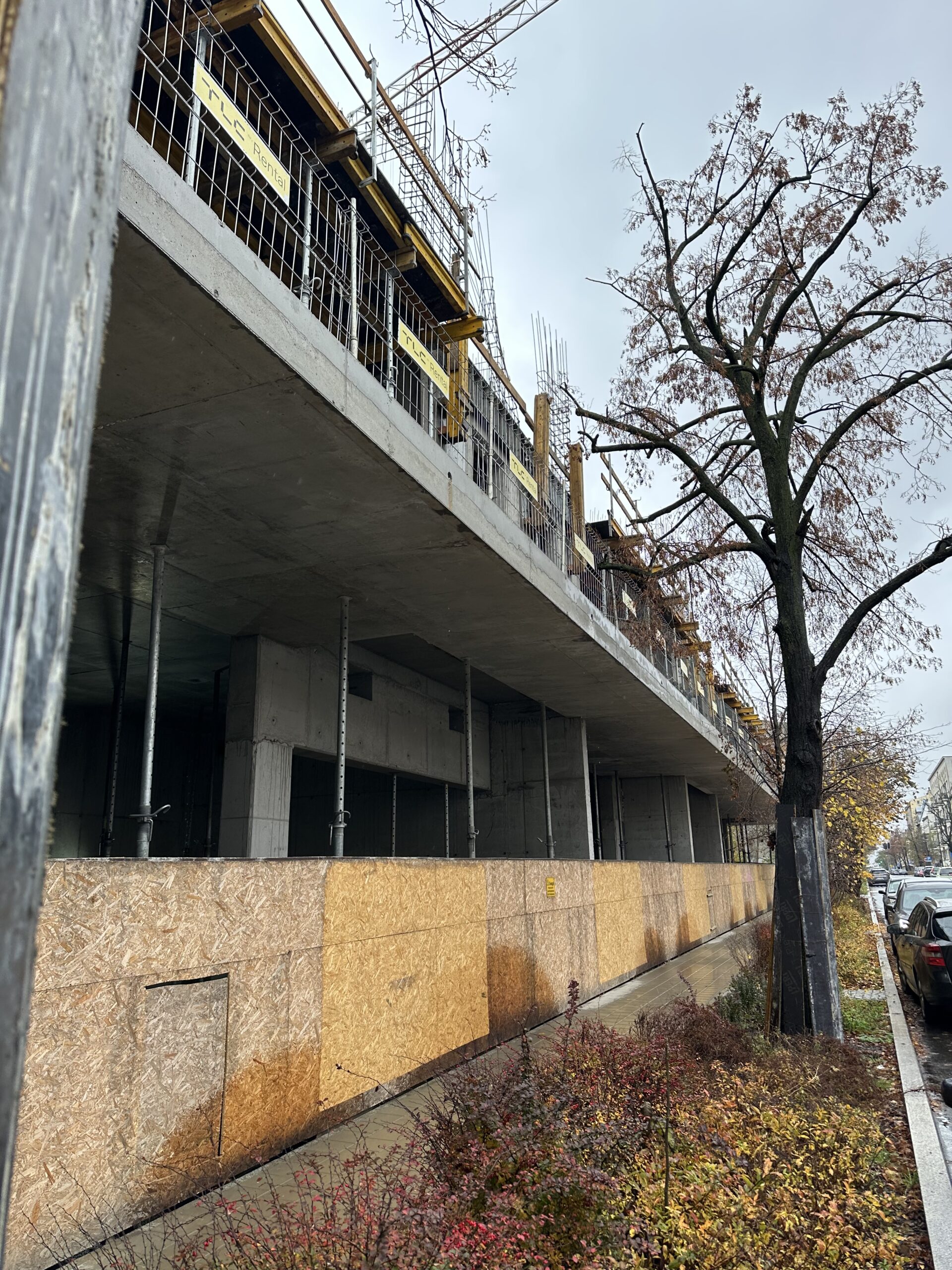

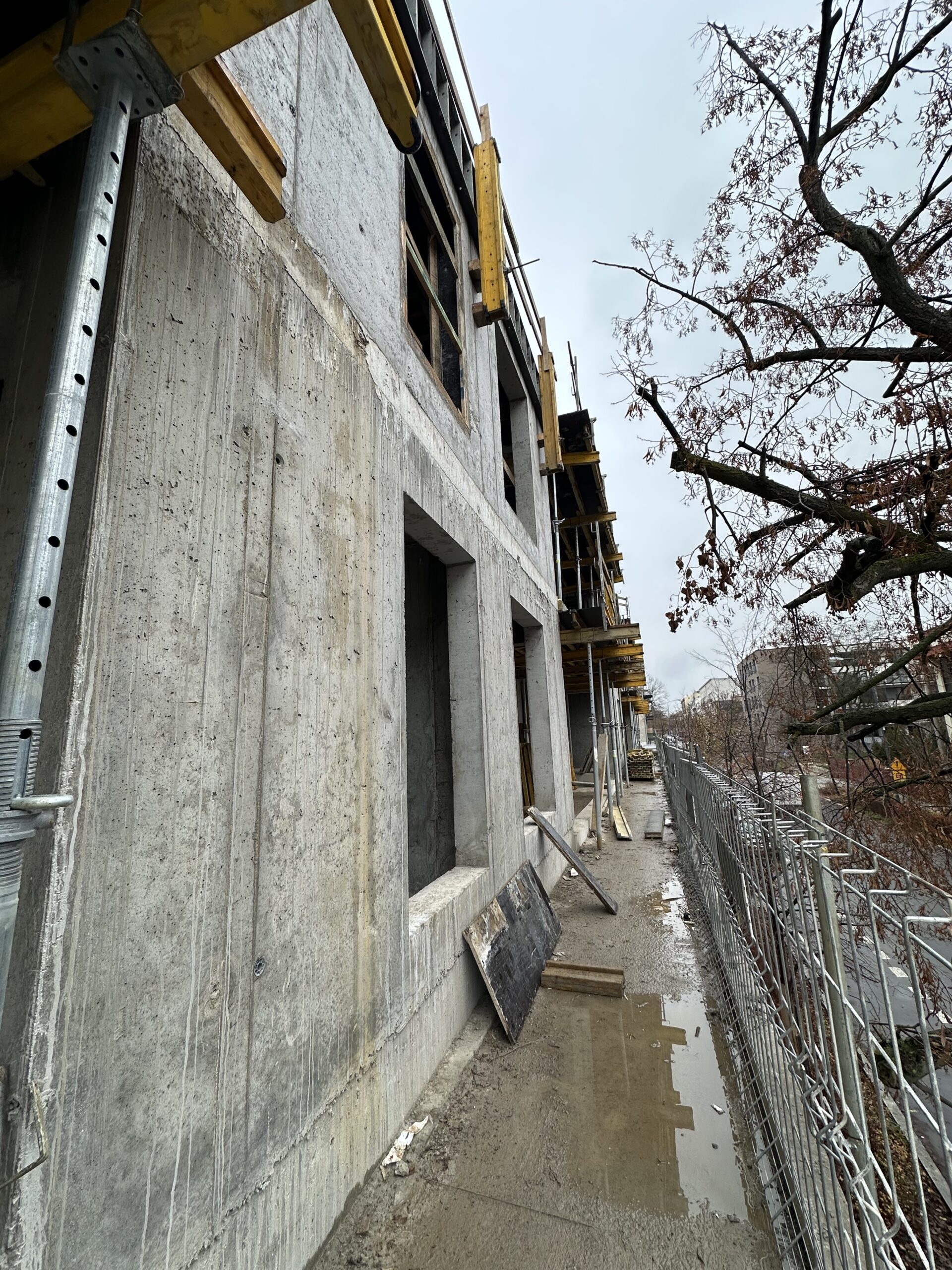

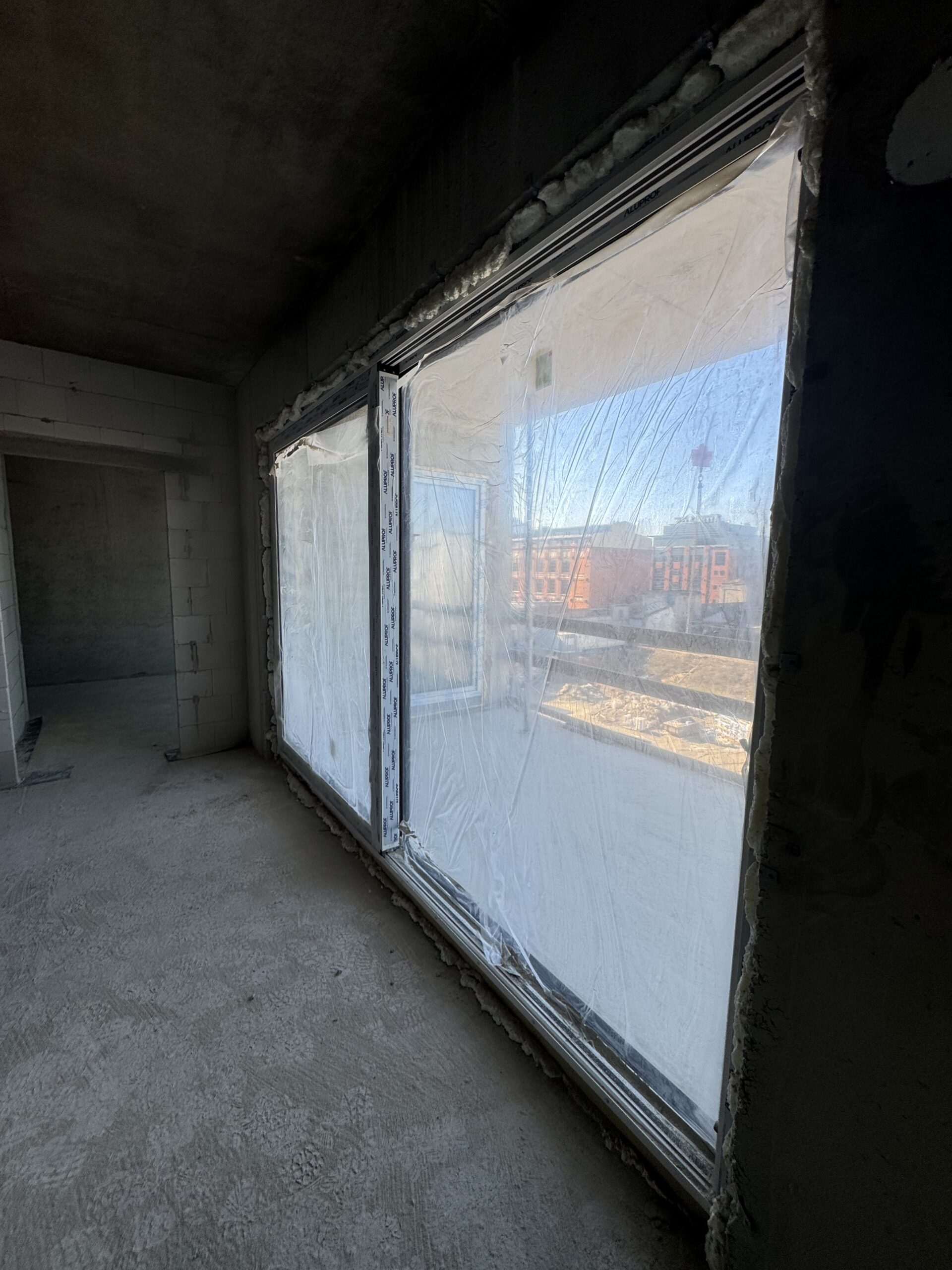

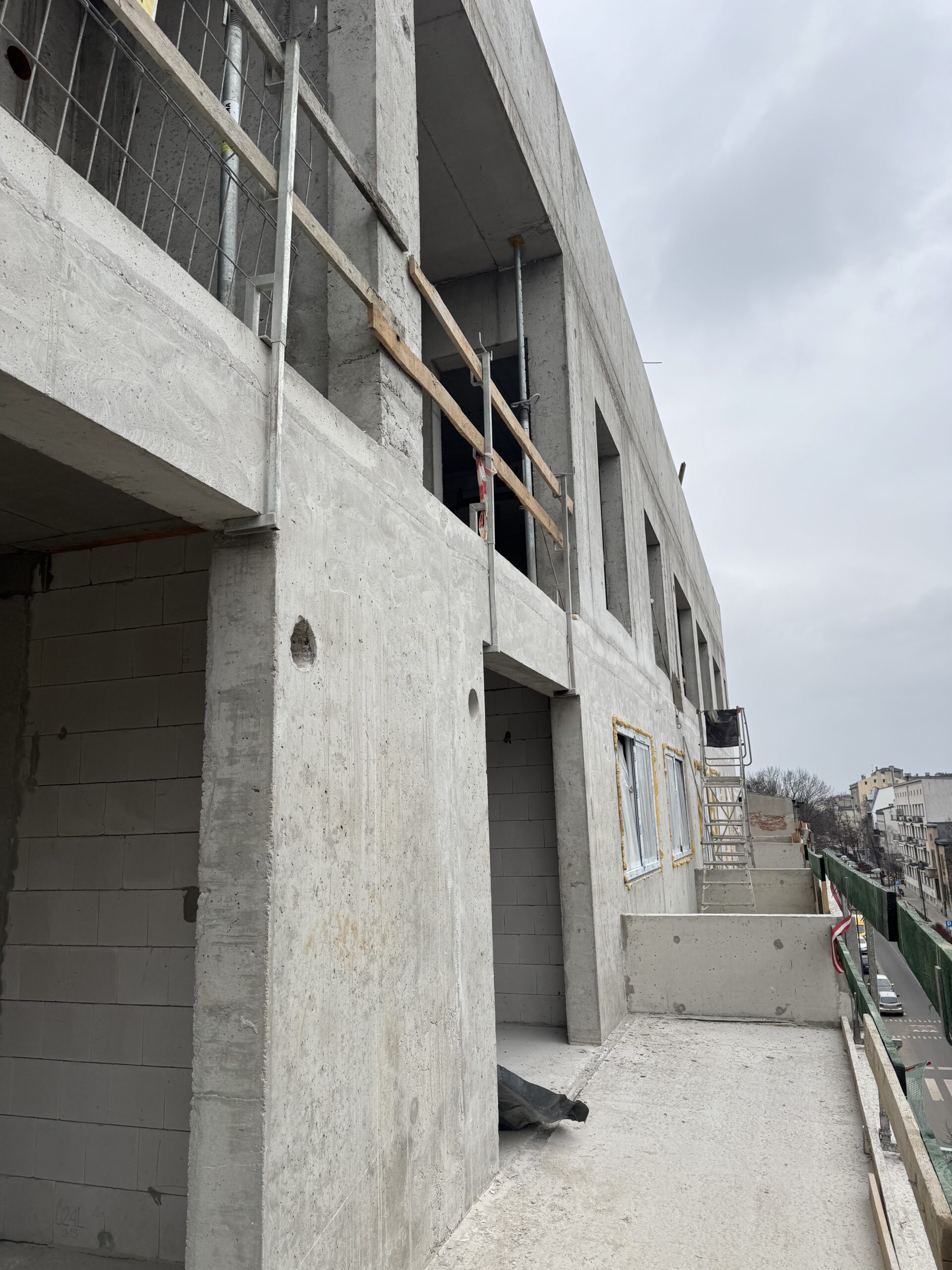

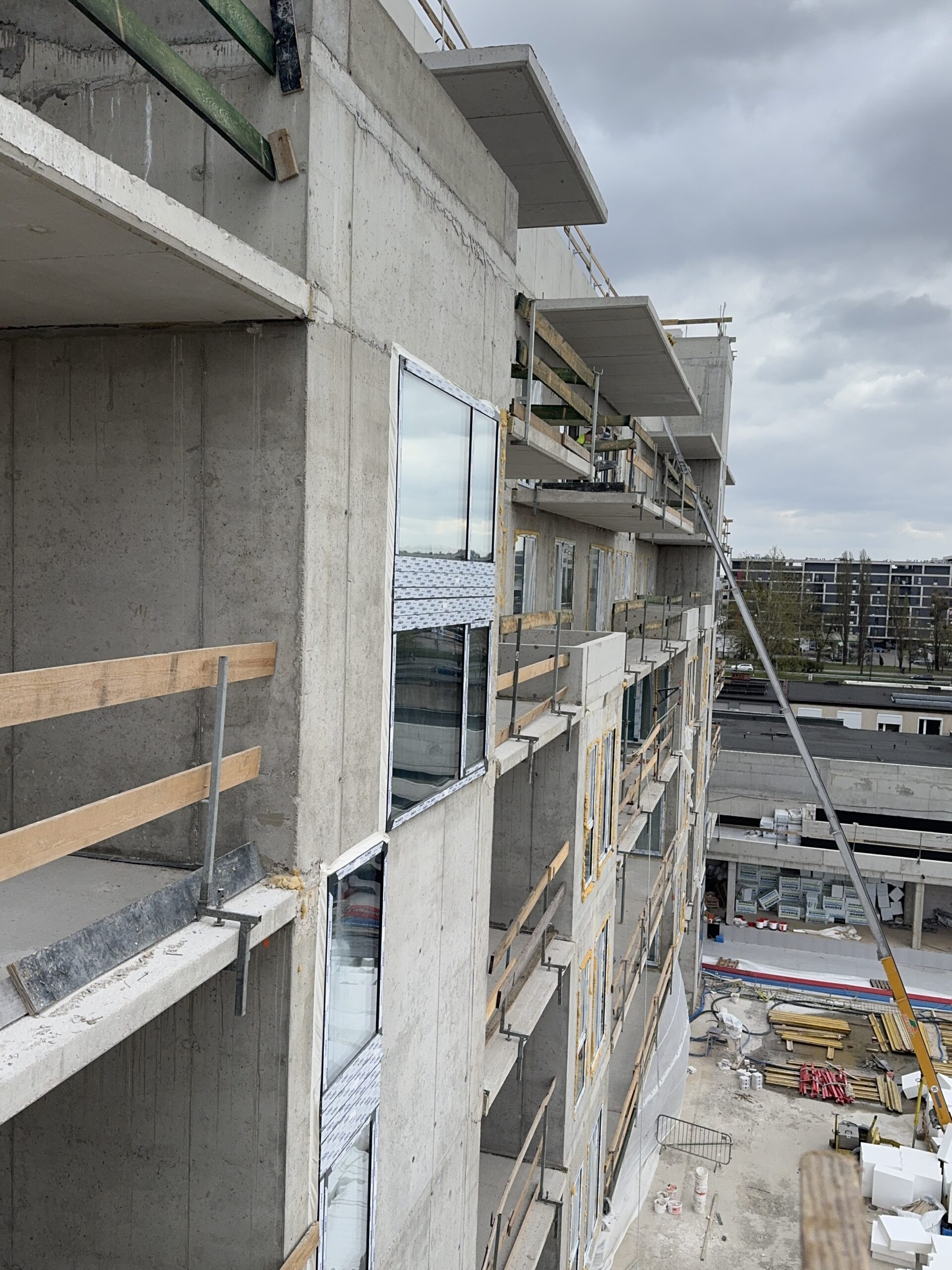

– Montaż okien na pierwszym piętrze osiągnął około 80%, a stolarka okienna przeznaczona na kolejne kondygnacje jest już transportowana na budowę.
– Na parterze trwają prace przy instalacji elektrycznej, realizowane równolegle z pozostałymi robotami.
Budowa konsekwentnie zmierza ku kolejnym kamieniom milowym, a każdy dzień przynosi zauważalne postępy.

Dziennik budowy – 15.12.2025

Na placu budowy Luxsfery prace postępują równolegle na wielu frontach, a kolejne etapy realizacji są systematycznie domykane.
Najważniejsze informacje:
• W budynku rozpoczęły się roboty elektryczne, co oznacza wejście w kolejny etap prac instalacyjnych.
• Na parterze zamontowano już komplet okien, natomiast na pierwszym piętrze ich montaż osiągnął około 70%.

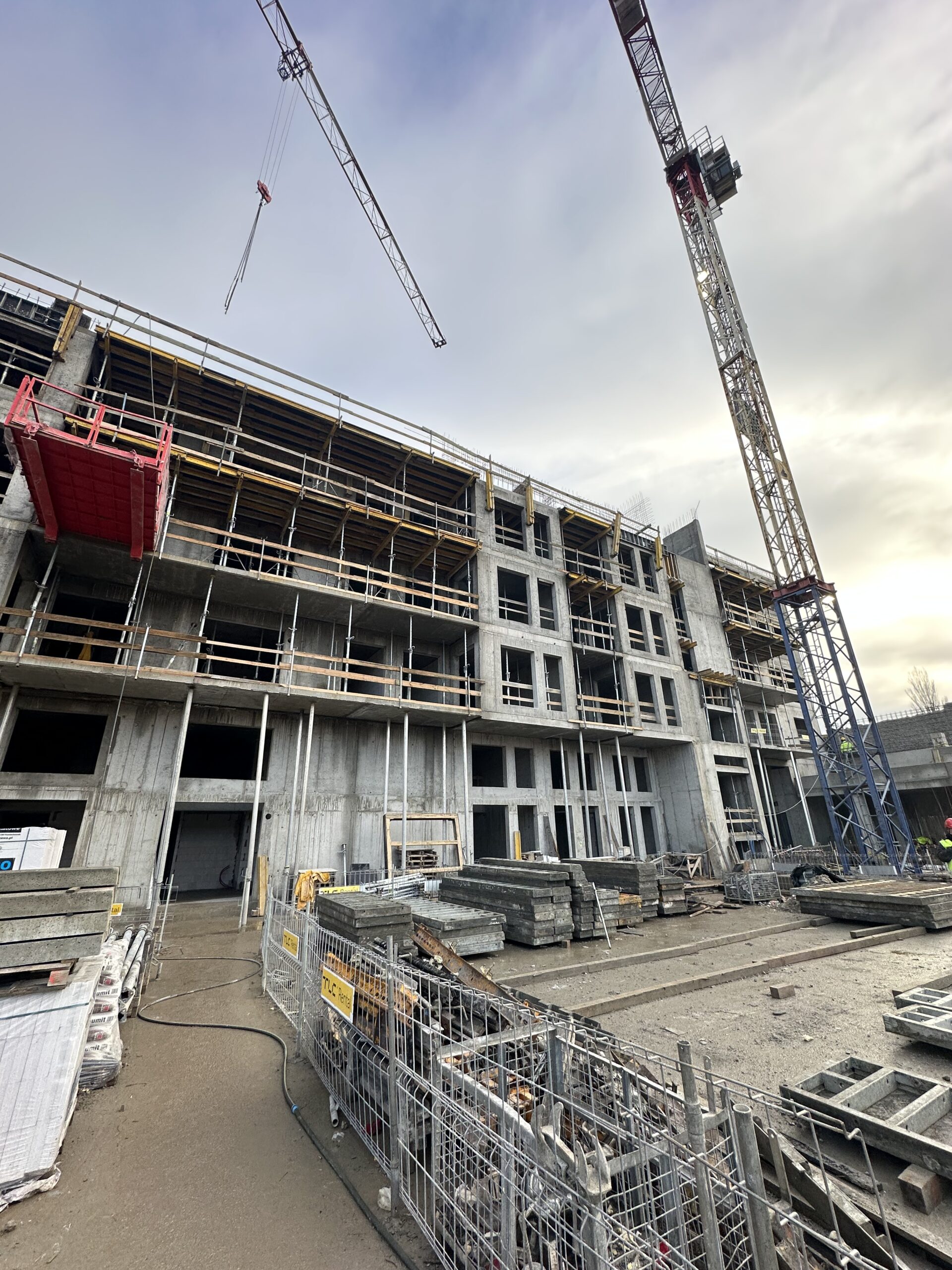

• Większość elementów pionowych na czwartym piętrze została wykonana, przygotowując kondygnację do dalszych prac.

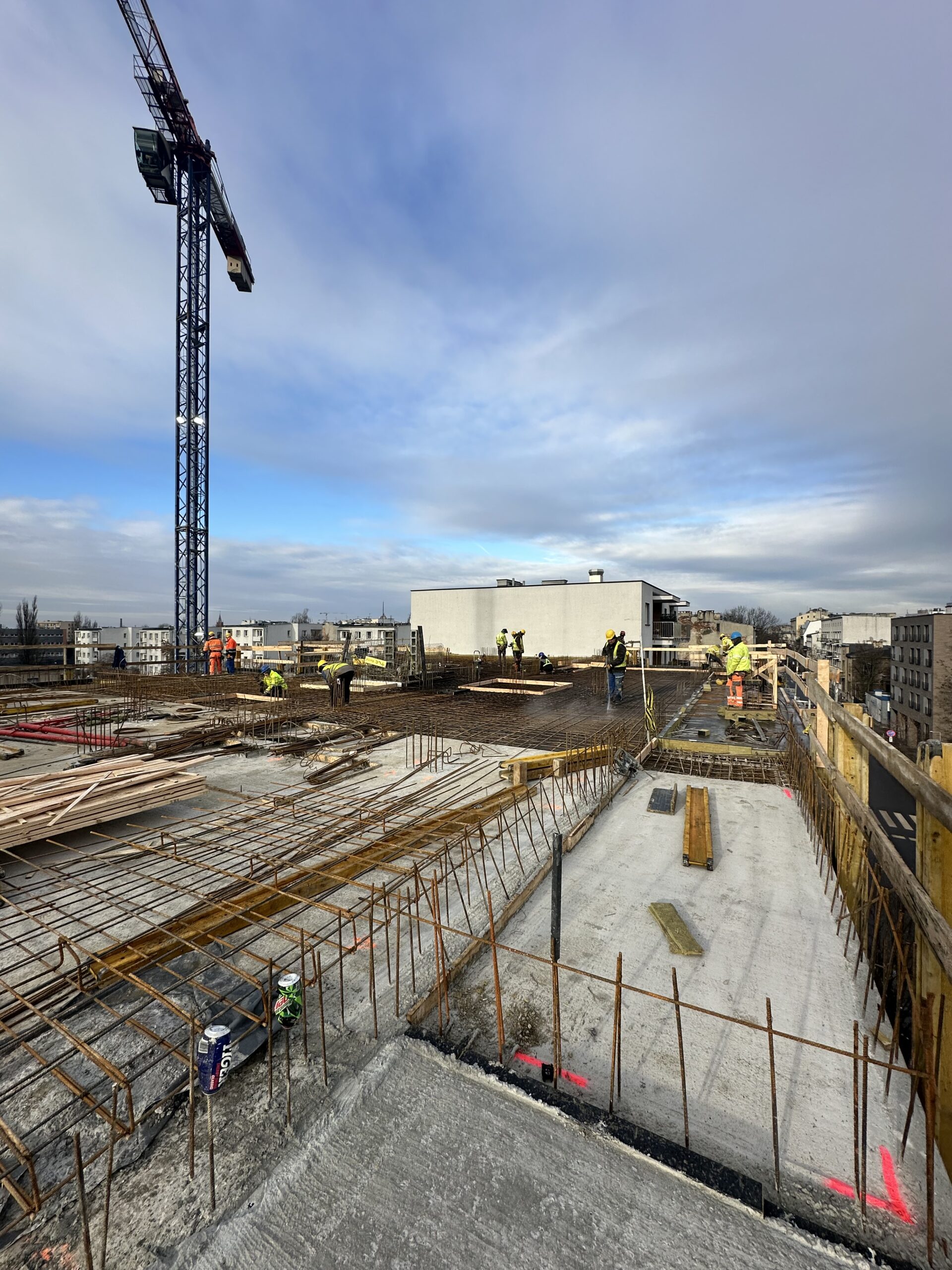

• We wtorek zaplanowane jest betonowanie pierwszej z trzech części stropu nad czwartym piętrem.
• Mury na pierwszym piętrze zostały zakończone i odebrane, a aktualnie trwają prace murarskie na drugim piętrze.
Każdy z tych etapów przybliża inwestycję do finalnego kształtu, który konsekwentnie realizujemy zgodnie z przyjętym standardem i harmonogramem.

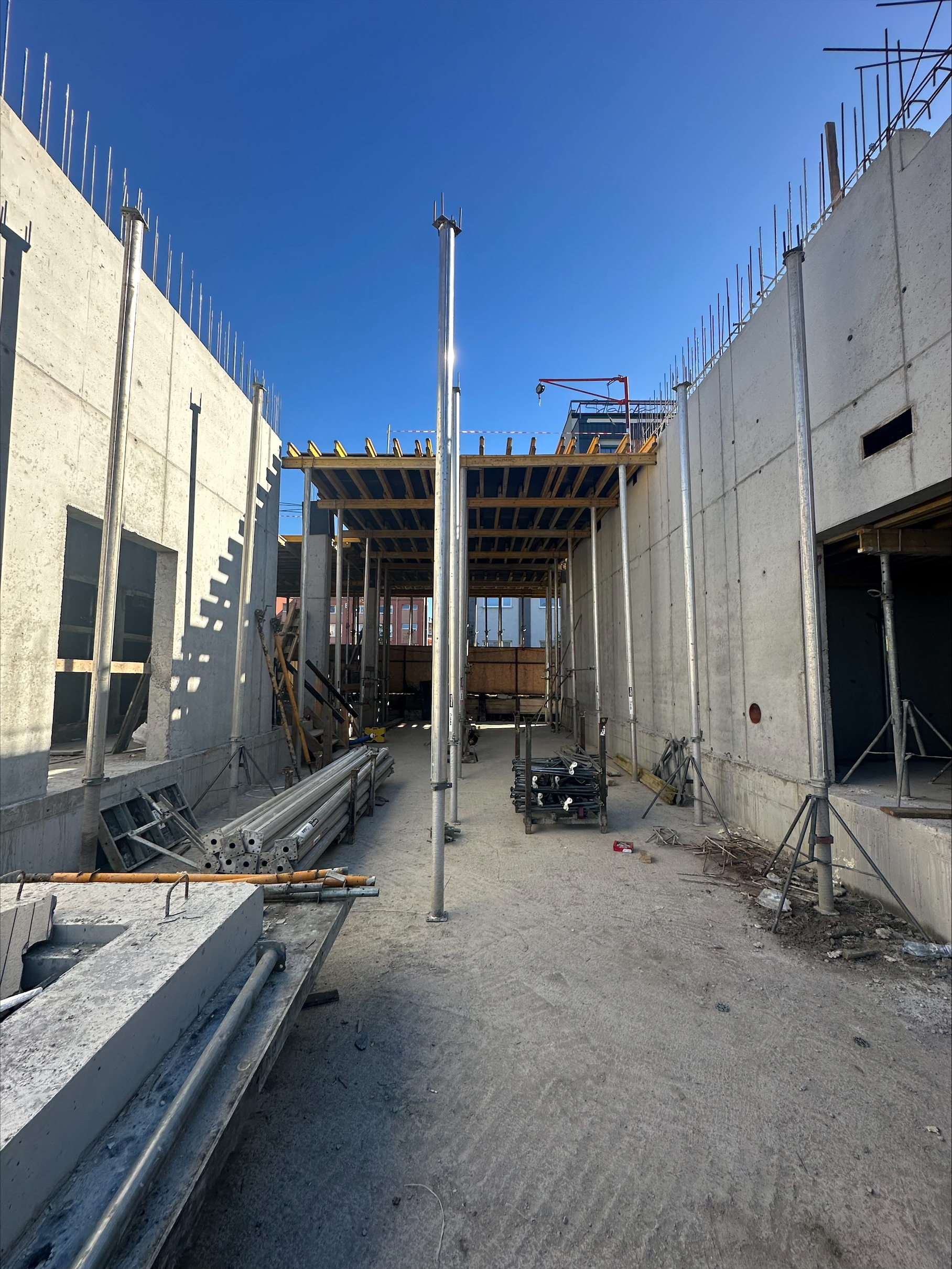

Aktualizacja – 09.12.2025

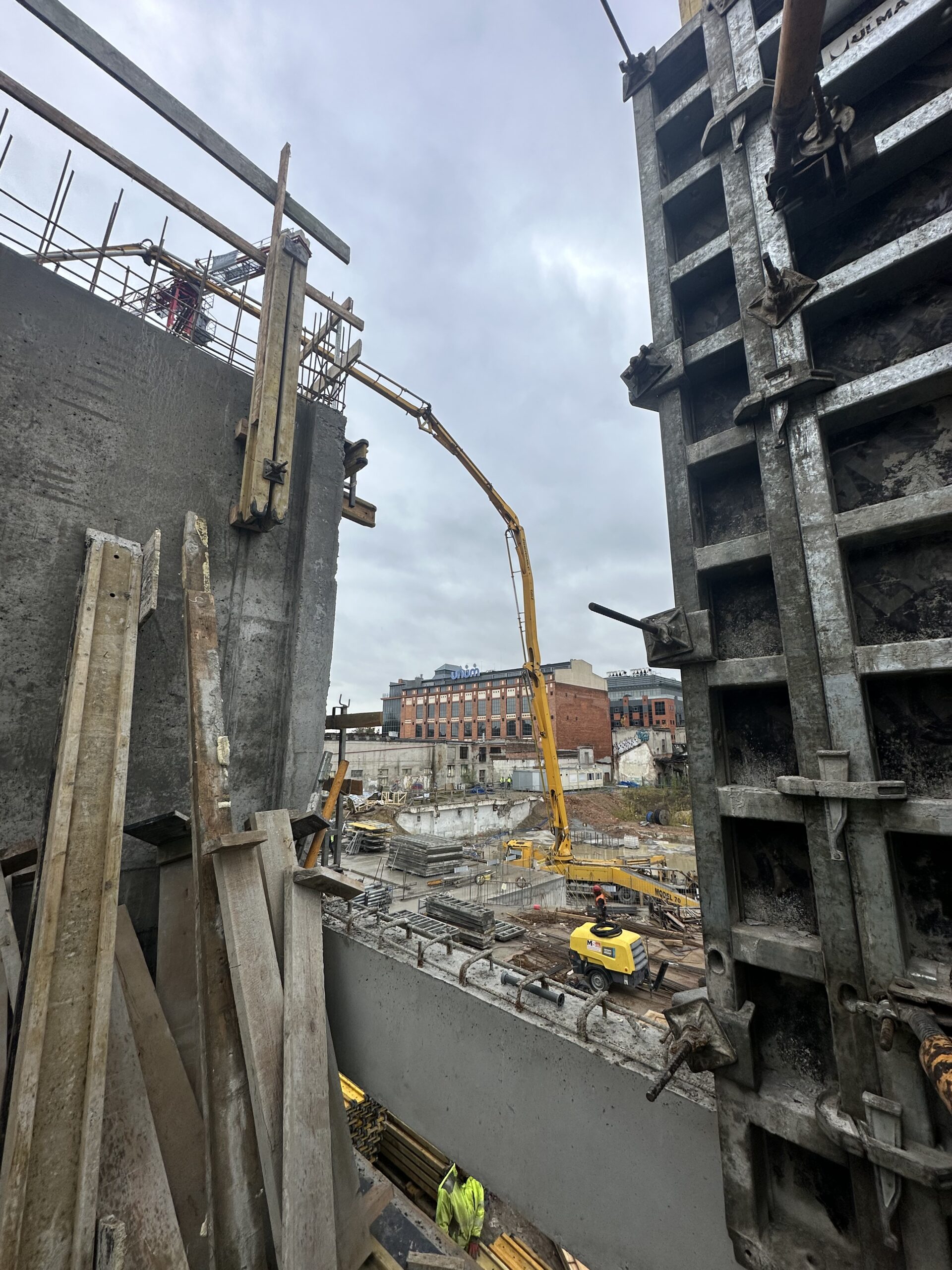

Dziś na budowie zakończyliśmy ważny etap: wylano trzecią, ostatnią część stropu nad trzecim piętrem, domykając całą jego konstrukcję.

Równolegle powstają pierwsze przegrody pionowe na czwartym piętrze, a ekipa cieślarska rozpoczęła już deskowanie pod strop nad czwartą kondygnacją.

Na poziomie pierwszego piętra prace murarskie są niemal na finiszu — 95% ścian jest już gotowych, dzięki czemu coraz wyraźniej rysuje się układ przyszłych mieszkań.

Budowa postępuje dynamicznie i zgodnie z założonym harmonogramem.

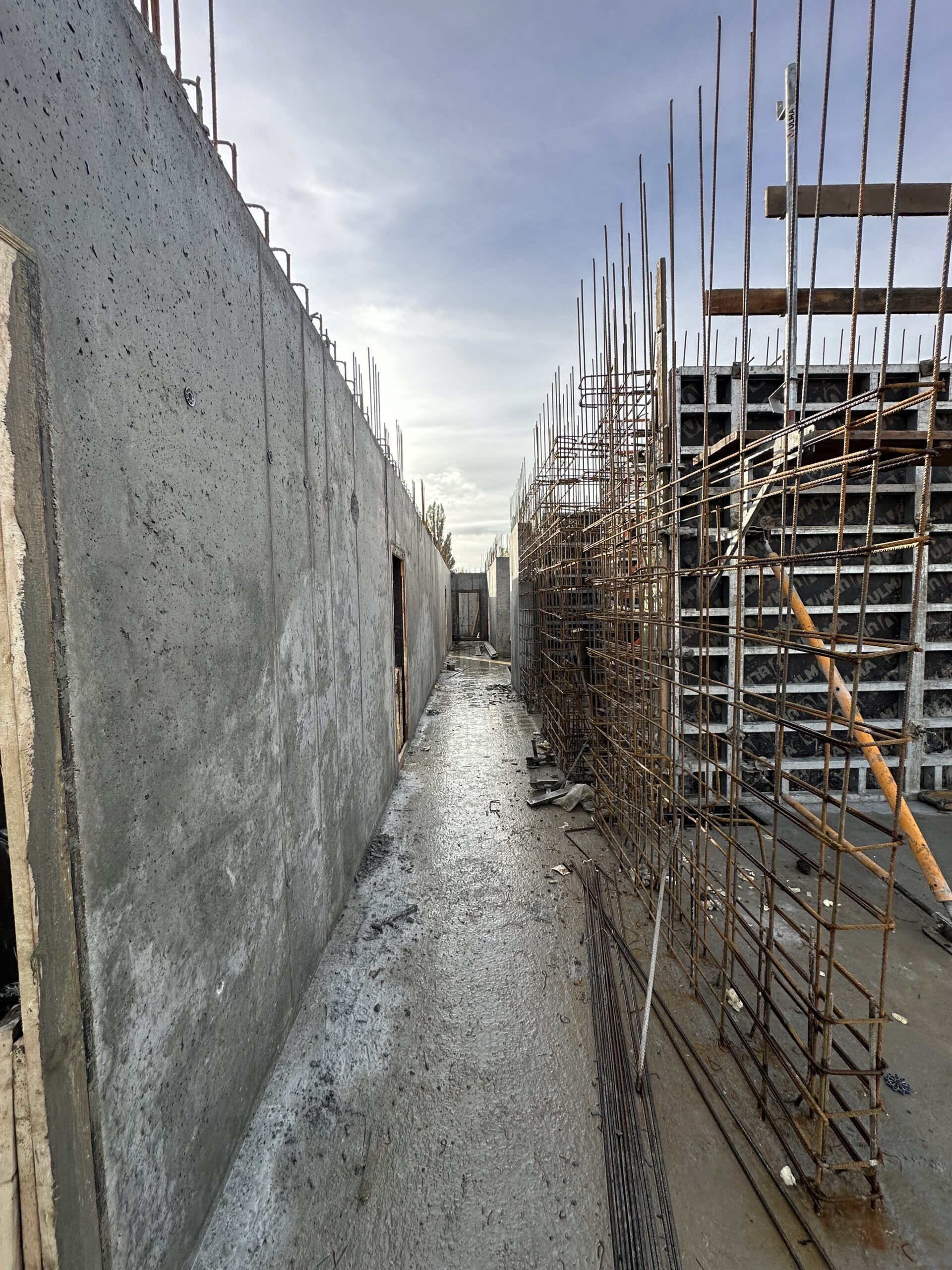

Aktualizacja – 17.11.2025

Ostatnie dni przyniosły szereg znaczących postępów na placu budowy — konstrukcja rośnie w tempie, które naprawdę cieszy oko:

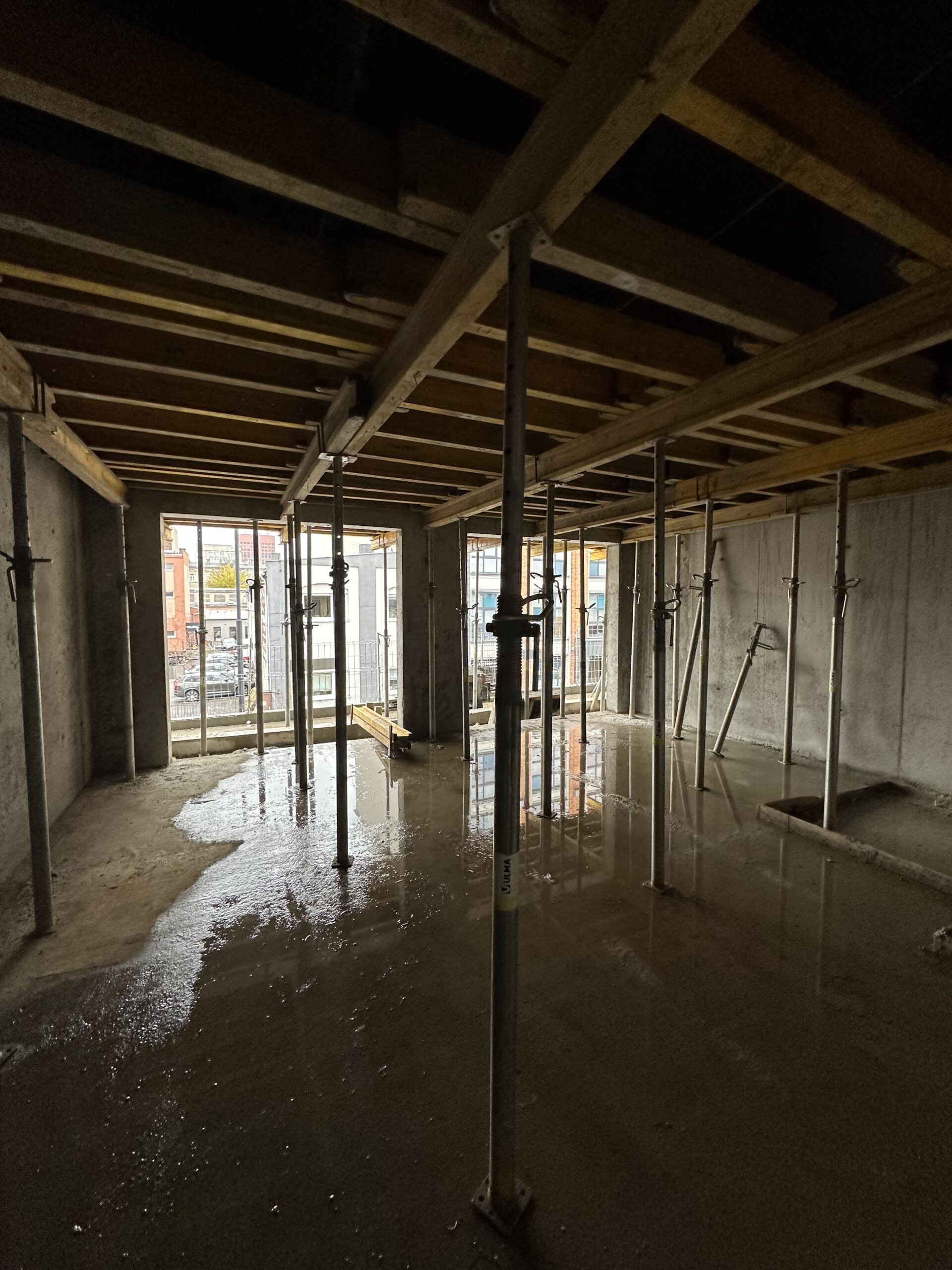

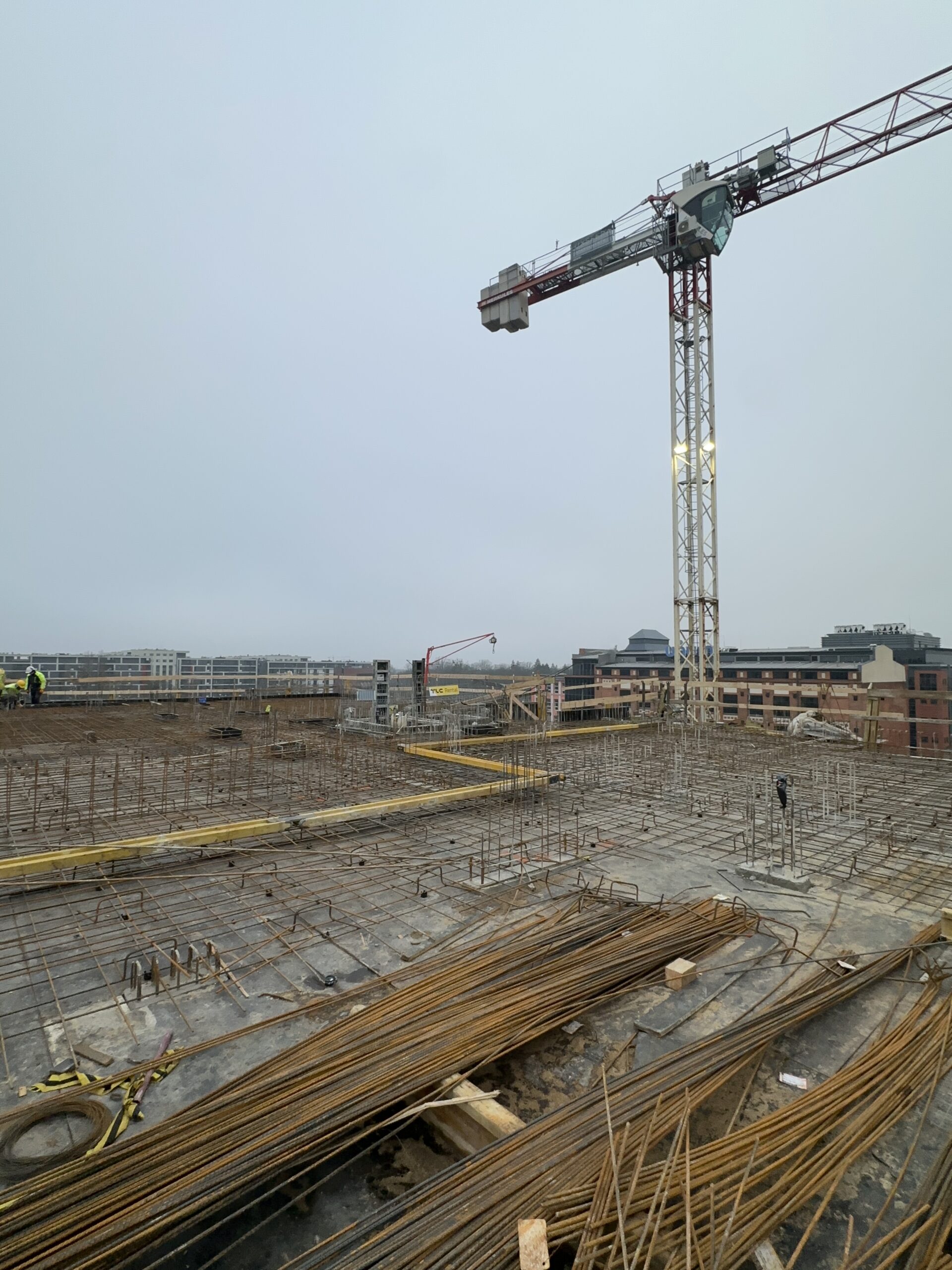

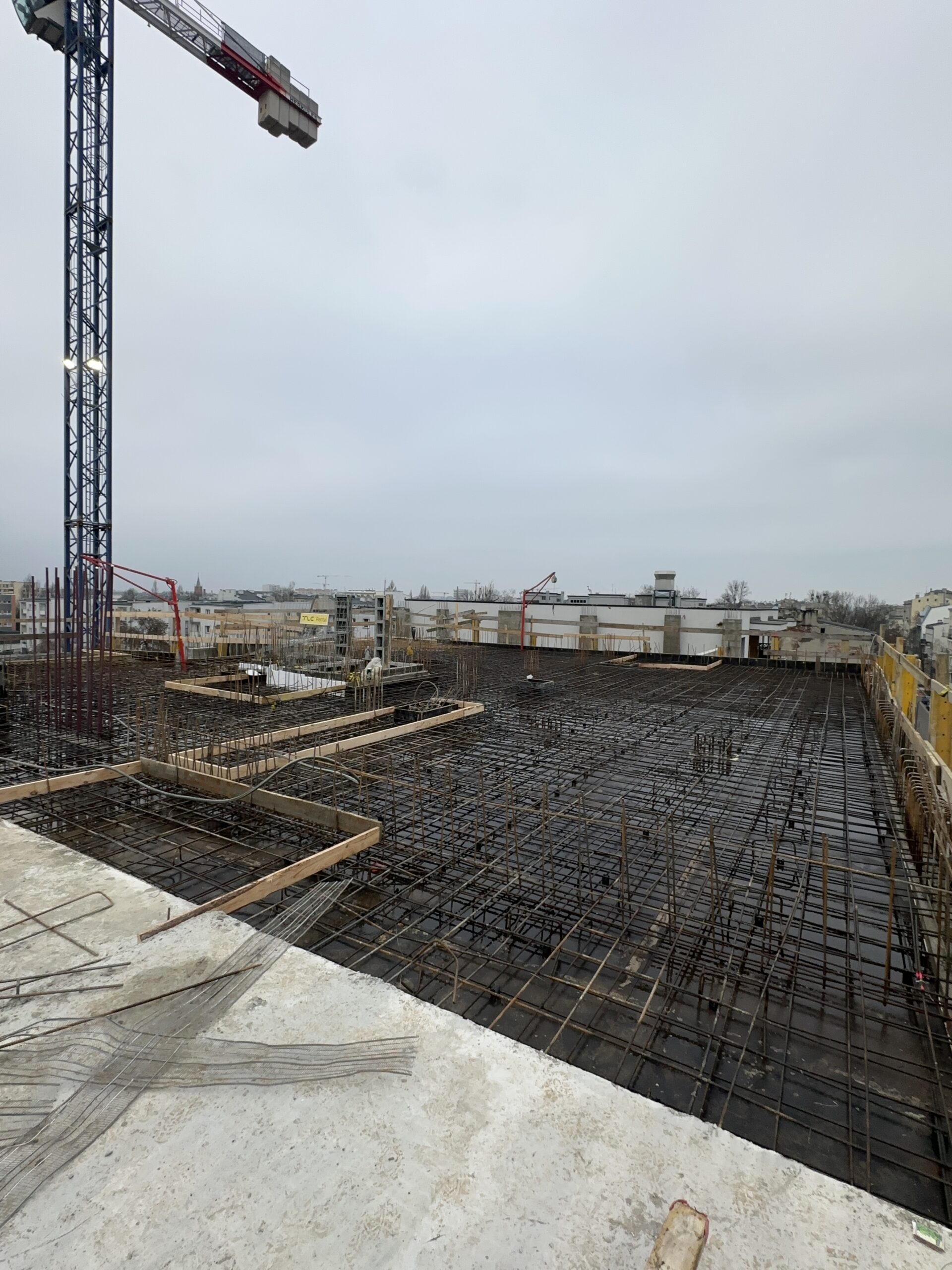

– Wykonaliśmy już 90% deskowania nad drugim piętrem – cała geometria stropu jest niemal gotowa i przygotowana do dalszych prac.

– Kolejna część zbrojenia została odebrana i czeka na betonowanie – to już około 70% przyszłego stropu trzeciego piętra, który w najbliższych dniach zaczniemy zalewać.

– Pojawiły się pierwsze elementy pionowe na trzecim piętrze – układ mieszkań tej kondygnacji zaczyna nabierać czytelnych kształtów.

– W hali garażowej trwają prace nad instalacją sanitarną oraz elektryczną – podziemna część budynku również postępuje zgodnie z planem i przygotowuje się do kolejnych etapów realizacji.

Budowa przebiega zgodnie z harmonogramem, a dokładną fotorelację z dzisiejszych prac znajdziecie poniżej.

Zapraszamy do biura sprzedaży! Gdańska 126/128 Bud. A, III piętro

Aktualizacja 11.11.2025

Na terenie inwestycji prace postępują w imponującym tempie. Z tygodnia na tydzień coraz wyraźniej widać formujący się kształt budynku.

  • 90% elementów pionowych na drugim piętrze zostało już wykonanych,
  • równolegle trwa deskowanie pod strop trzeciego piętra,
  • około 30% zbrojenia nad drugim piętrem jest już gotowe – w najbliższych dniach zaplanowano betonowanie stropu.

Z każdym kolejnym etapem budowa nabiera charakteru, a bryła budynku coraz mocniej zaznacza swoją obecność przy ulicy Gdańskiej.

Aktualne zdjęcia z postępu prac znajdziecie w naszej relacji.

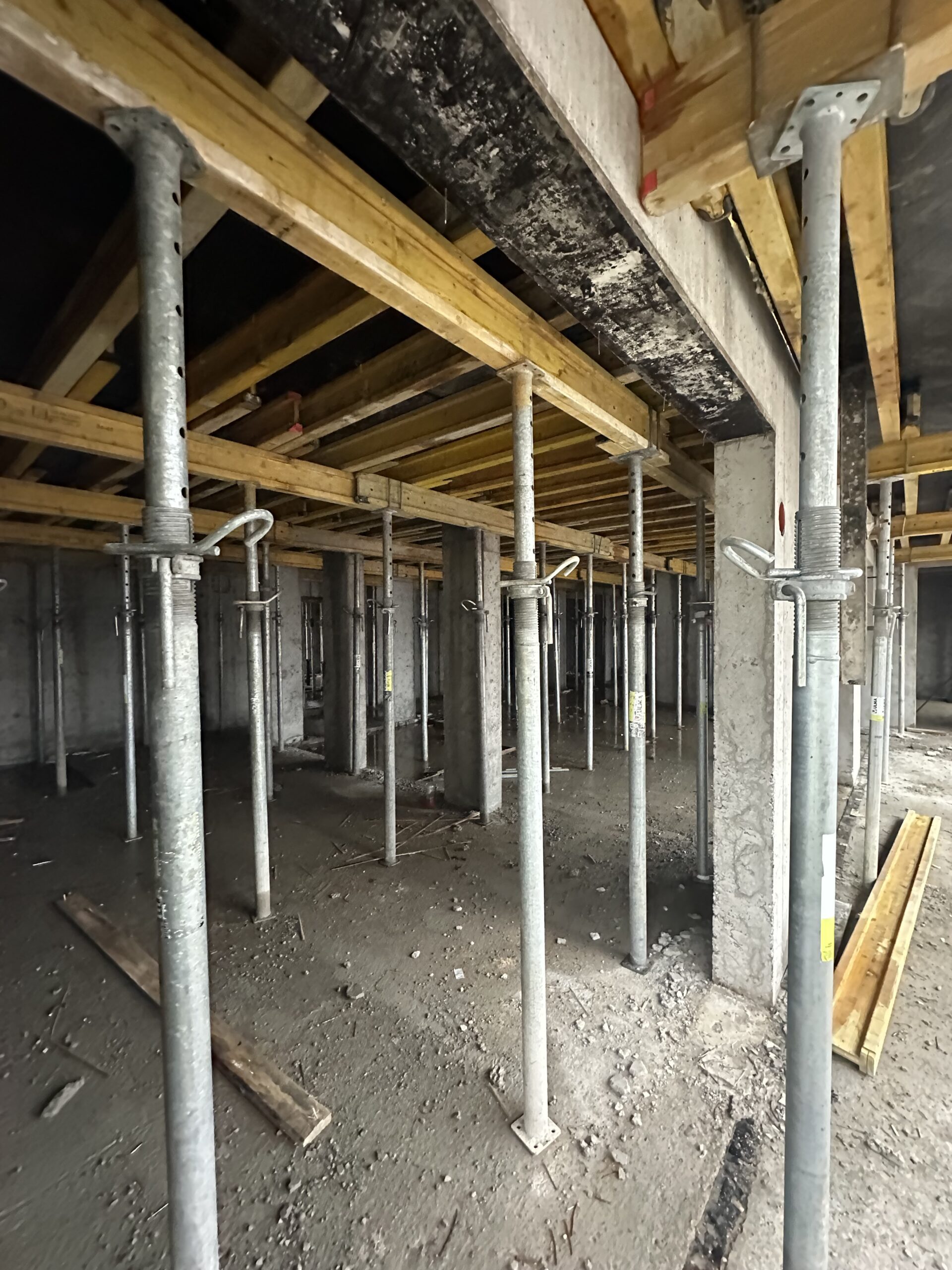

Aktualizacja – 04.11.2025

Na budowie Luxsfera Apartamenty prace idą zgodnie z planem.

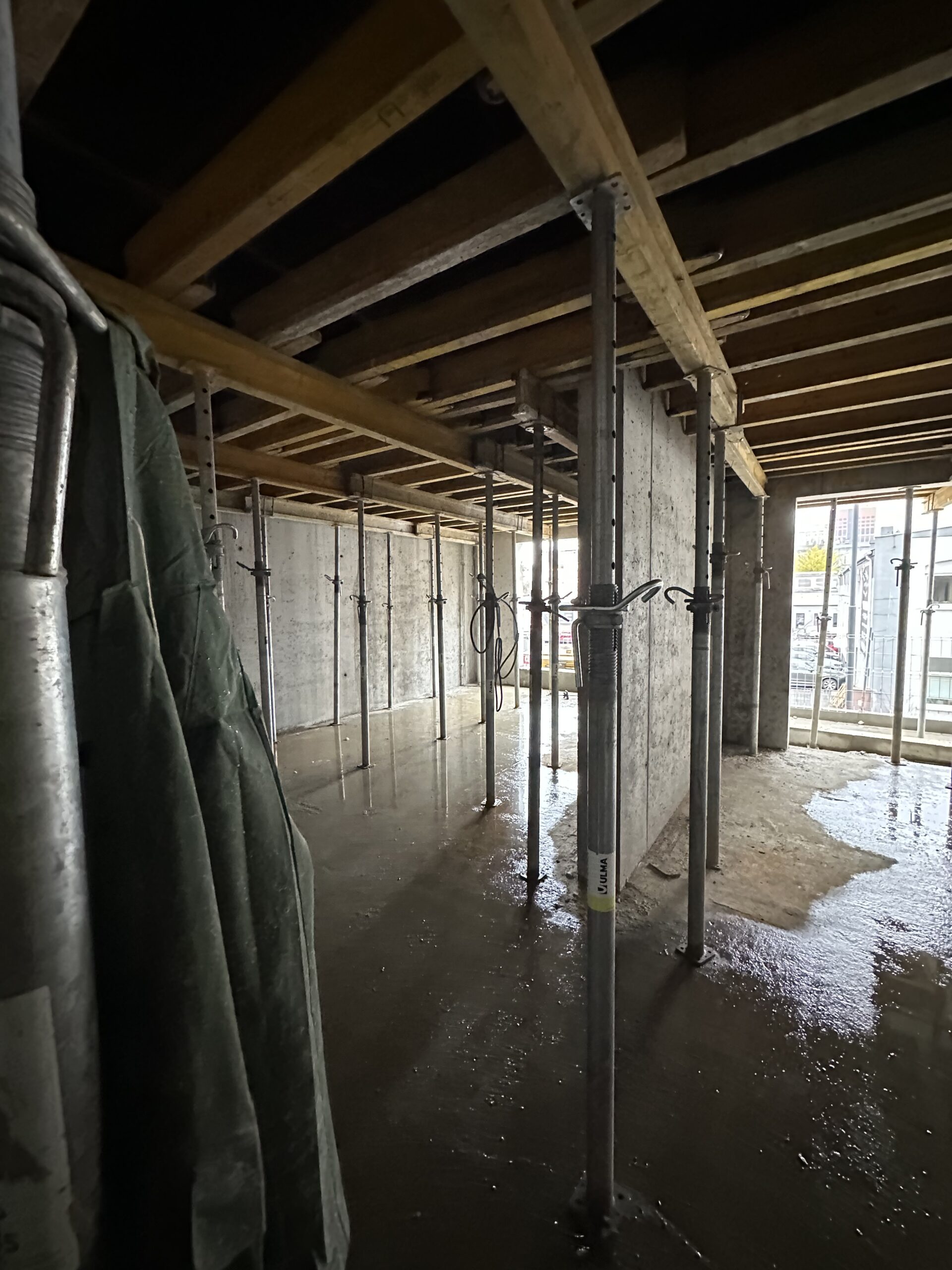

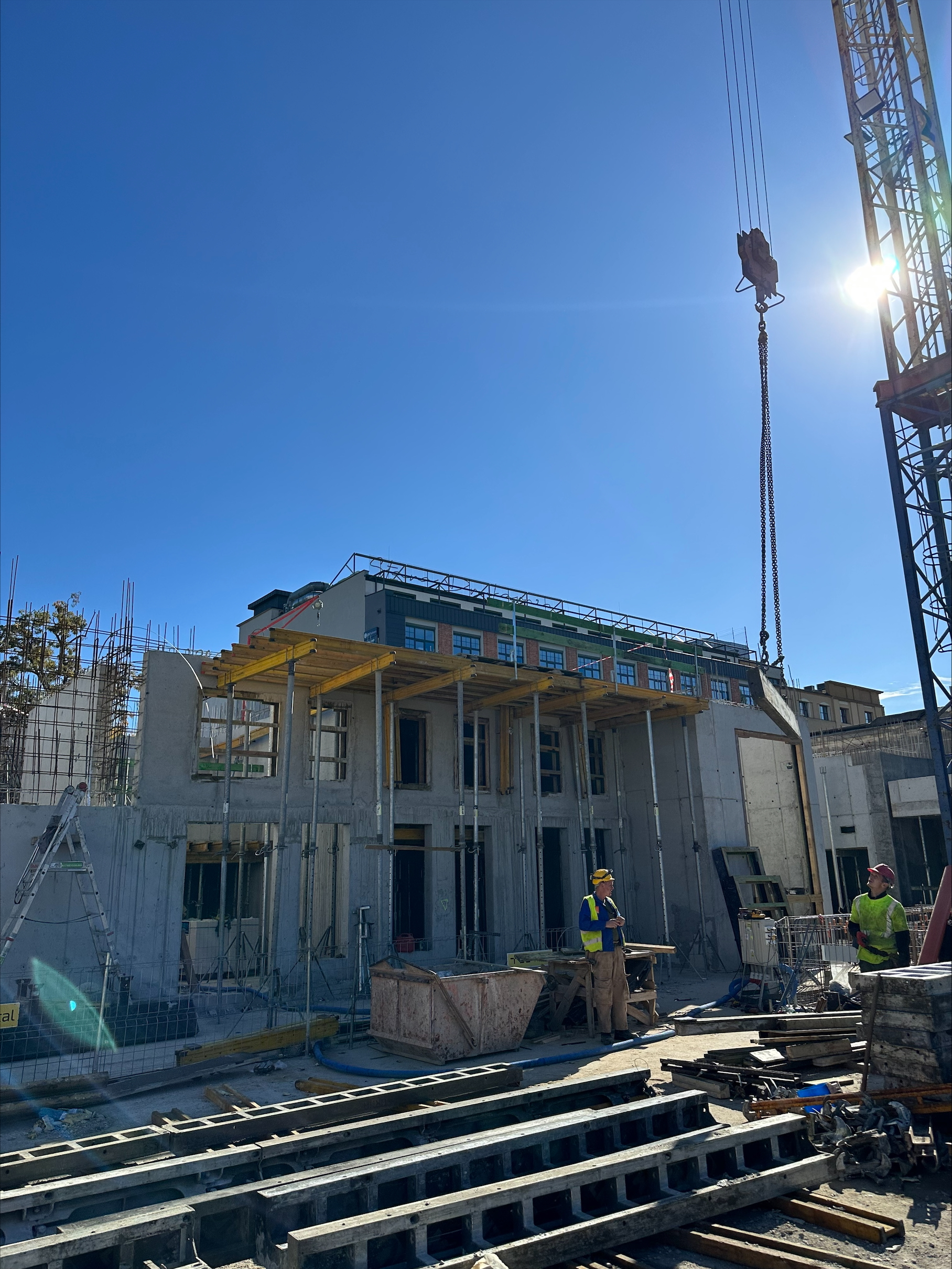

Zaplanowano betonowanie stropu nad pierwszym piętrem, co oznacza zakończenie kolejnego ważnego etapu konstrukcyjnego.
Po zakryciu deskowaniem niższej kondygnacji można już zobaczyć układ przyszłych mieszkań od północnej strony budynku.
Bryła inwestycji coraz wyraźniej pokazuje swój charakter – solidny, elegancki i nowoczesny.
Idąc ulicą Gdańską, można już dostrzec, jak budynek nadwiesza się nad chodnik, tworząc imponujący efekt architektoniczny, który w przyszłości stanie się jednym z jego znaków rozpoznawczych.

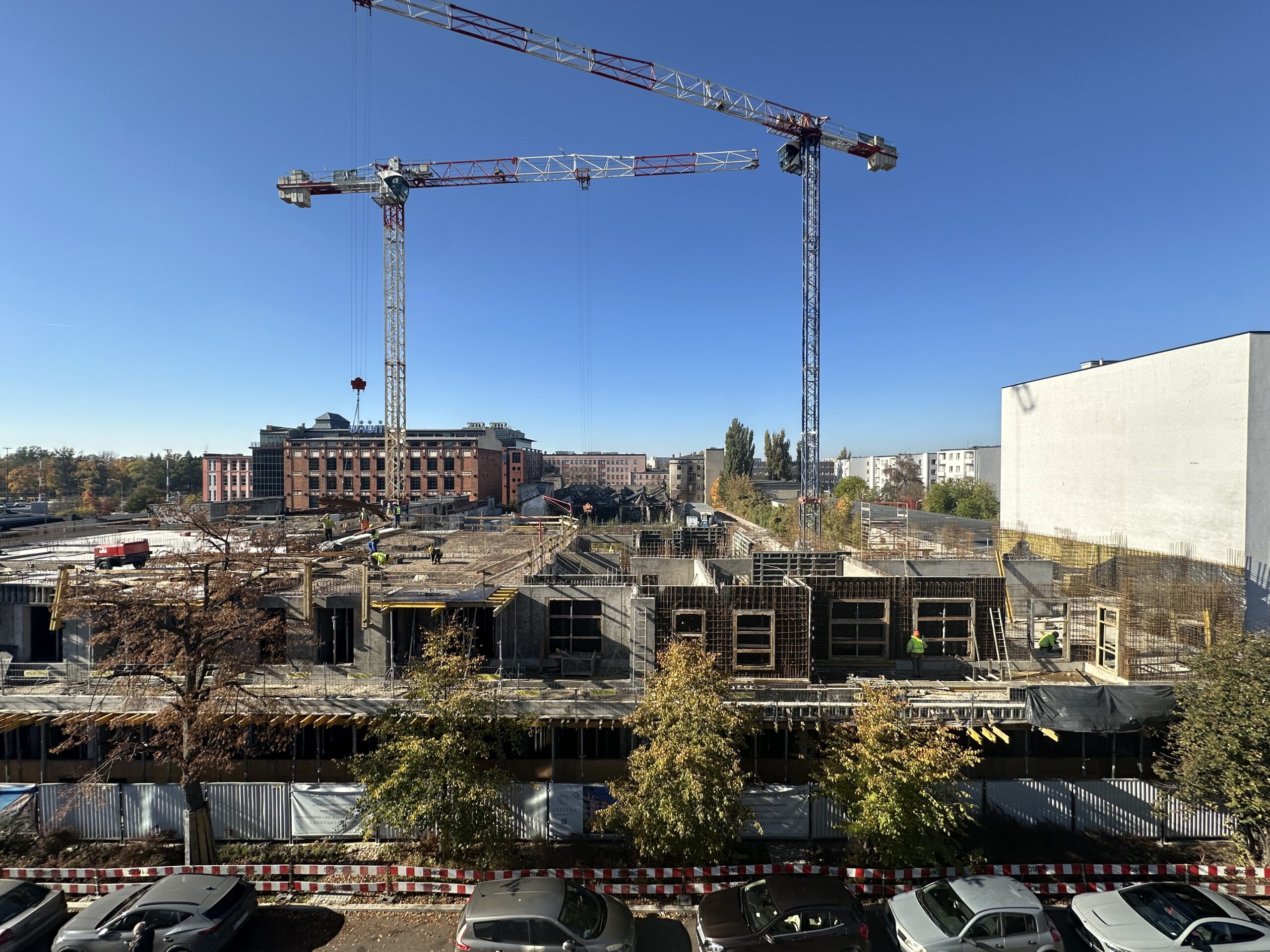

Aktualizacja – 28.10.2025

Na budowie Luxsfera Apartamenty prace konstrukcyjne przebiegają sprawnie i zgodnie z założonym harmonogramem.
• Zakończono kolejny etap betonowania stropu nad pierwszym piętrem,
• Równolegle powstają przegrody pionowe na drugiej kondygnacji,
• Coraz wyraźniej widać zarysy mieszkań na pierwszym piętrze – ich układ można zobaczyć na najnowszych zdjęciach w relacji.
Konstrukcja systematycznie pnie się w górę, przybliżając nas do realizacji inwestycji w standardzie premium.

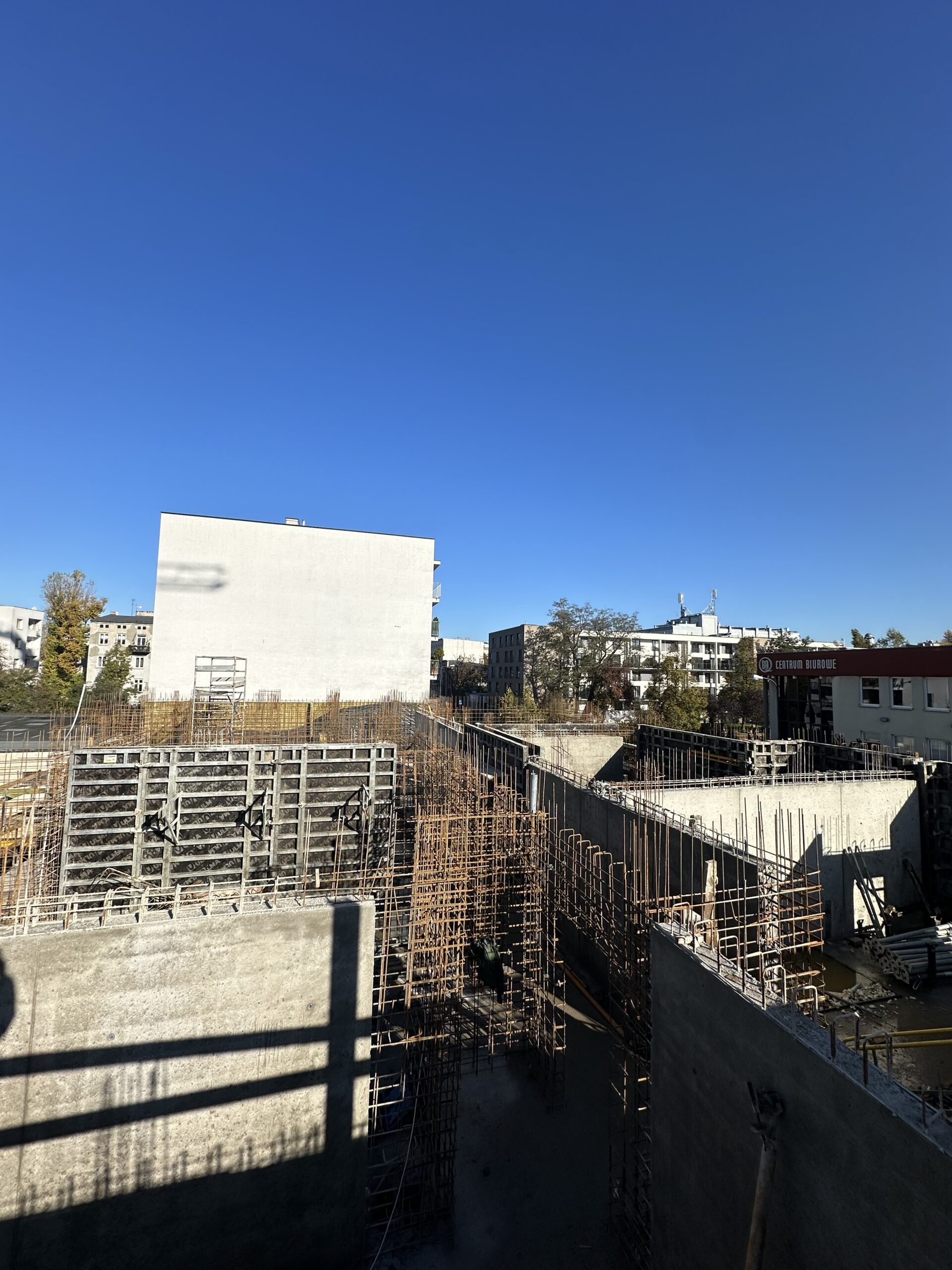

Aktualizacja – 20.10.2025

Na budowie Luxsfera Apartamenty prace konstrukcyjne posuwają się zgodnie z planem. Kolejne etapy inwestycji nabierają realnych kształtów:

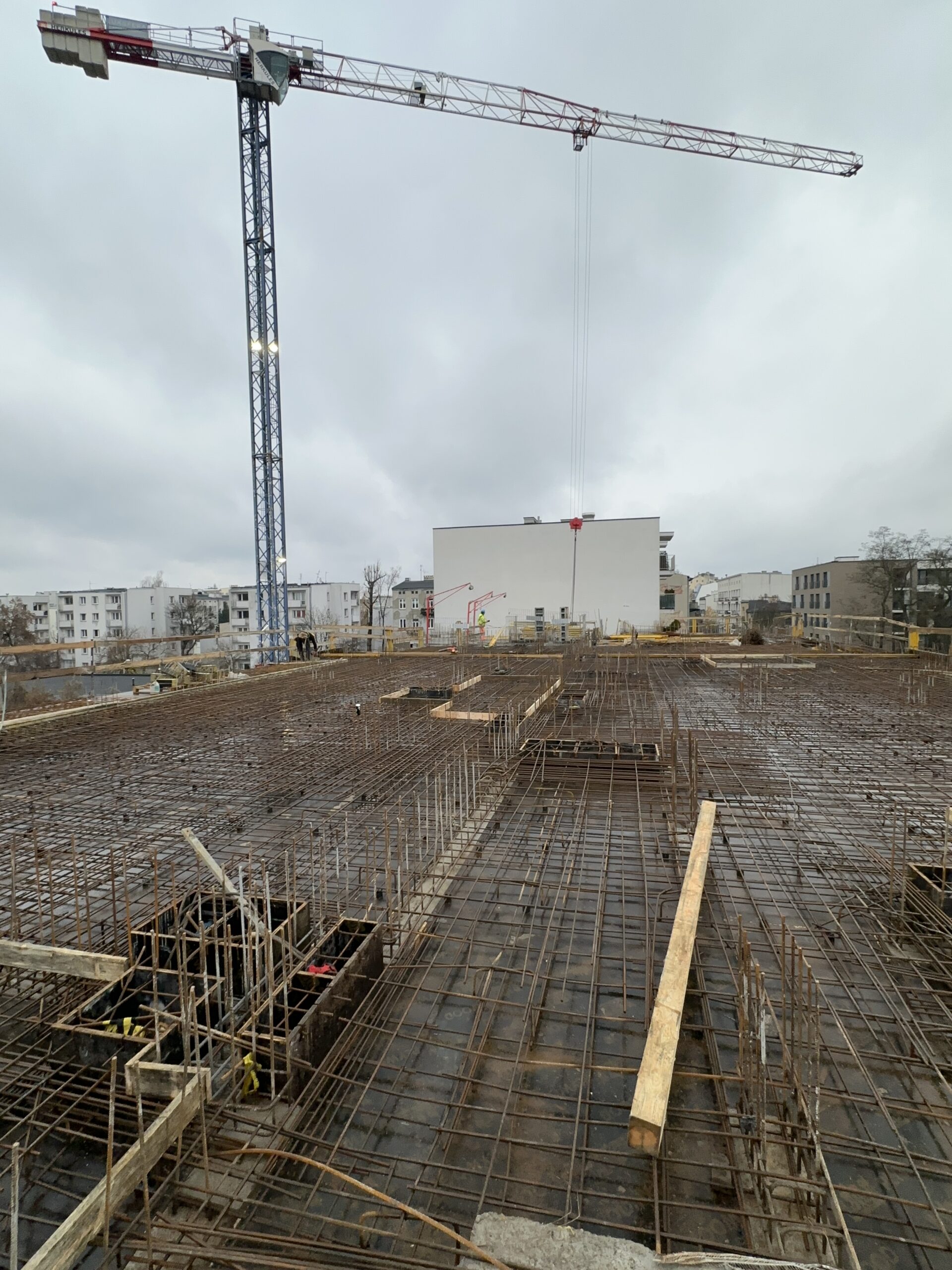

• wykonano już około 20% stropu nad pierwszym piętrem,
• większość ścian na pierwszym piętrze jest już gotowa.
Na zdjęciach poniżej można zobaczyć aktualny widok z placu budowy — konstrukcja rośnie z dnia na dzień, a każdy kolejny etap przybliża nas do stworzenia miejsca o wyjątkowym standardzie i architekturze.

Aktualizacja – 13.10.2025

Na budowie Luxsfera Apartamenty prace idą zgodnie z planem, a konstrukcja inwestycji nabiera coraz bardziej docelowego kształtu:

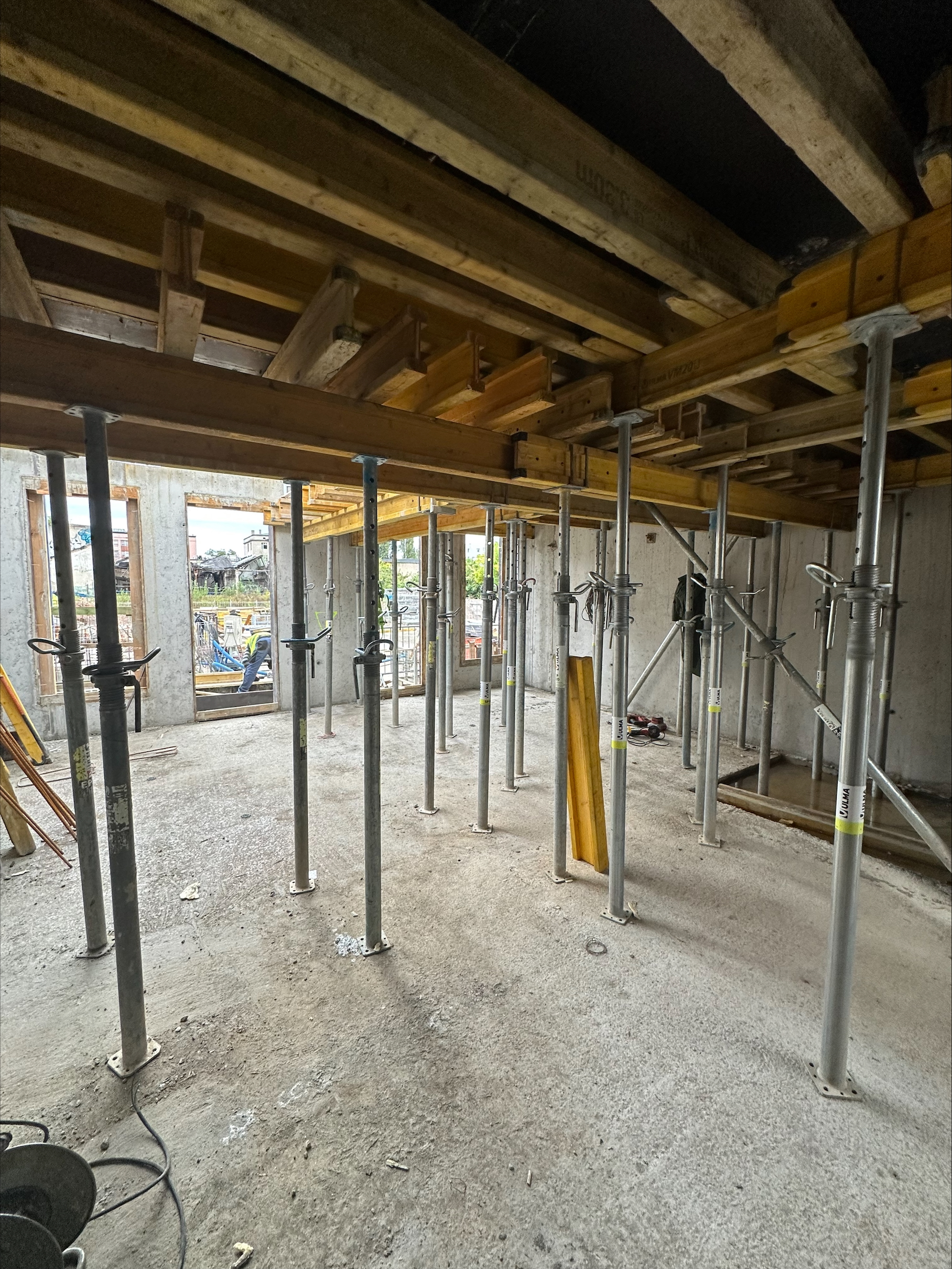

• strop nad parterem jest wykonany w około 80%,
• wjazd do hali garażowej został w pełni przykryty,
• pojawiają się zarysy pierwszych mieszkań na pierwszym piętrze,
• mieszkania oraz lokale usługowe na parterze zostały już przykryte stropem.
Postępy są coraz bardziej widoczne – kolejne etapy budowy sukcesywnie przybliżają nas do realizacji inwestycji w standardzie premium.
📸 Zdjęcia z budowy znajdziecie w naszej relacji!

Aktualizacja – 25.09.2025

Dziennik budowy – aktualizacja✨
Na budowie Luxsfera Apartamenty prace rozwijają się zgodnie z harmonogramem, a postępy są widoczne gołym okiem. Z każdym kolejnym etapem coraz wyraźniej odsłania się unikalny charakter inwestycji, która już dziś zapowiada się jako wyjątkowe miejsce w centrum Łodzi..
W ostatnich dniach zrealizowano m.in.:

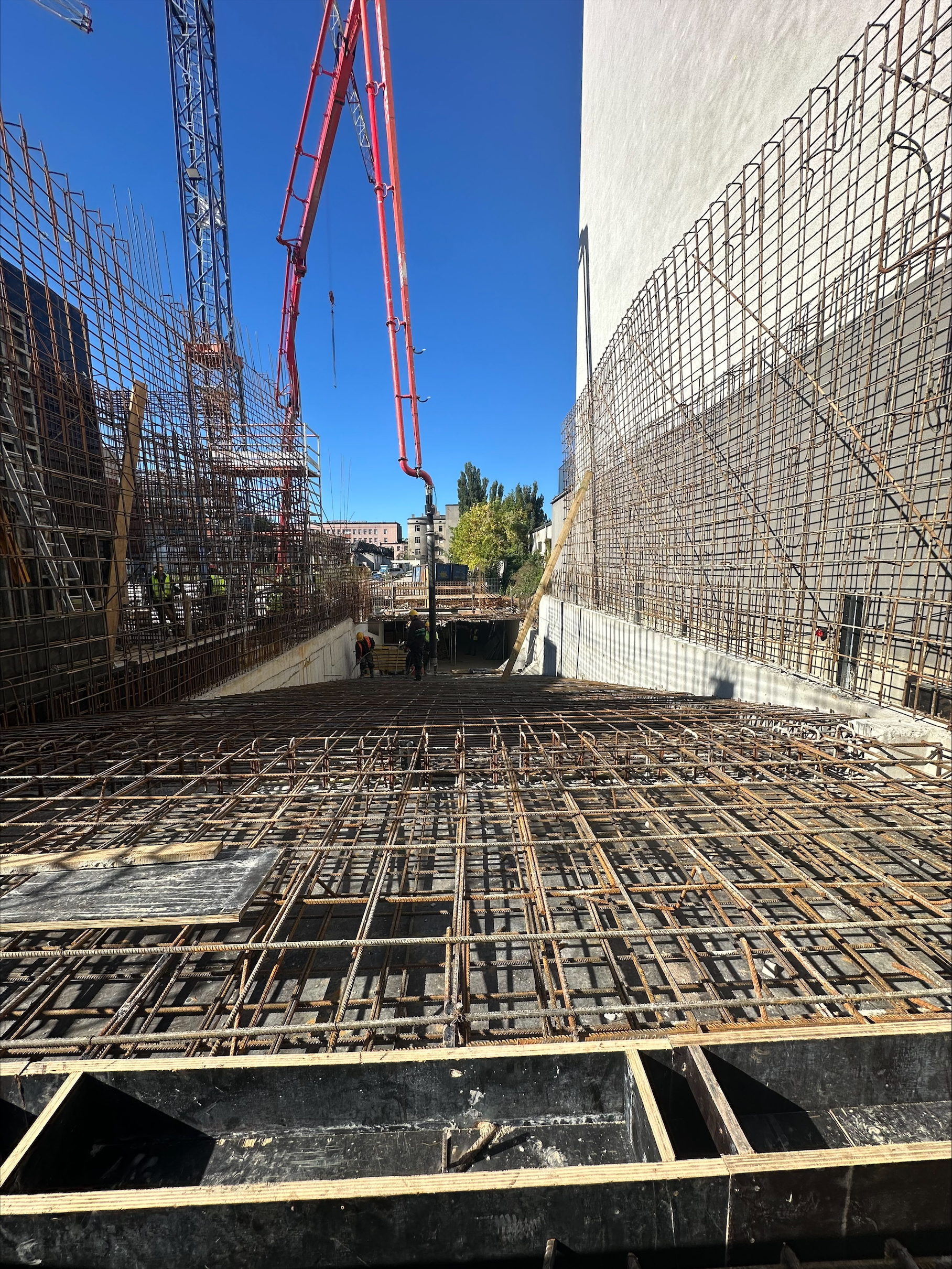

– rozpoczęto betonowanie wjazdu do hali garażowej – jeszcze dziś zostanie on wylany i zatarty,
– ukończono większość elementów pionowych na poziomie 0,
– rozpoczęto deskowanie przygotowujące pod wykonanie stropu nad poziomem 0,
– coraz wyraźniej widoczne są zarysy mieszkań i lokali usługowych – pojawia się ich coraz więcej i nabierają realnych kształtów.
Każdy z tych etapów przybliża nas do realizacji inwestycji, która od początku projektowana była w standardzie premium.

Postępy prac – 18.09.2025

Na budowie Luxsfera Apartamenty widać kolejne, bardzo wyraźne postępy. Z tygodnia na tydzień konstrukcja inwestycji nabiera coraz bardziej realnych kształtów.
W ostatnich dniach:
– pojawia się coraz więcej elementów pionowych na poziomie „0”,
– konstrukcja trafostacji została już w pełni ukończona,
– można dostrzec pierwsze zarysy przyszłych mieszkań.
To ważny moment, bo budynek zaczyna powoli „wyrastać” ponad poziom gruntu, a układ przestrzenny inwestycji staje się coraz lepiej widoczny.

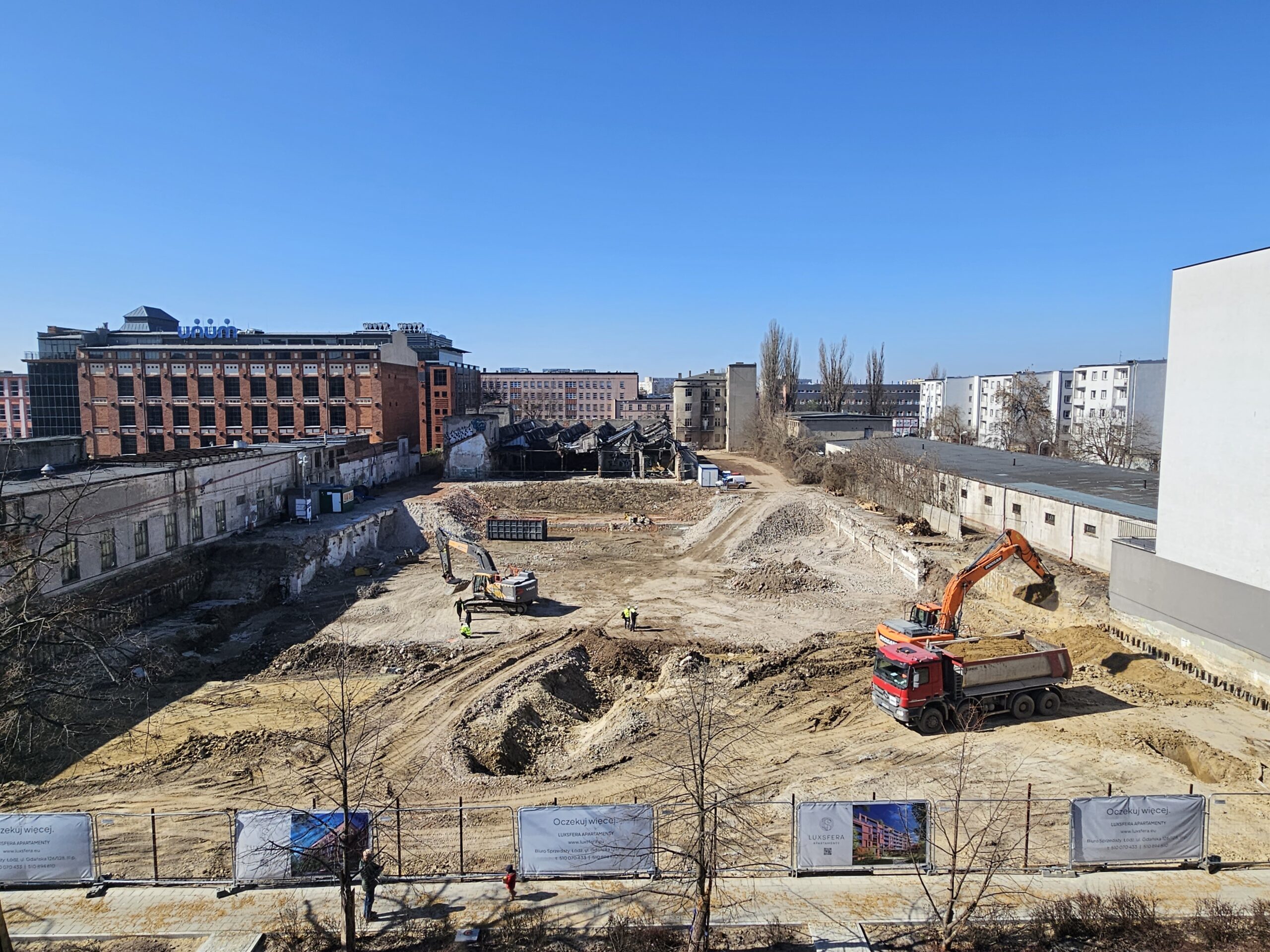

Informacja o postępach prac – 05.09.2025

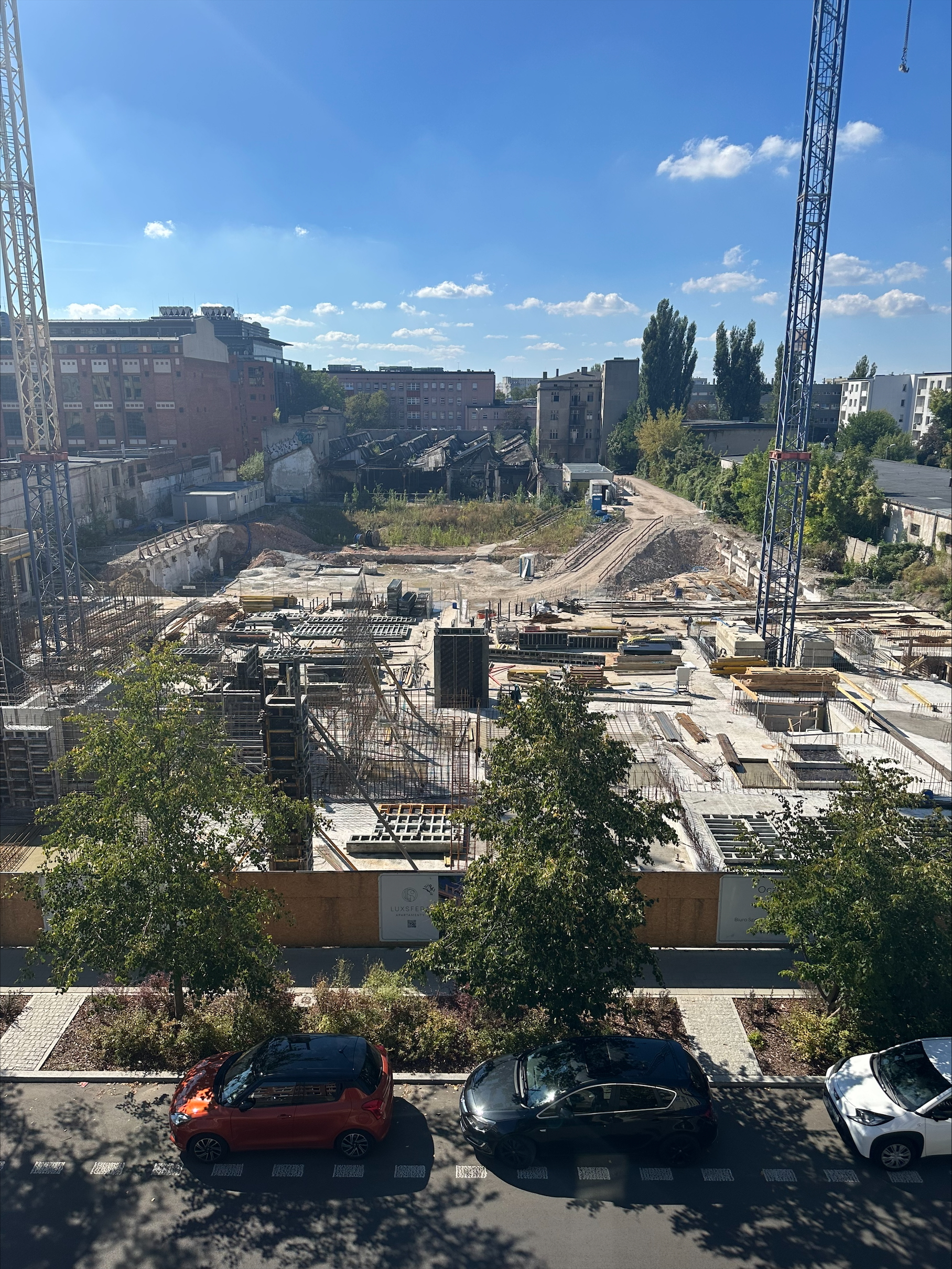

Na placu budowy Luxsfera Apartamenty prace idą pełną parą. Każdy kolejny tydzień przynosi widoczne zmiany, które coraz wyraźniej pokazują, jak będzie wyglądała przyszła inwestycja. Zrealizowane etapy pozwalają płynnie przechodzić do następnych działań, dzięki czemu budowa nabiera tempa i charakteru.

W ostatnich dniach udało się zrealizować kilka ważnych kroków:

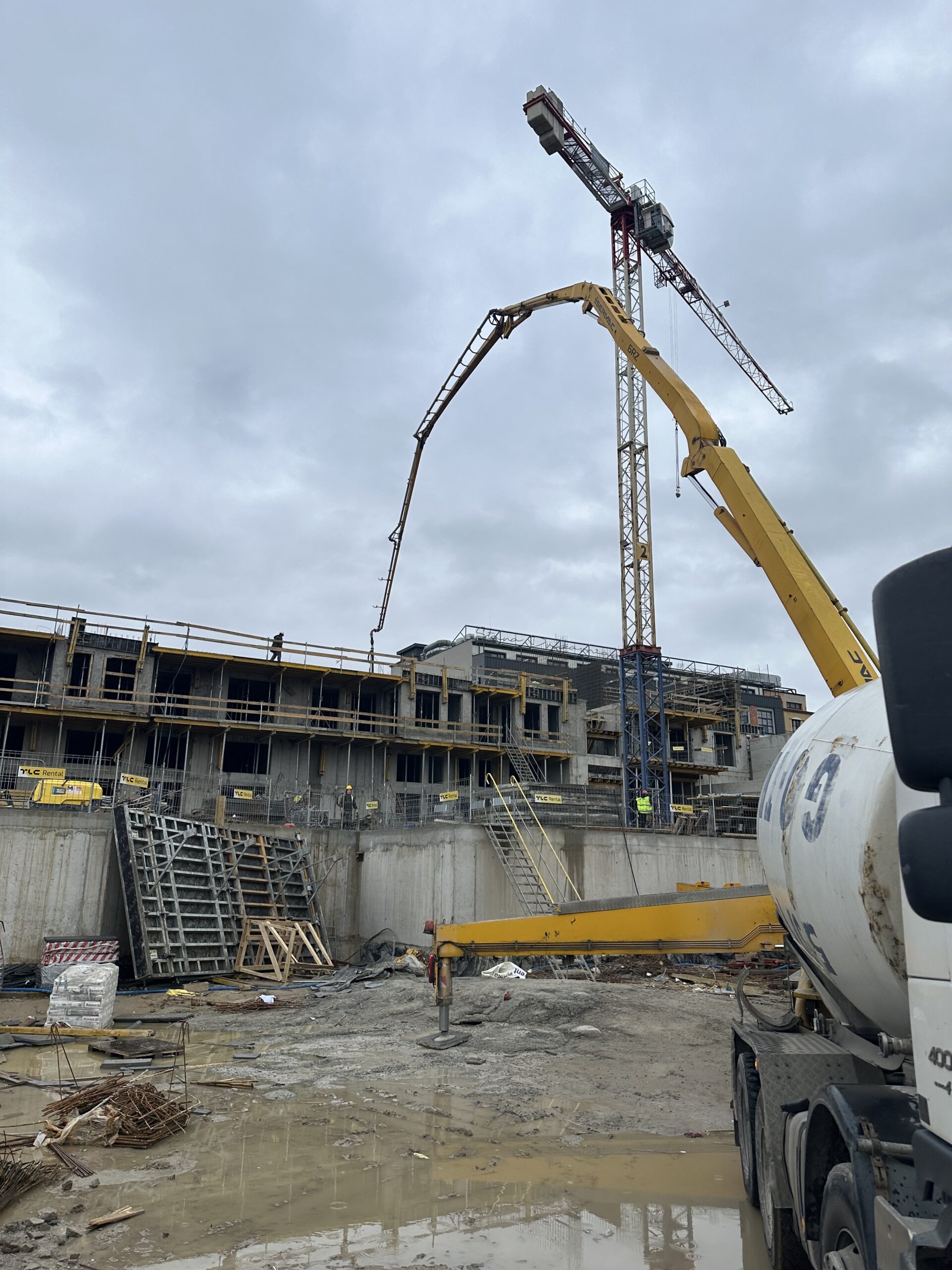

  • zalano strop nad garażem,
  • zakończono elementy pionowe trafostacji,
  • rozpoczęto prace nad elementami pionowymi parteru.

To kolejne istotne postępy, które sprawiają, że inwestycja z każdym tygodniem coraz bardziej przybliża się do swojego ostatecznego kształtu. Już teraz można dostrzec pierwsze elementy przyszłej architektury osiedla Luxsfera.

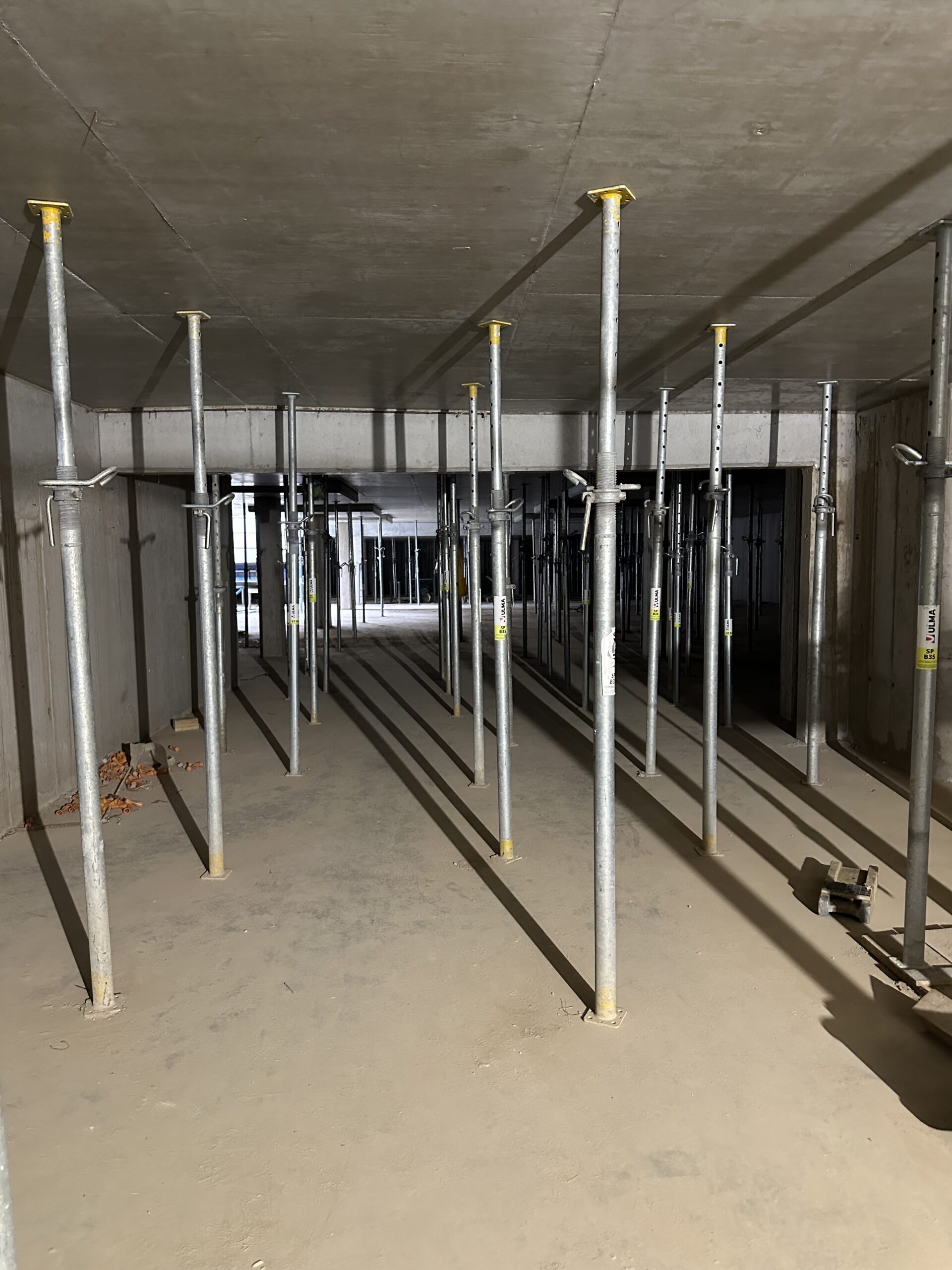

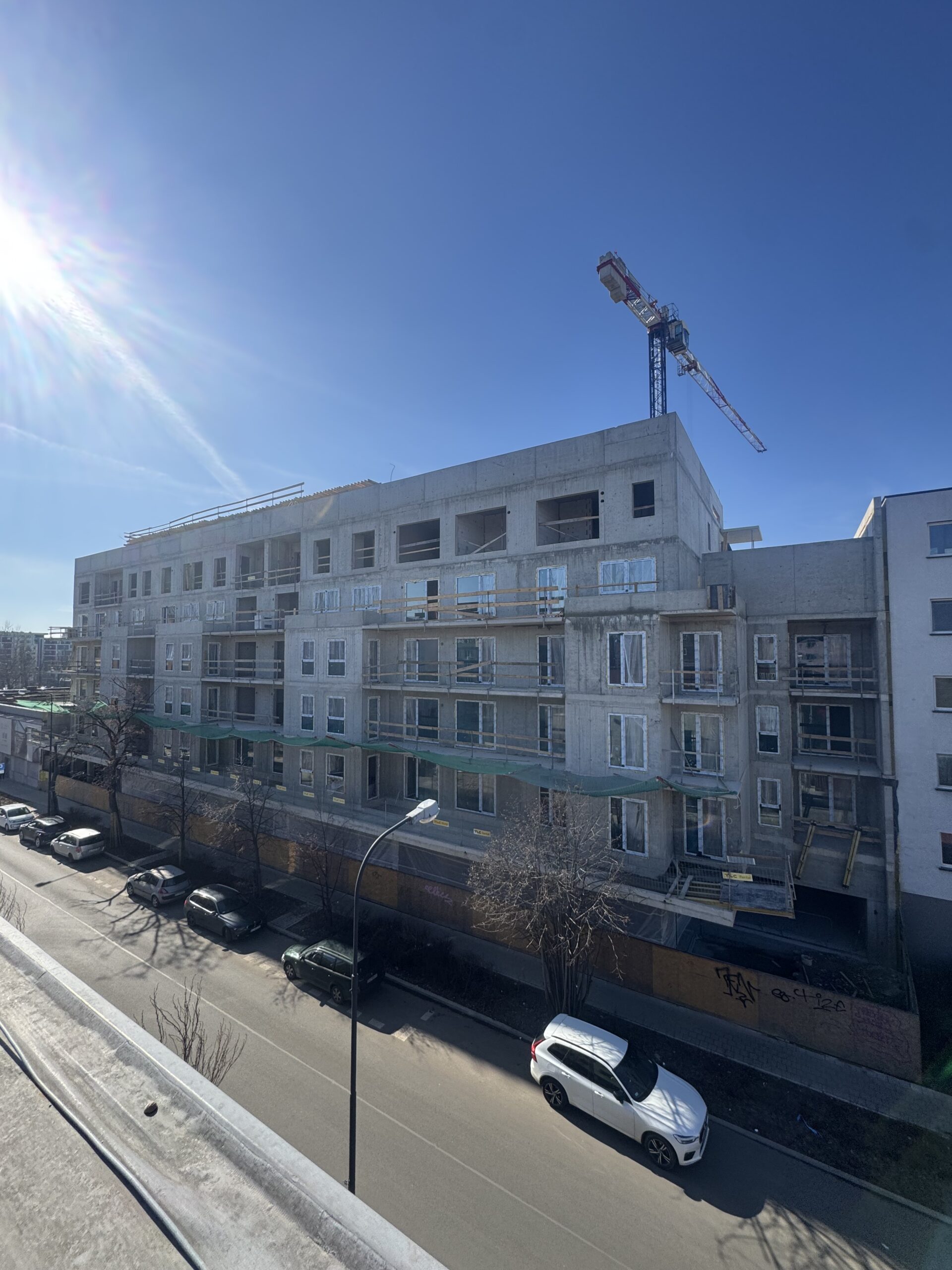

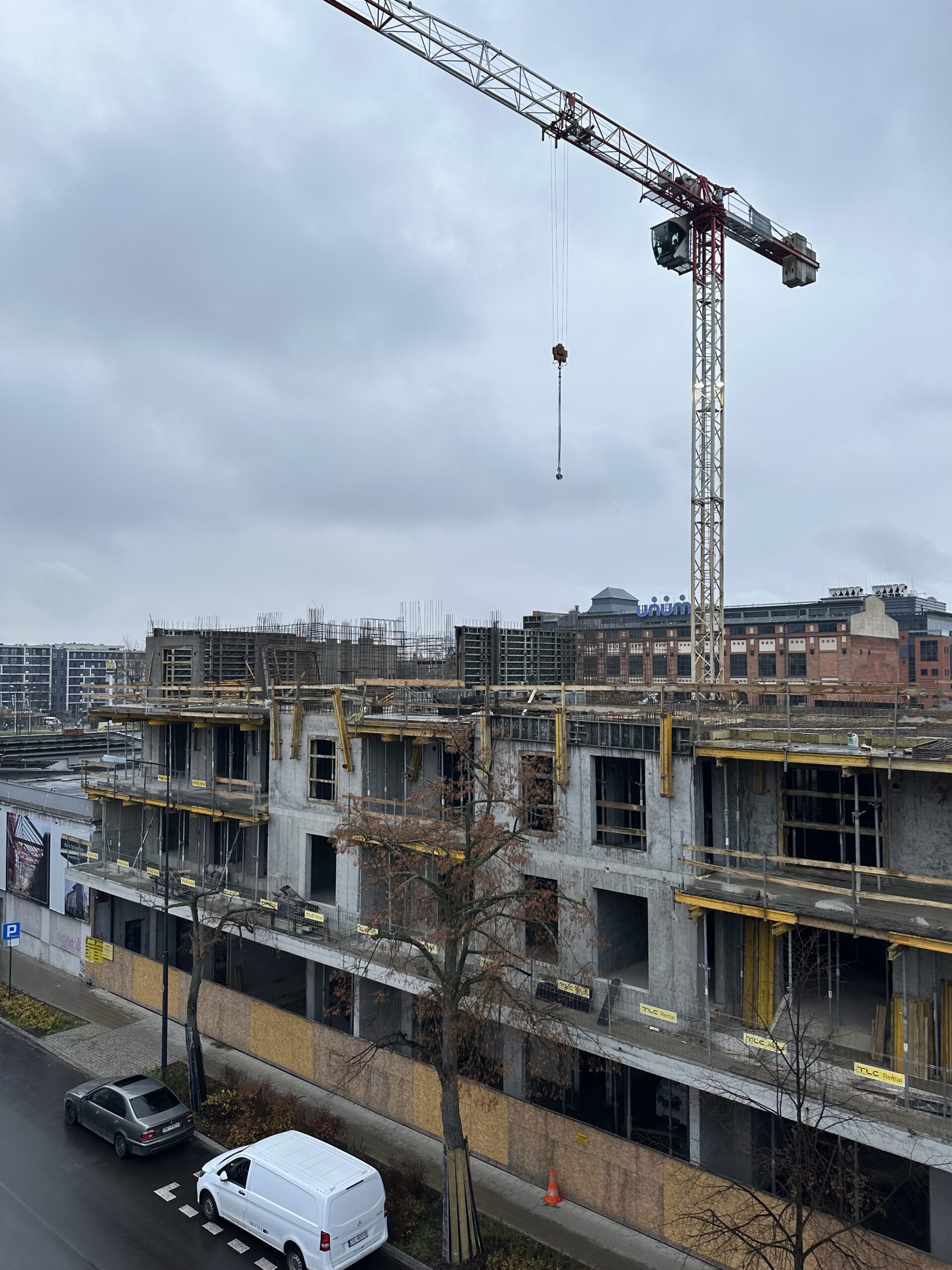

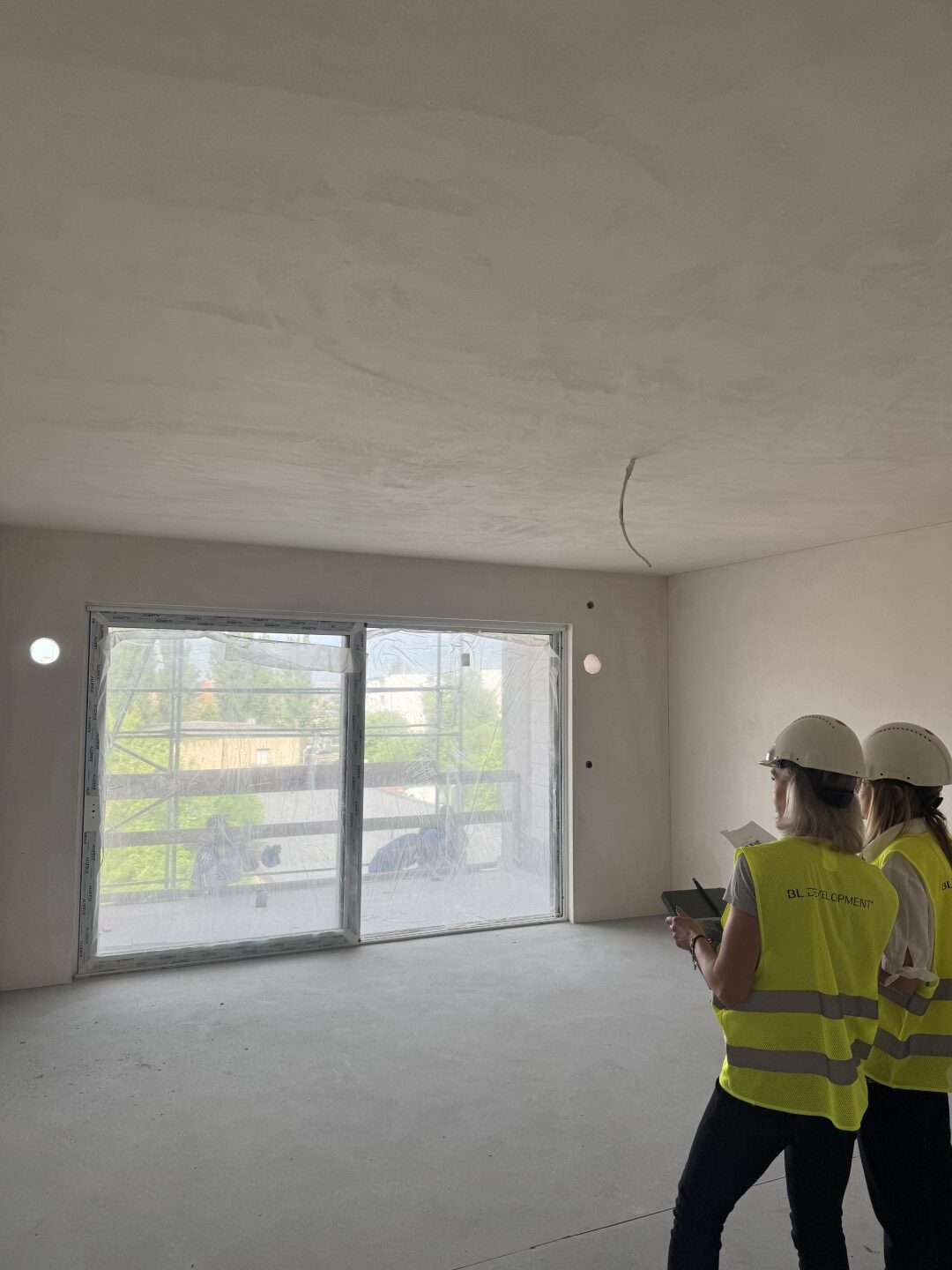

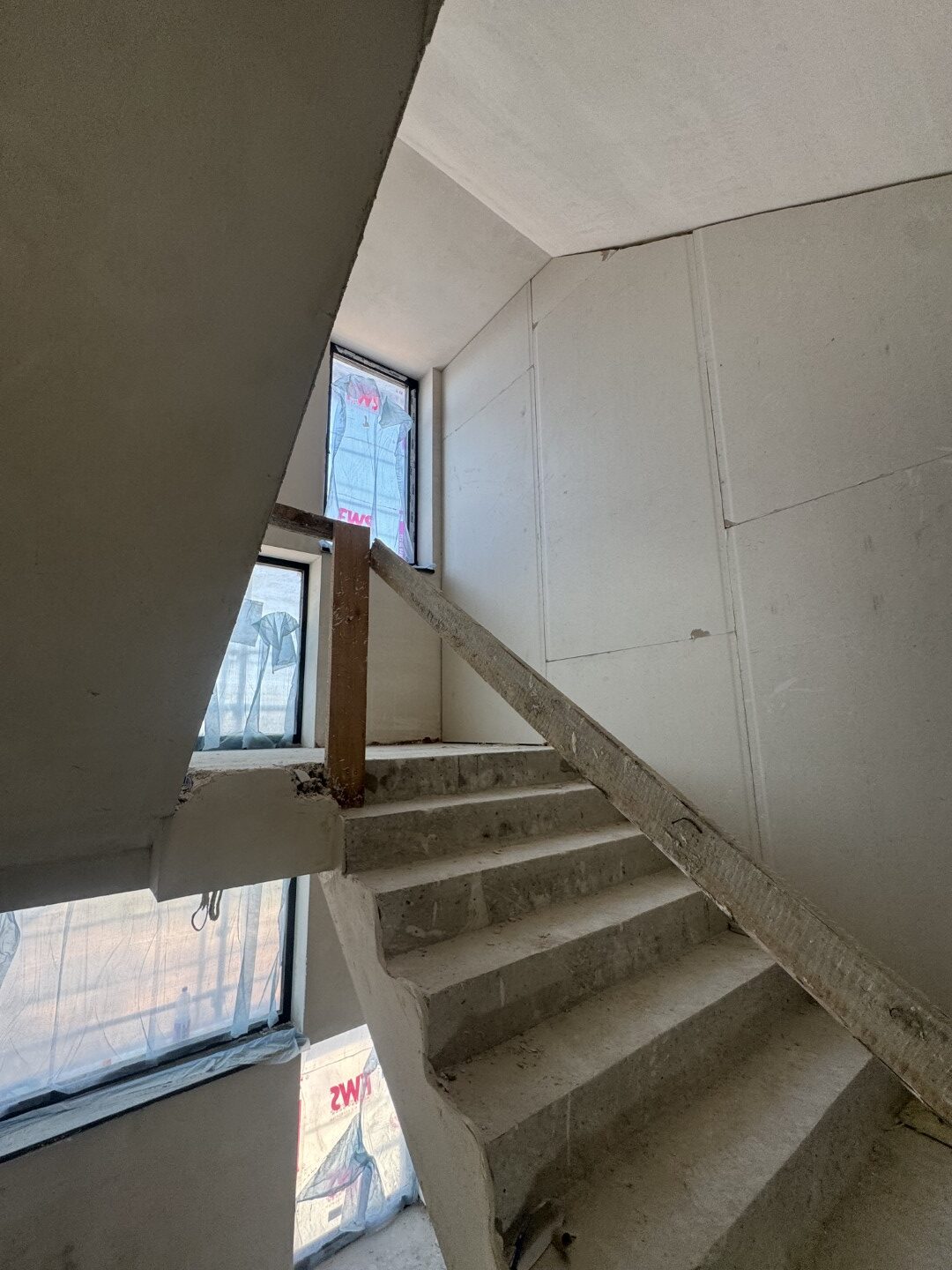

Informacja o postępach prac – 22.08.2025

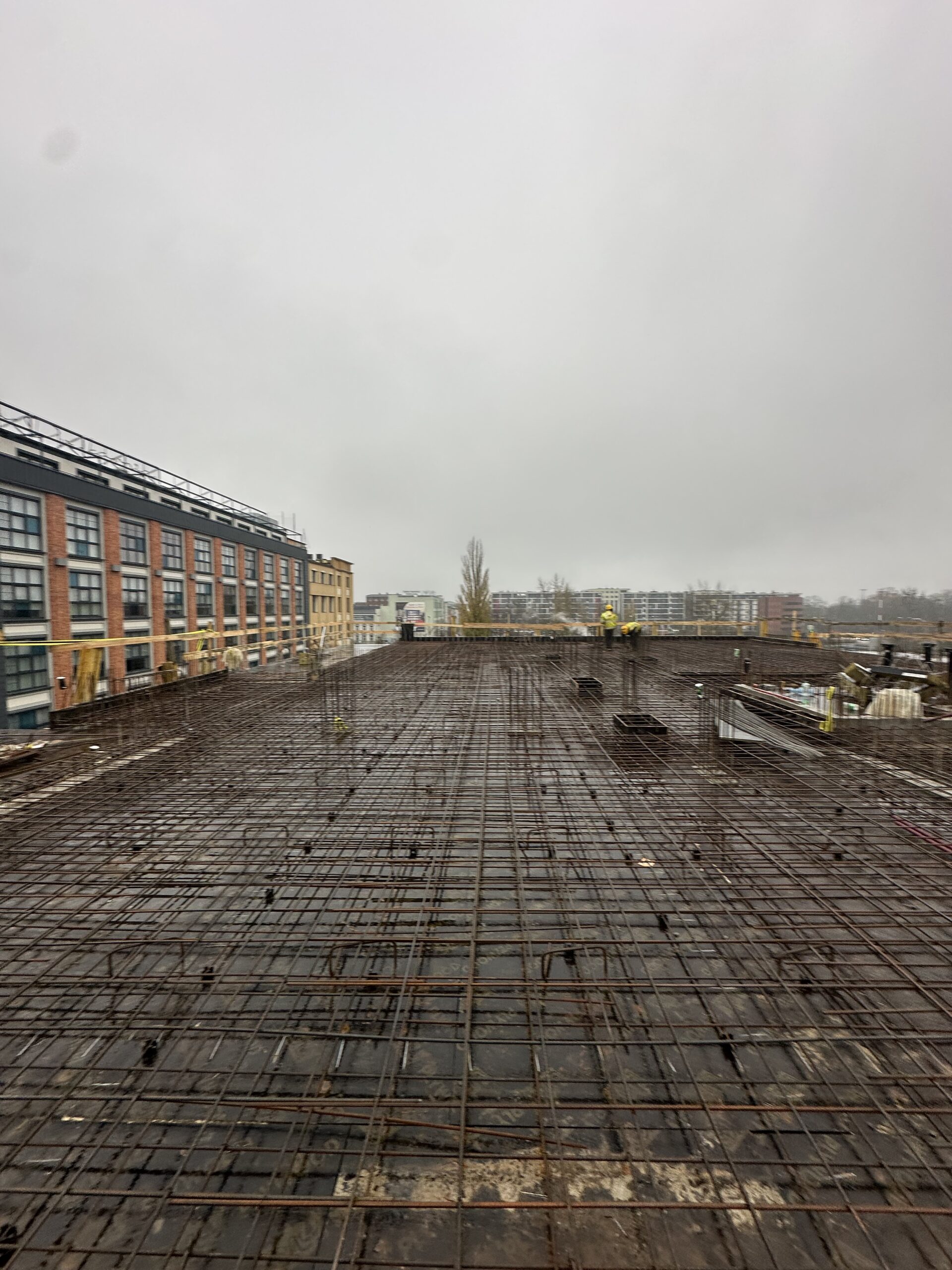

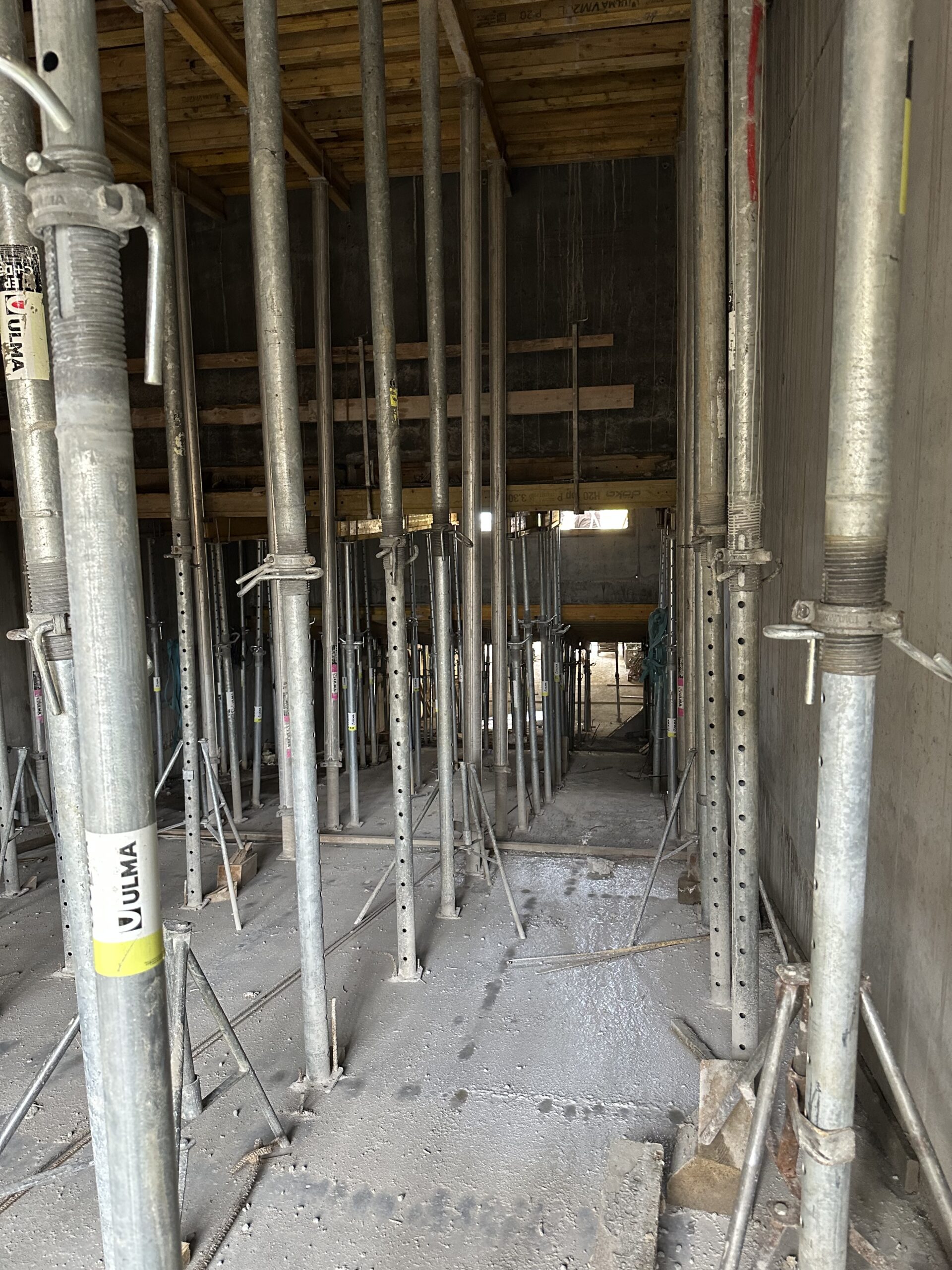

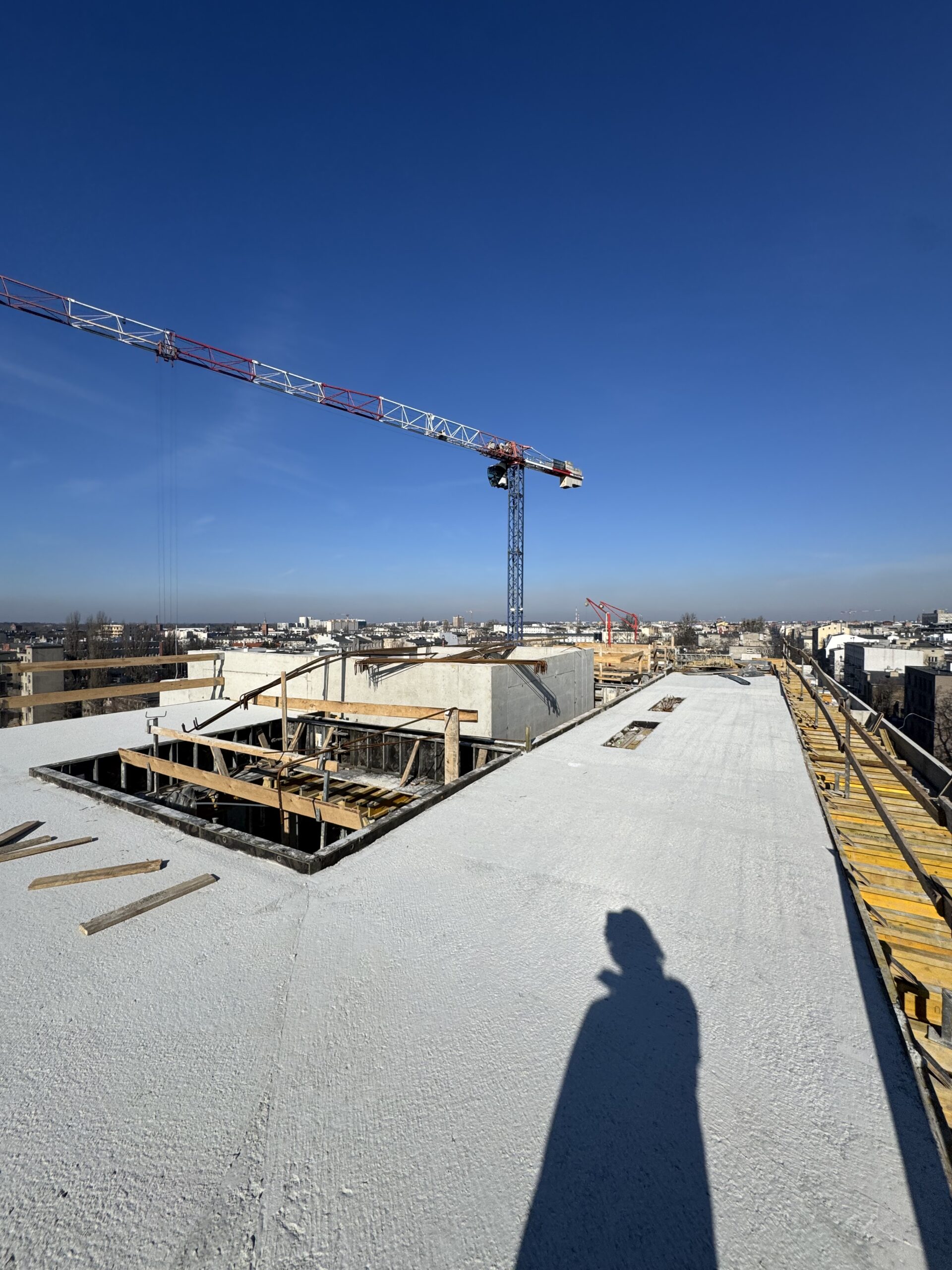

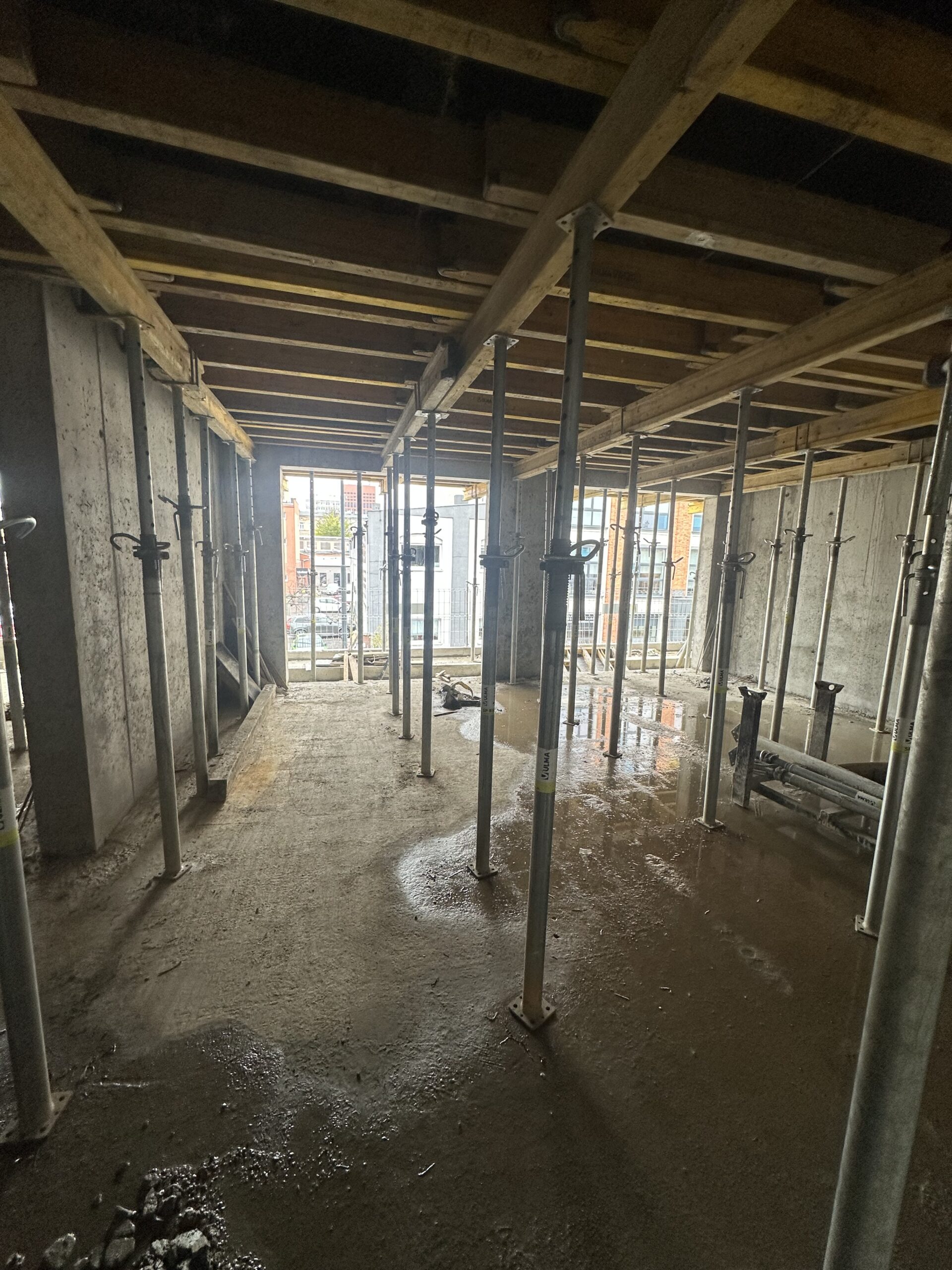

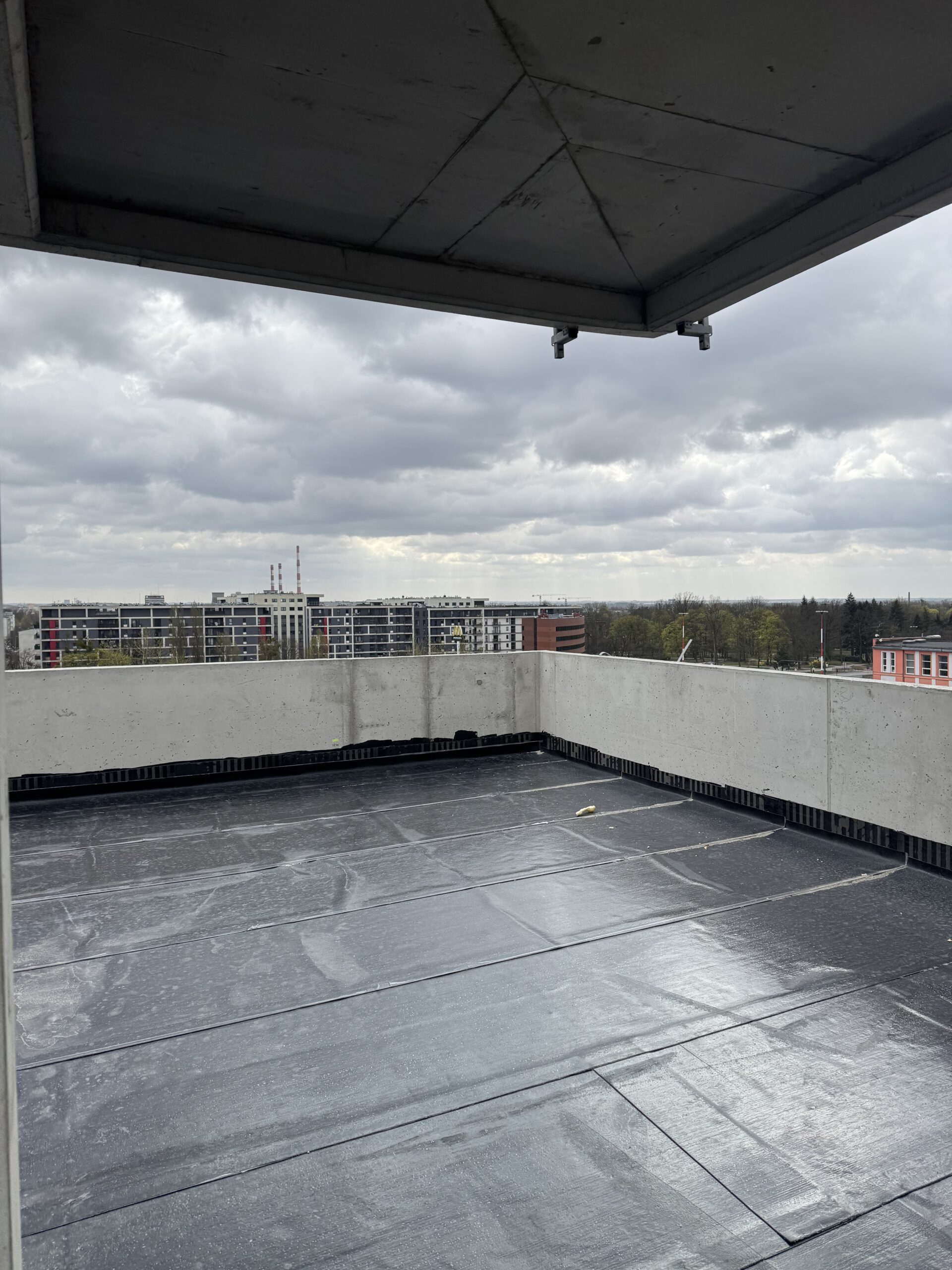

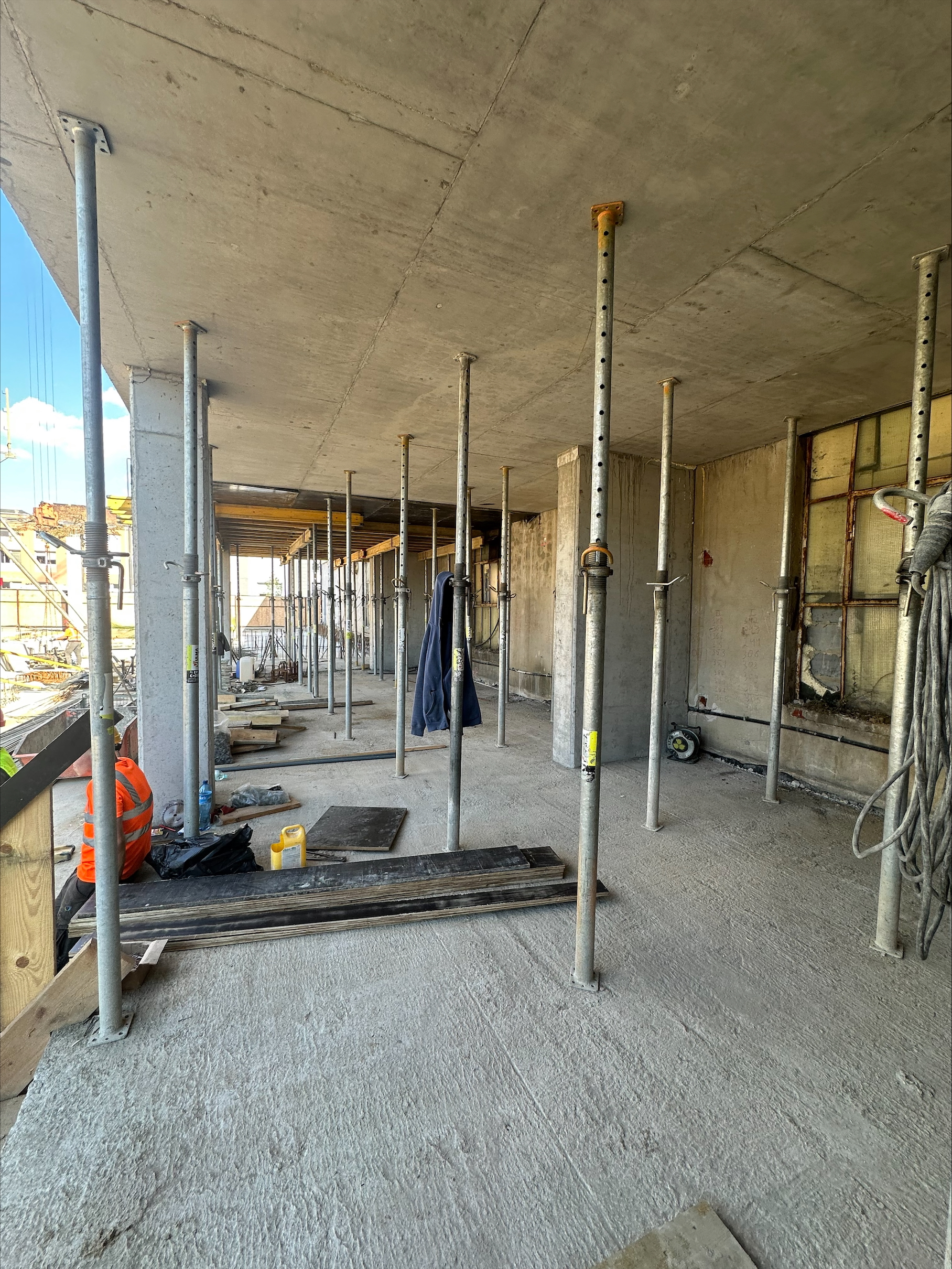

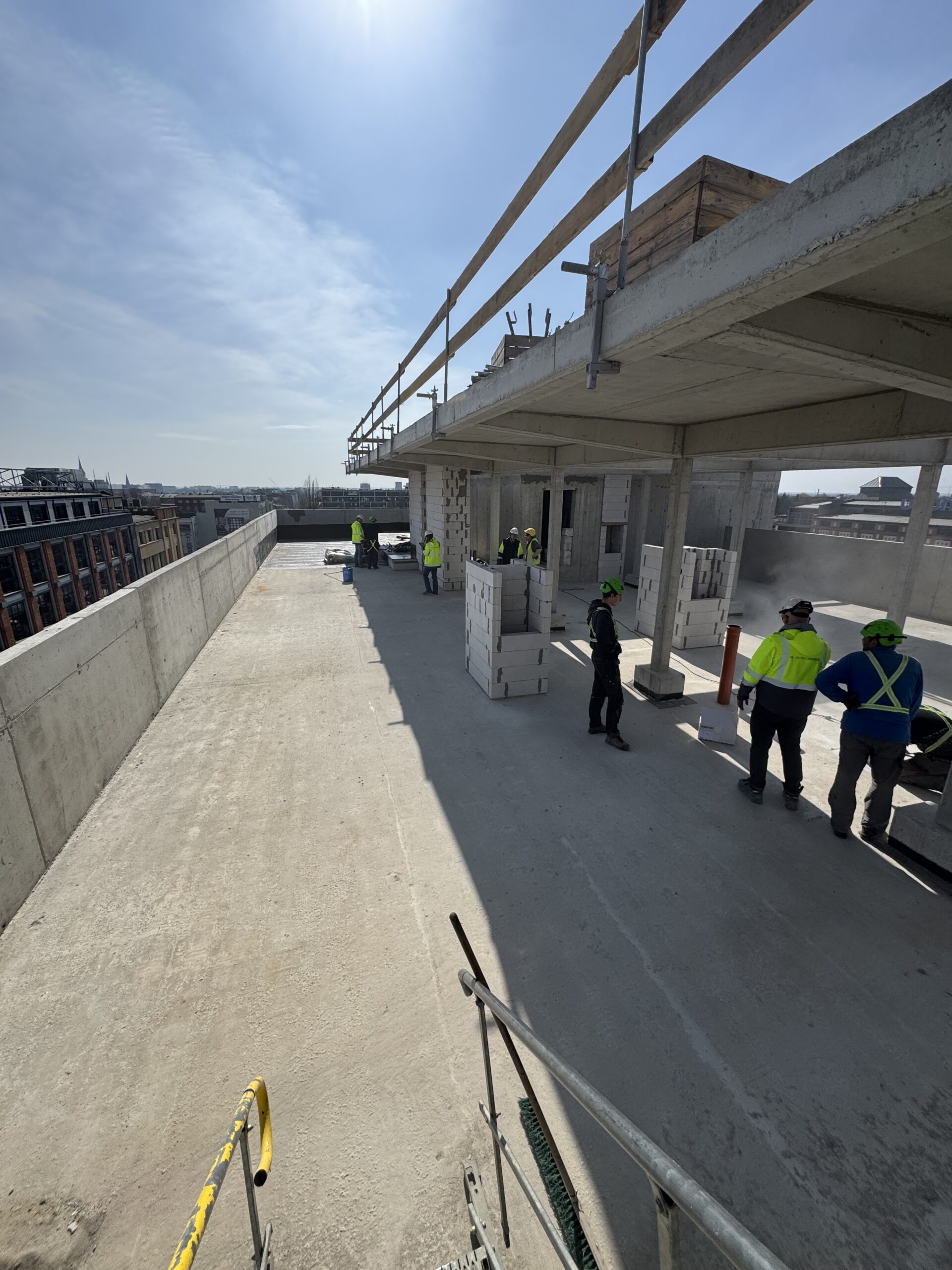

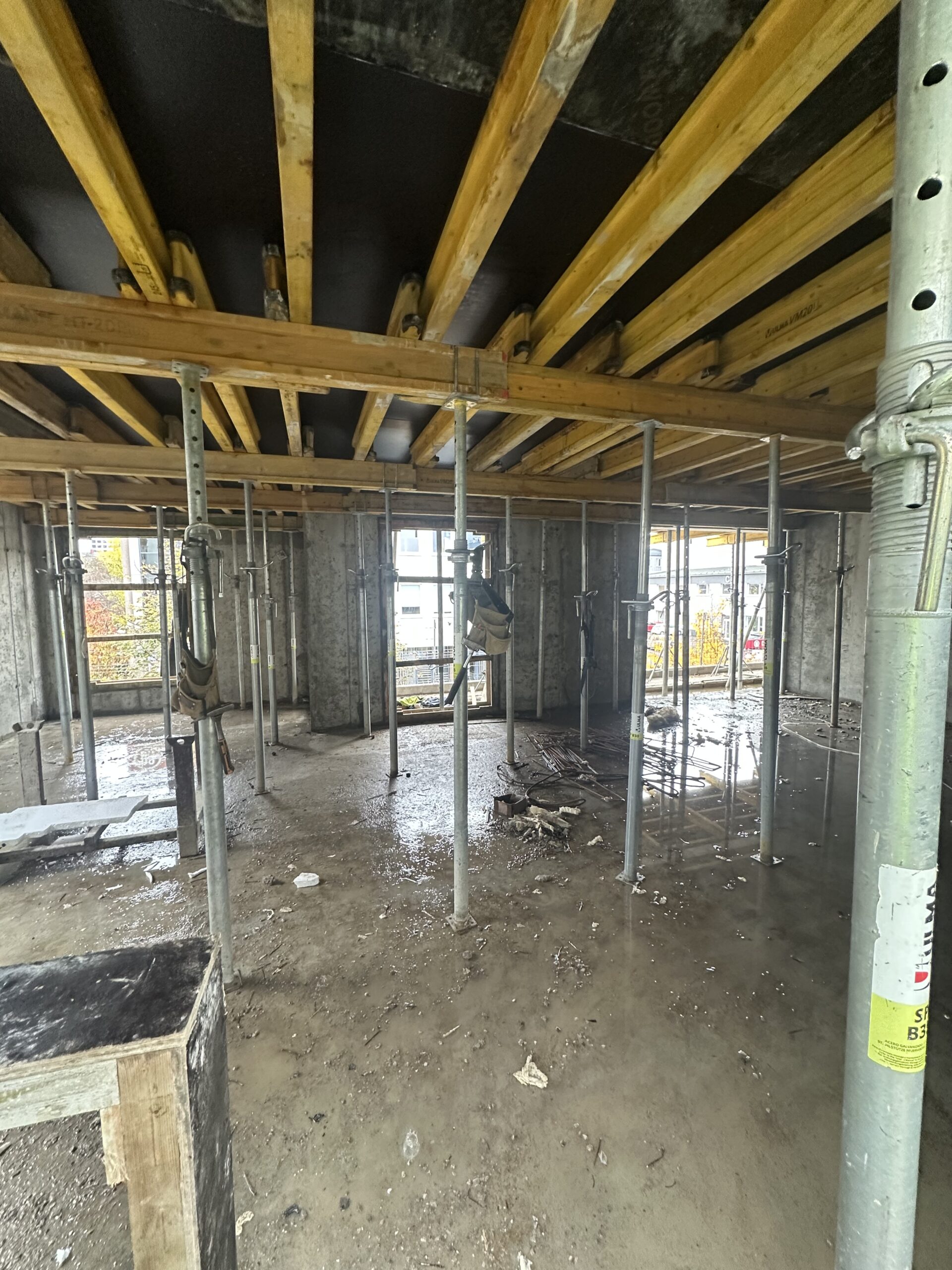

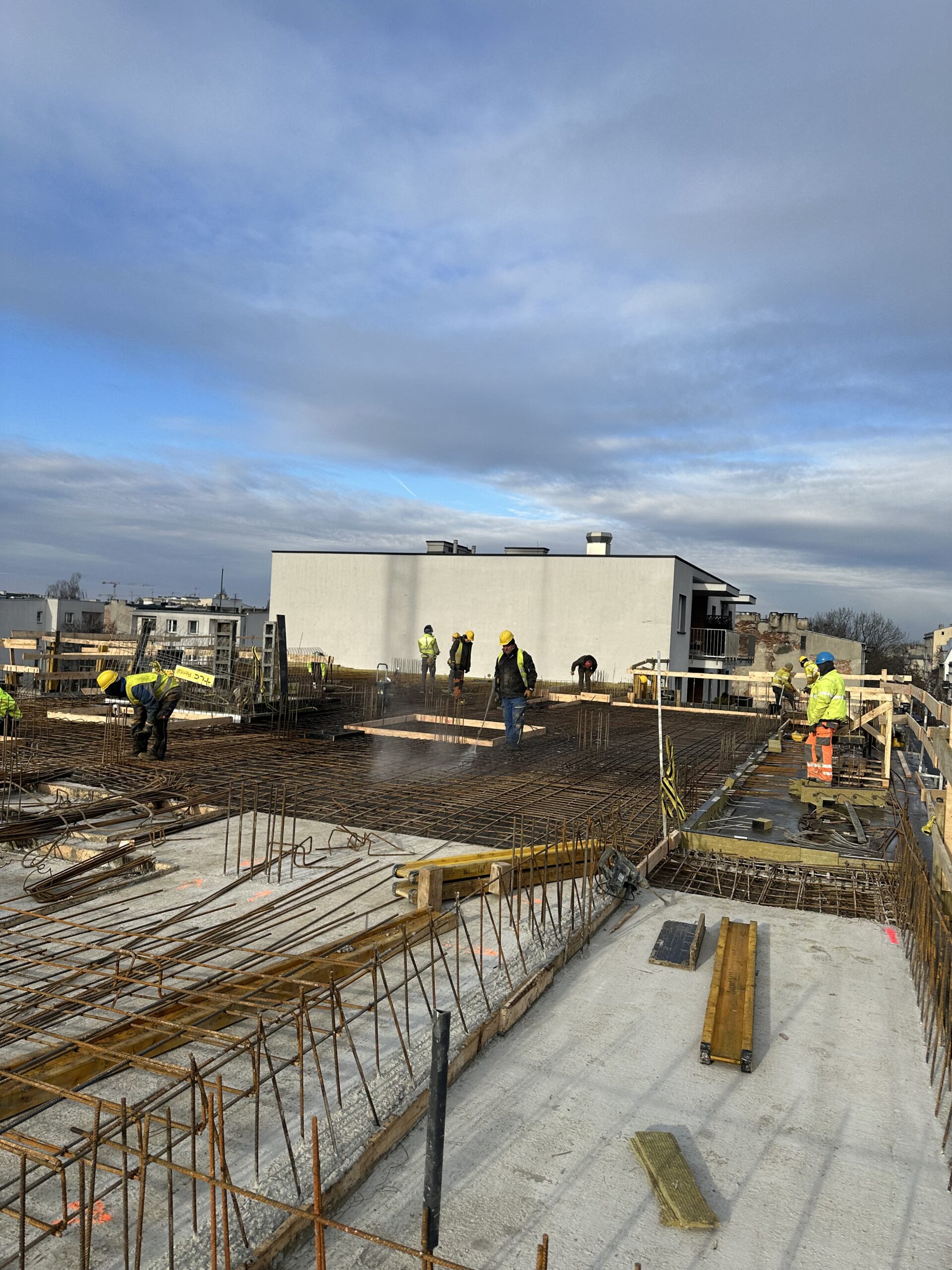

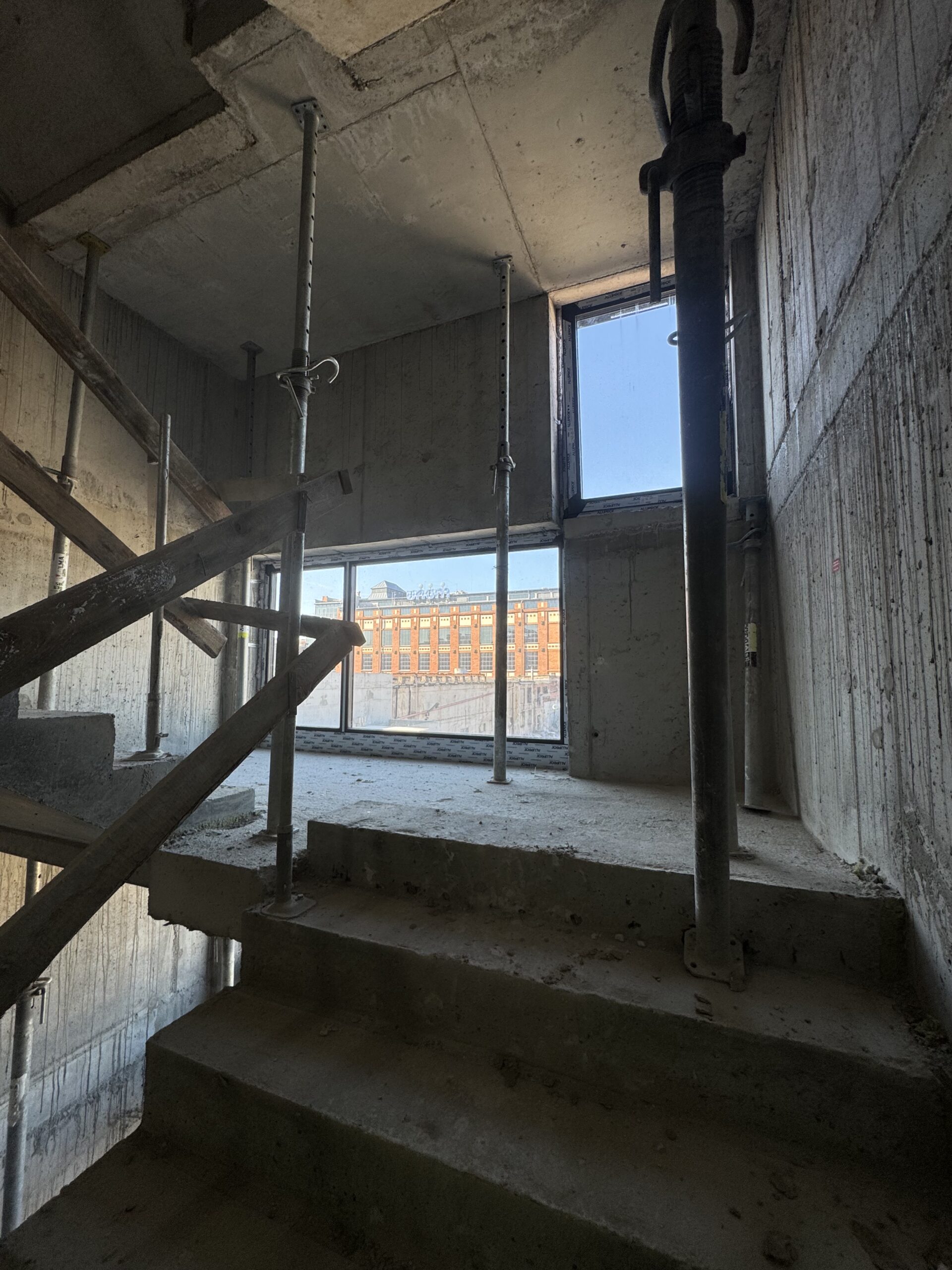

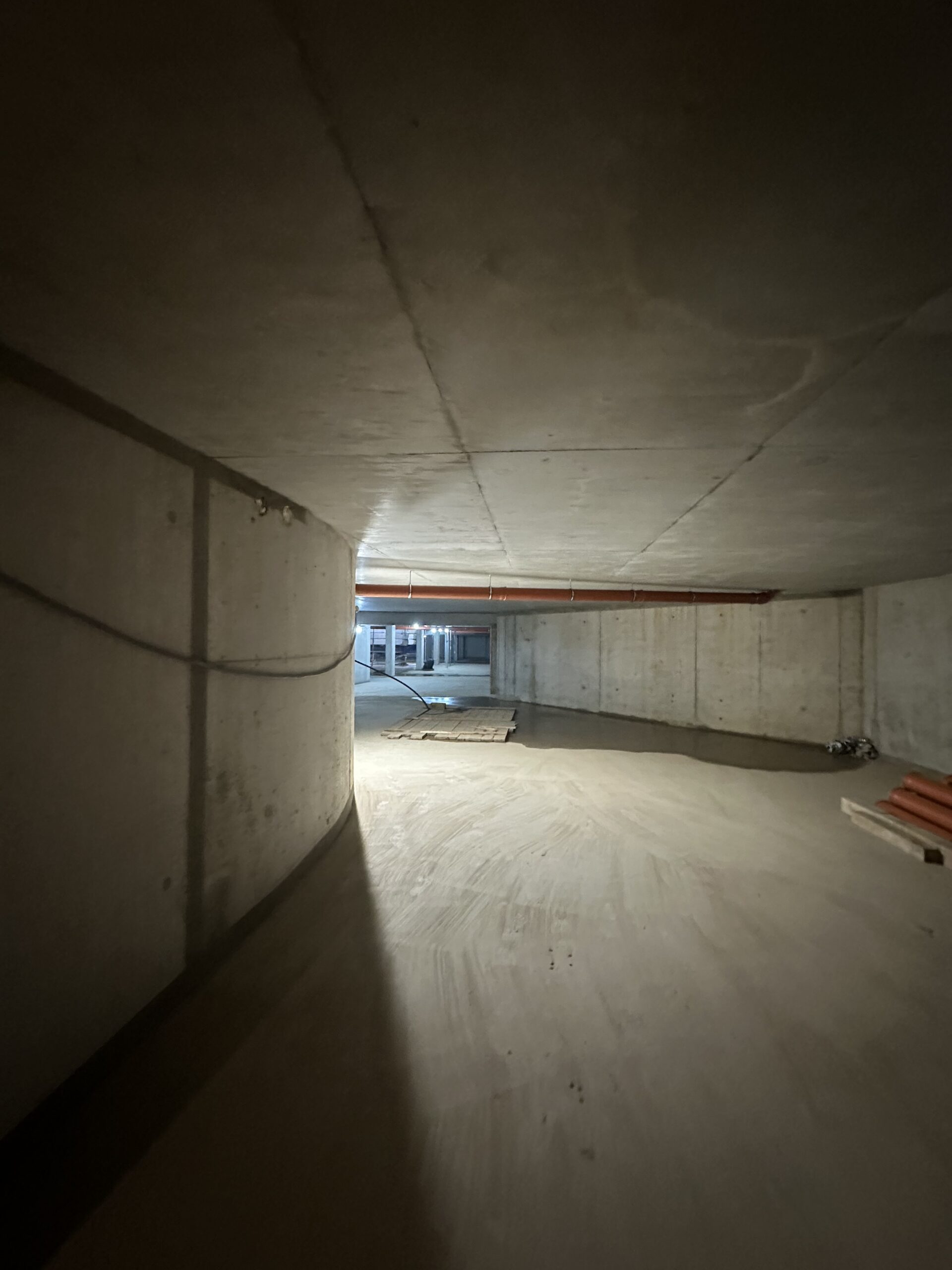

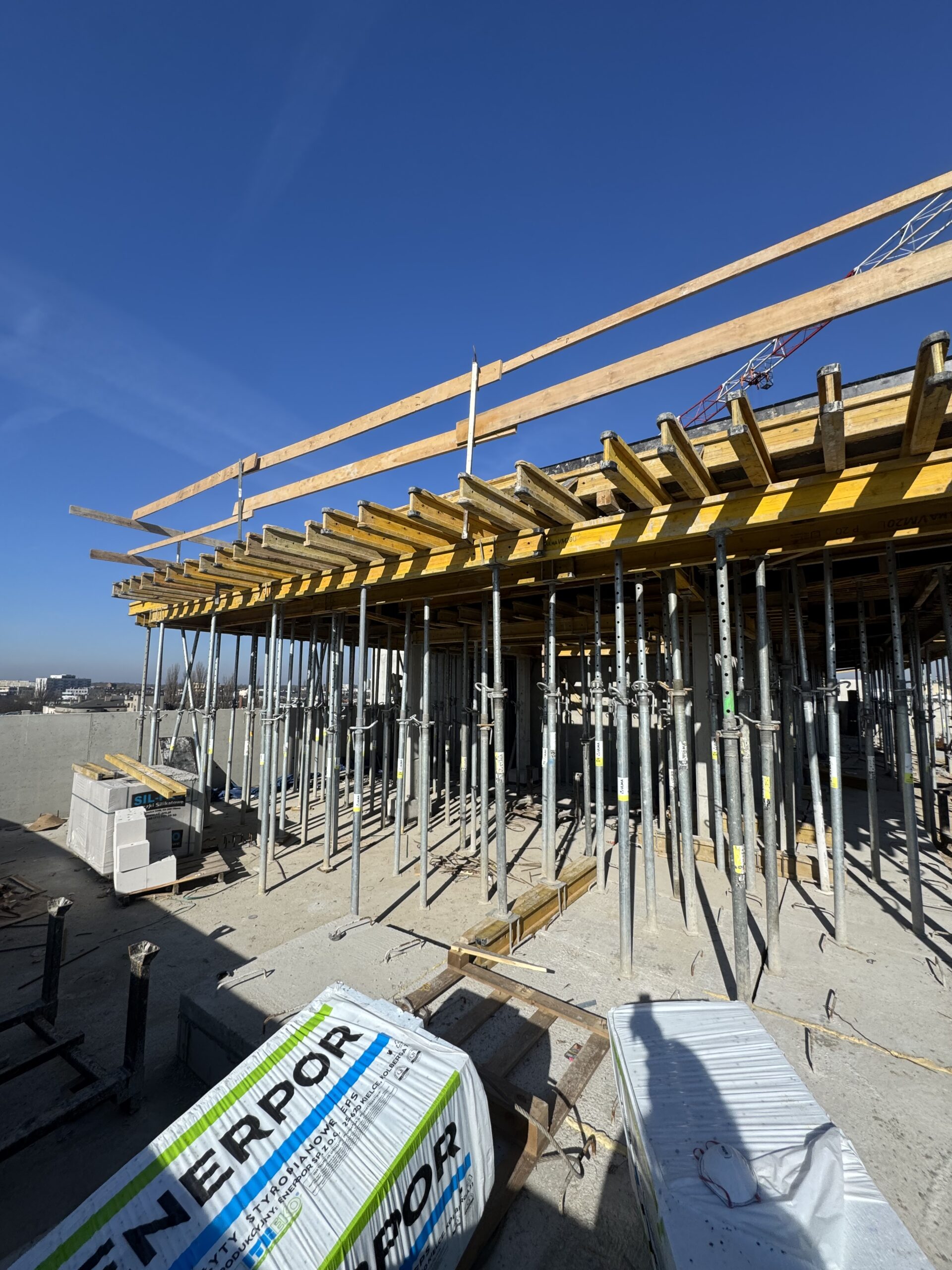

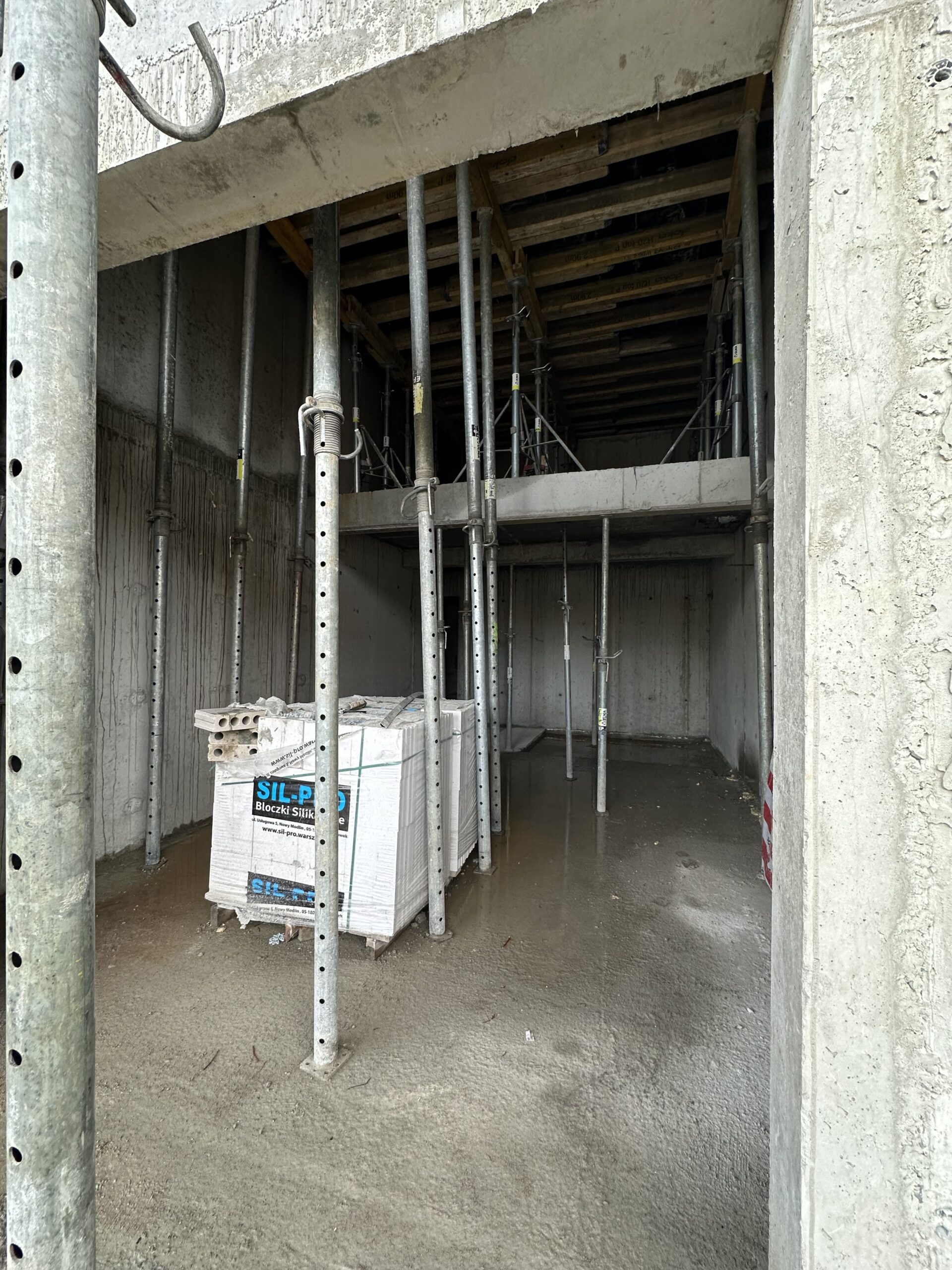

Na budowie prace postępują zgodnie z założonym harmonogramem. Zakończono realizację konstrukcji pomieszczenia trafostacji oraz rowerowni, co stanowi istotny etap w dalszym procesie inwestycyjnym. Wykonane zostało również 90% deskowania nad kondygnacją podziemną, a ponad połowa stropu nad kondygnacją nadziemną jest już gotowa.

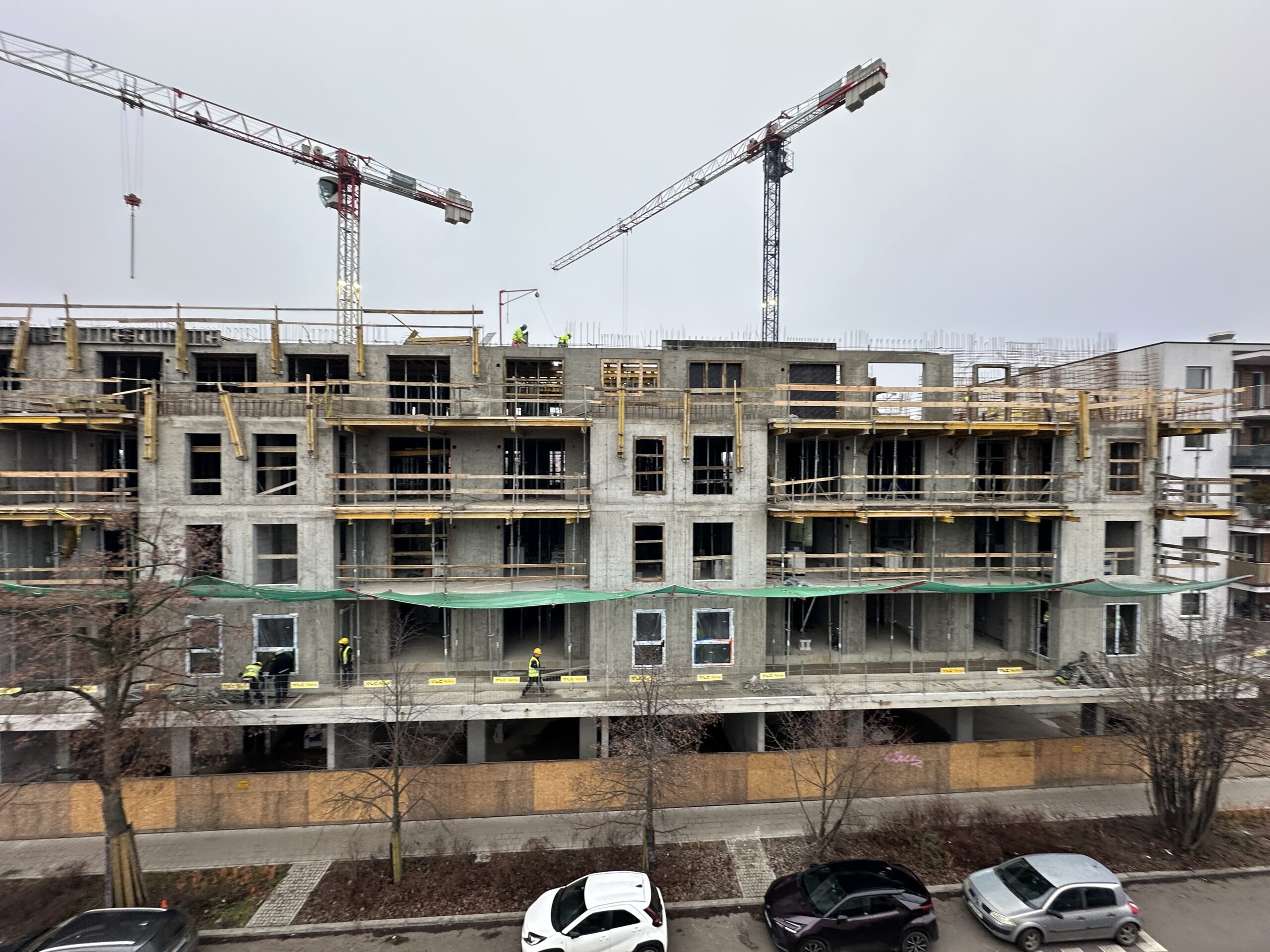

Dotychczasowe roboty przebiegają sprawnie, bez zakłóceń i zgodnie z przewidzianym planem. Tempo prowadzonych prac pozwala na utrzymanie harmonogramu i sukcesywną realizację kolejnych etapów budowy.

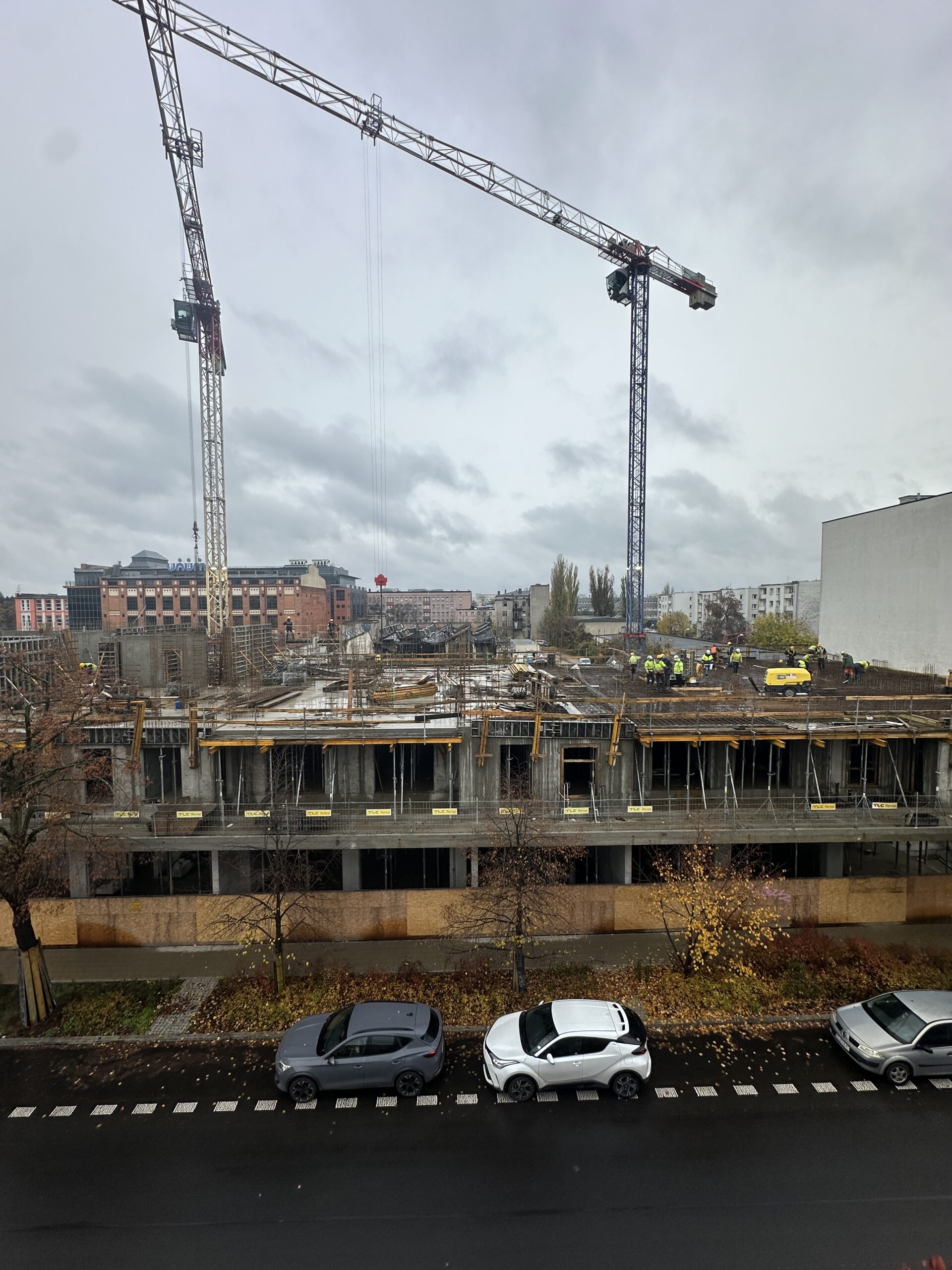

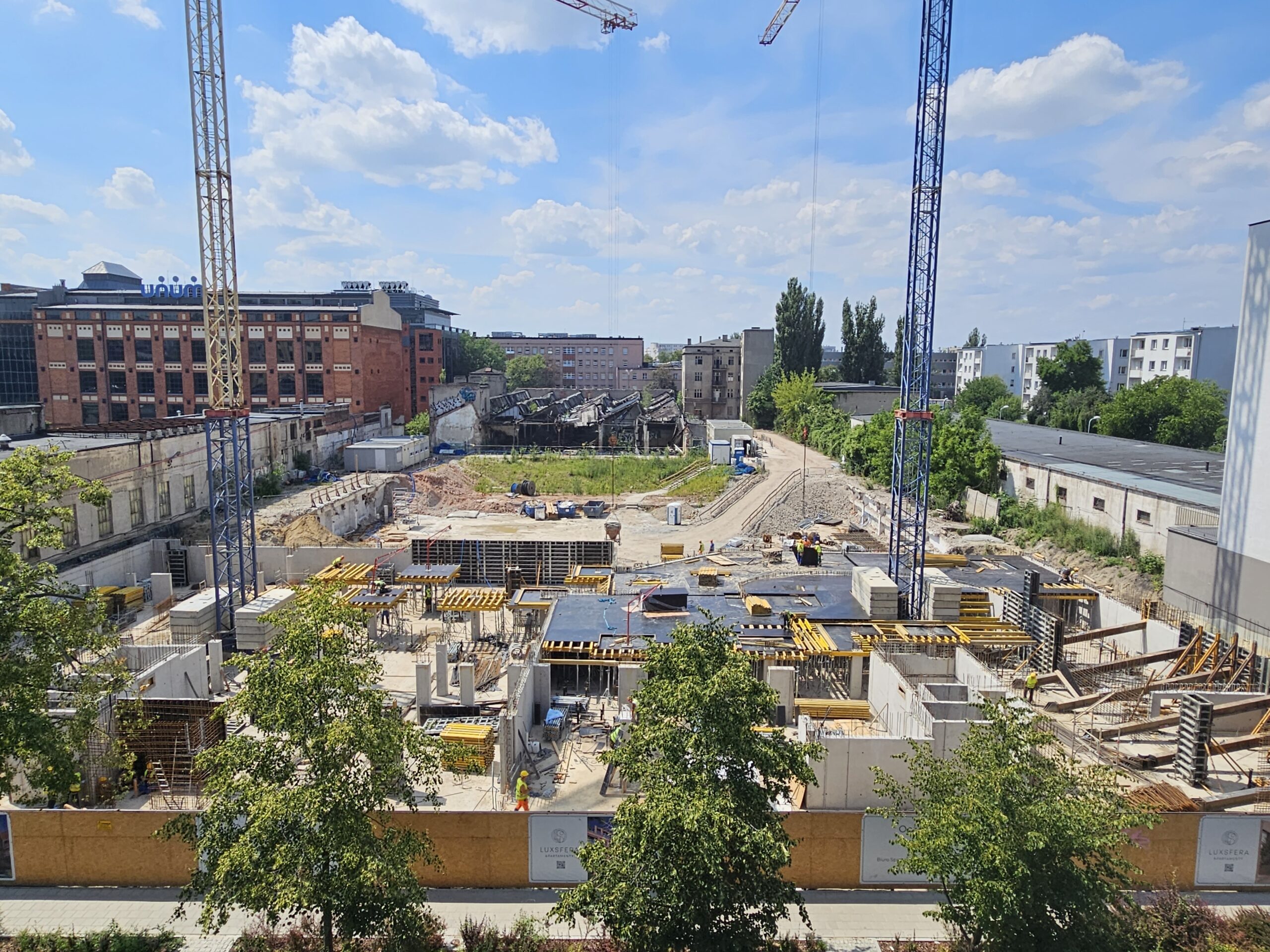

📍 Postępy na budowie – 21.07.2025

✅ Wykonano rozparcie obudowy wykopu oraz opinkę ściany berlińskiej
✅ Zakończono prace ziemne

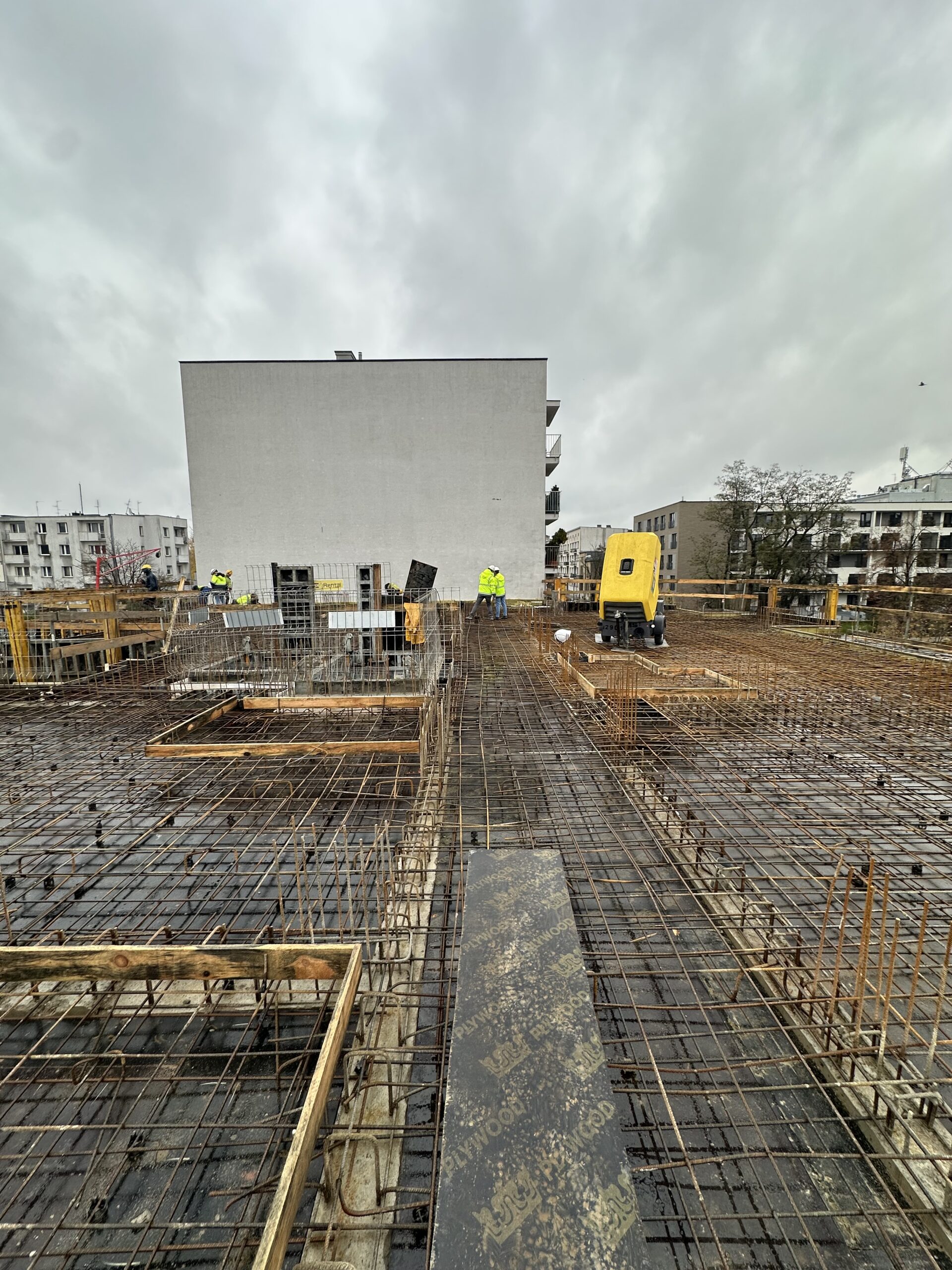

✅ Zrealizowano 100% podkładu betonowego pod płytę fundamentową

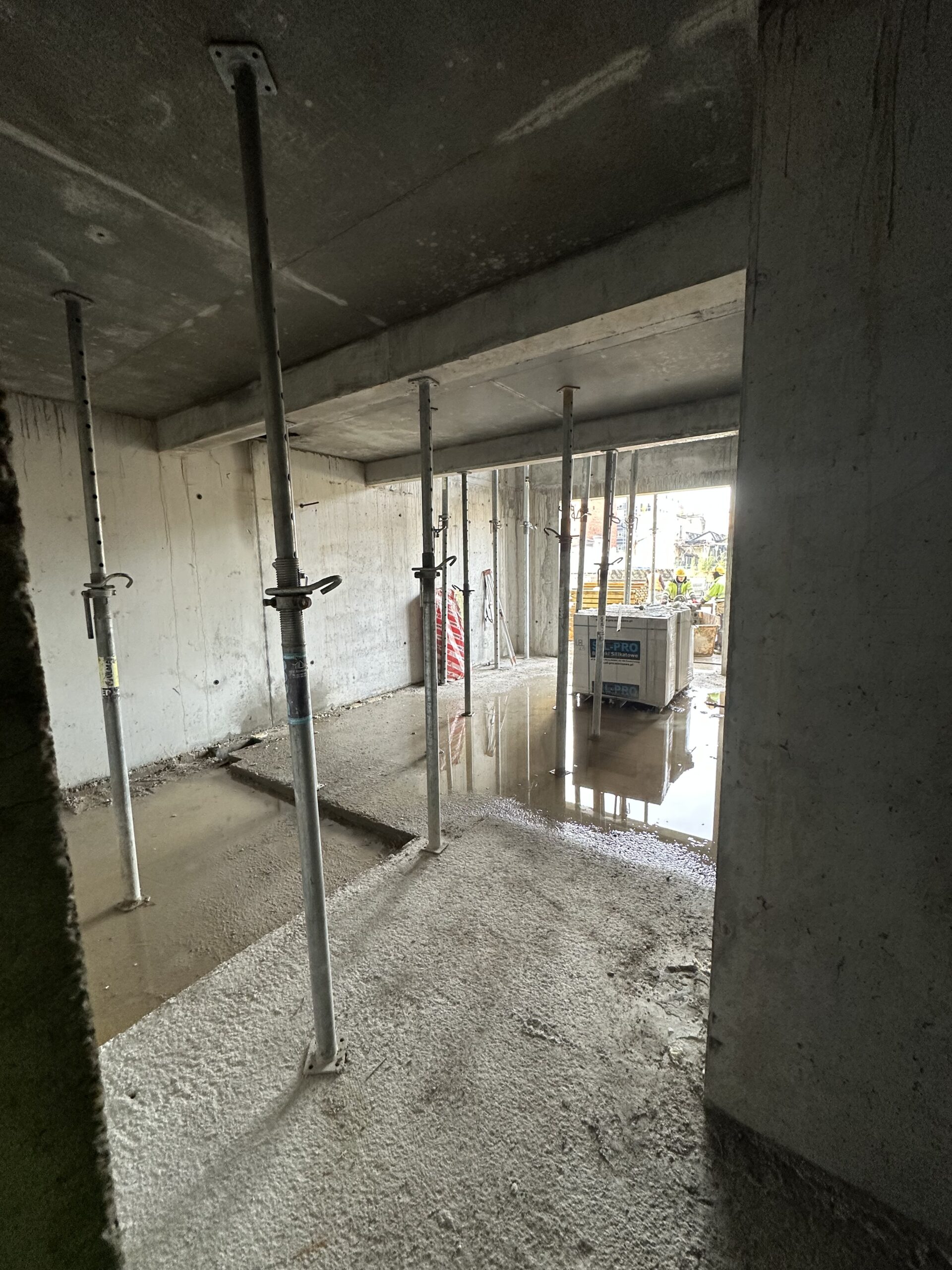

🔧 Obecnie trwają:

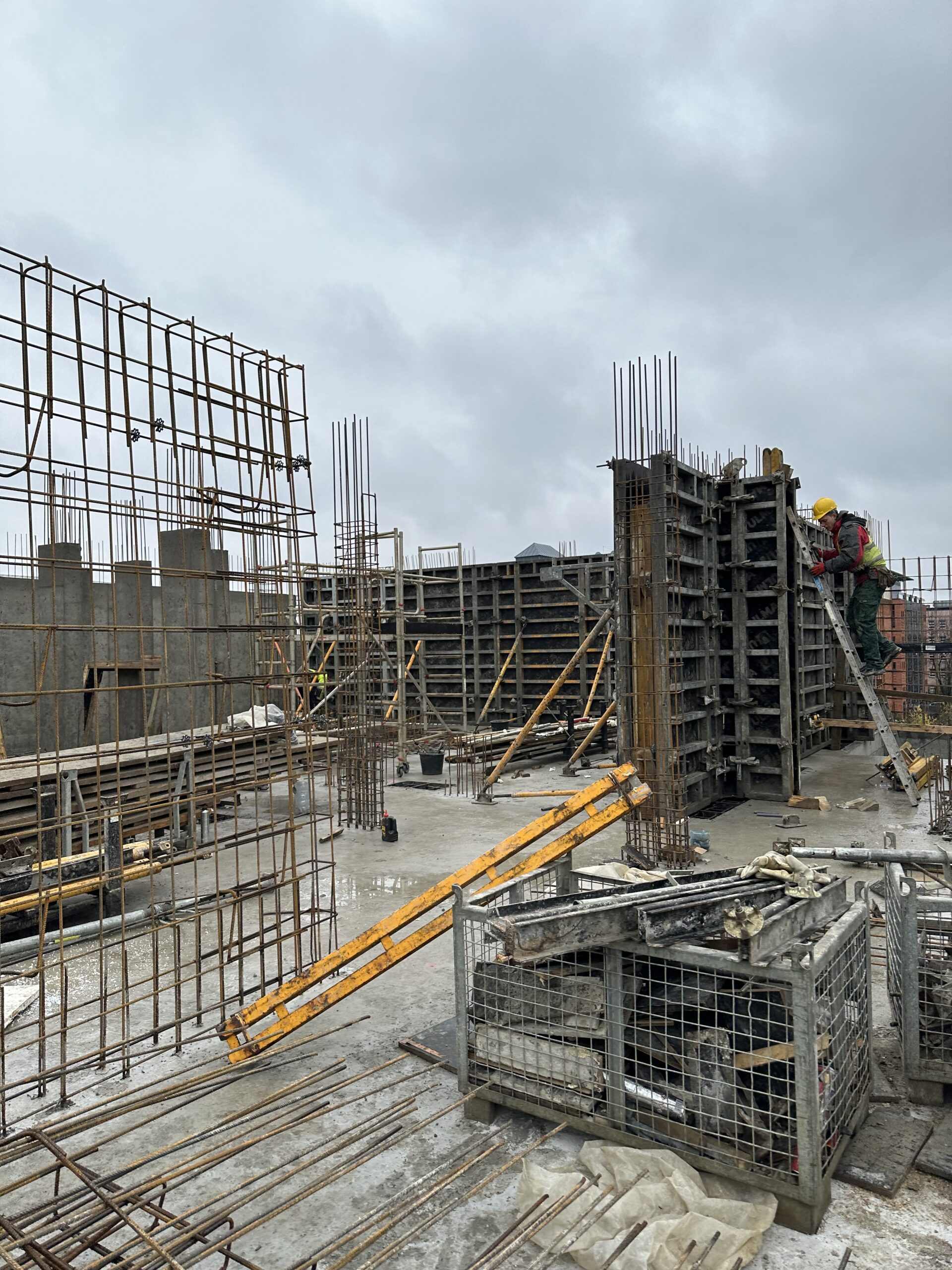

🔹 Zbrojenie elementów pionowych kondygnacji podziemnej

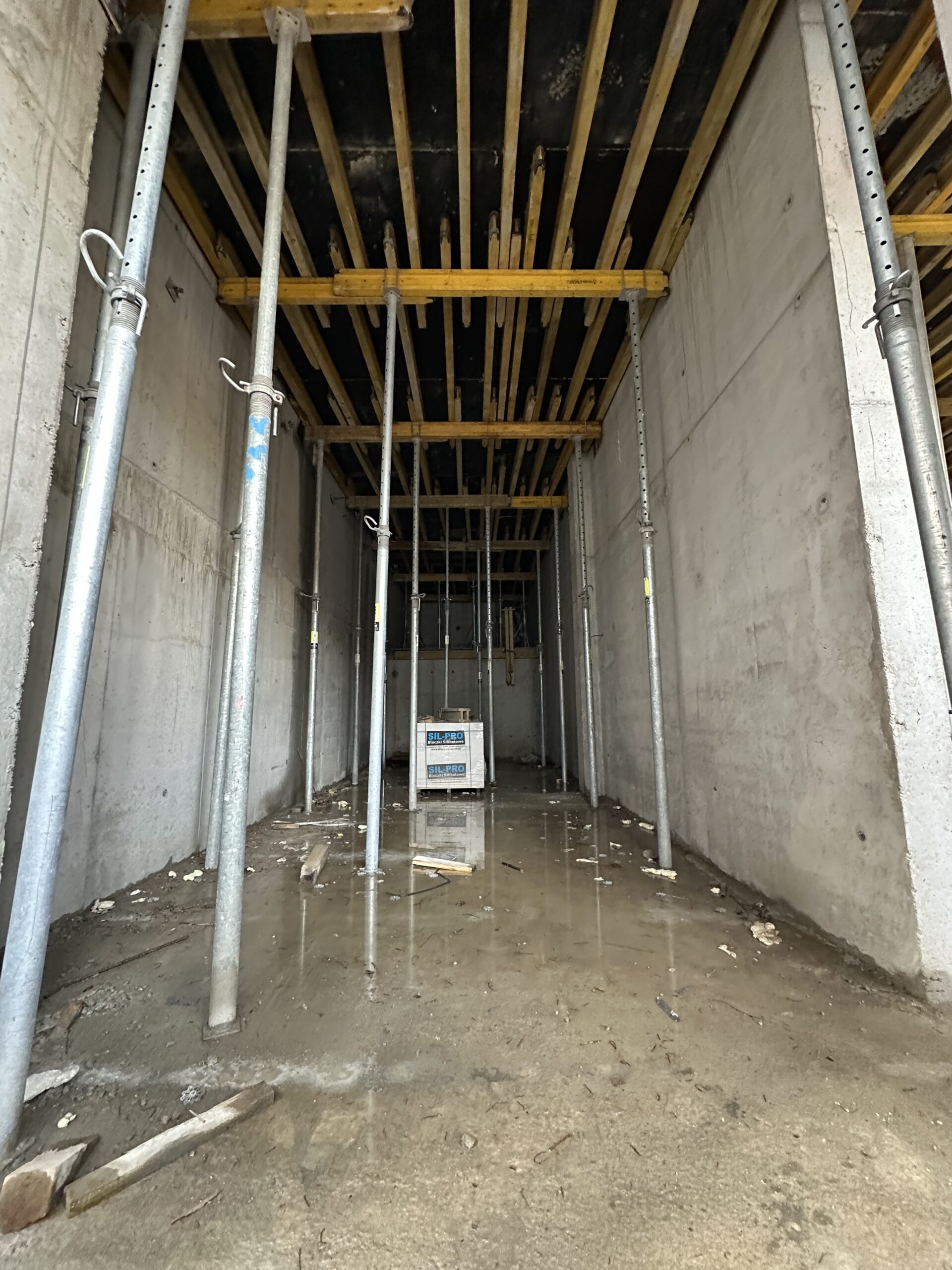

🔹 Prace nad ostatnim fragmentem płyty fundamentowej

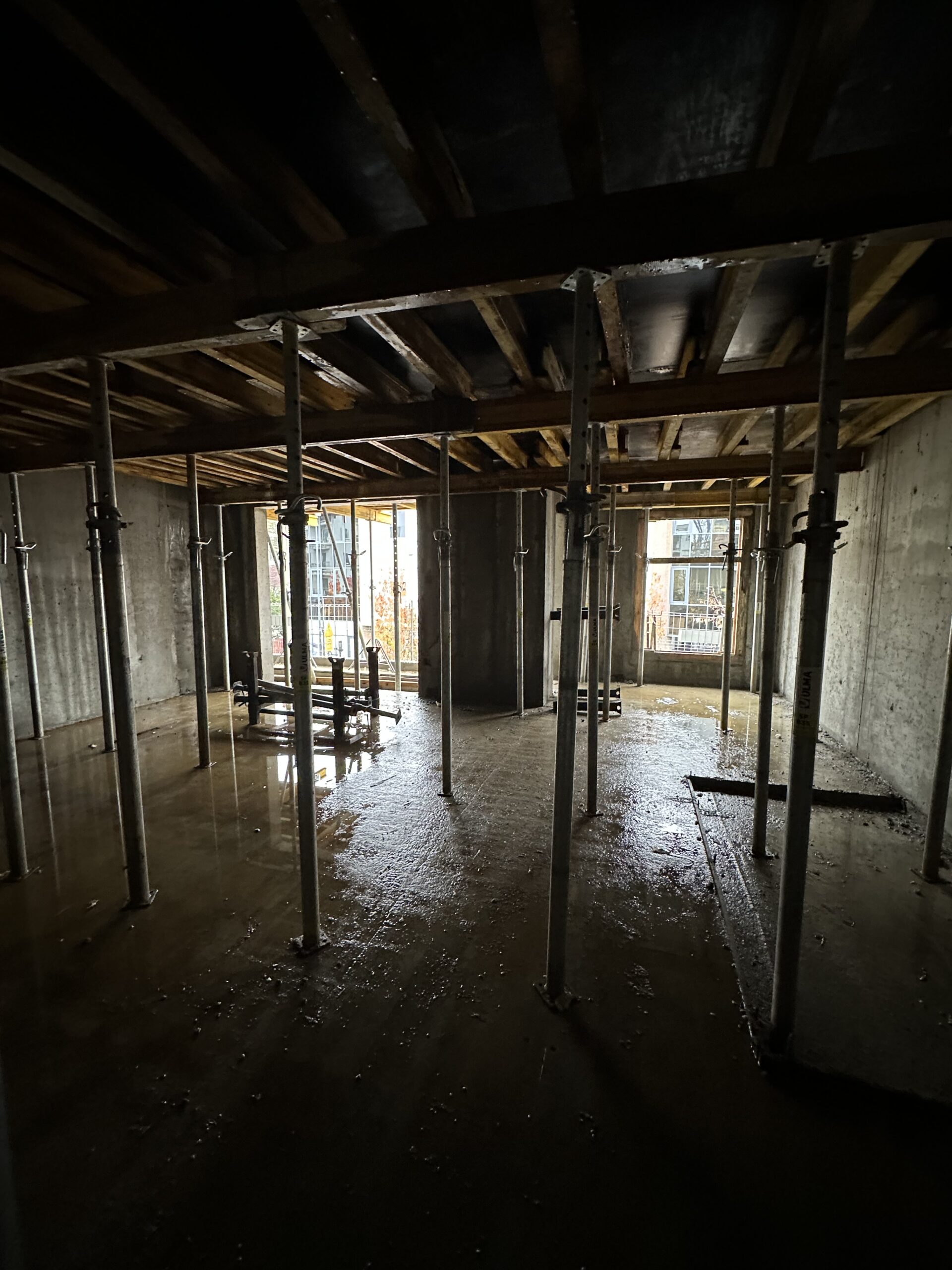

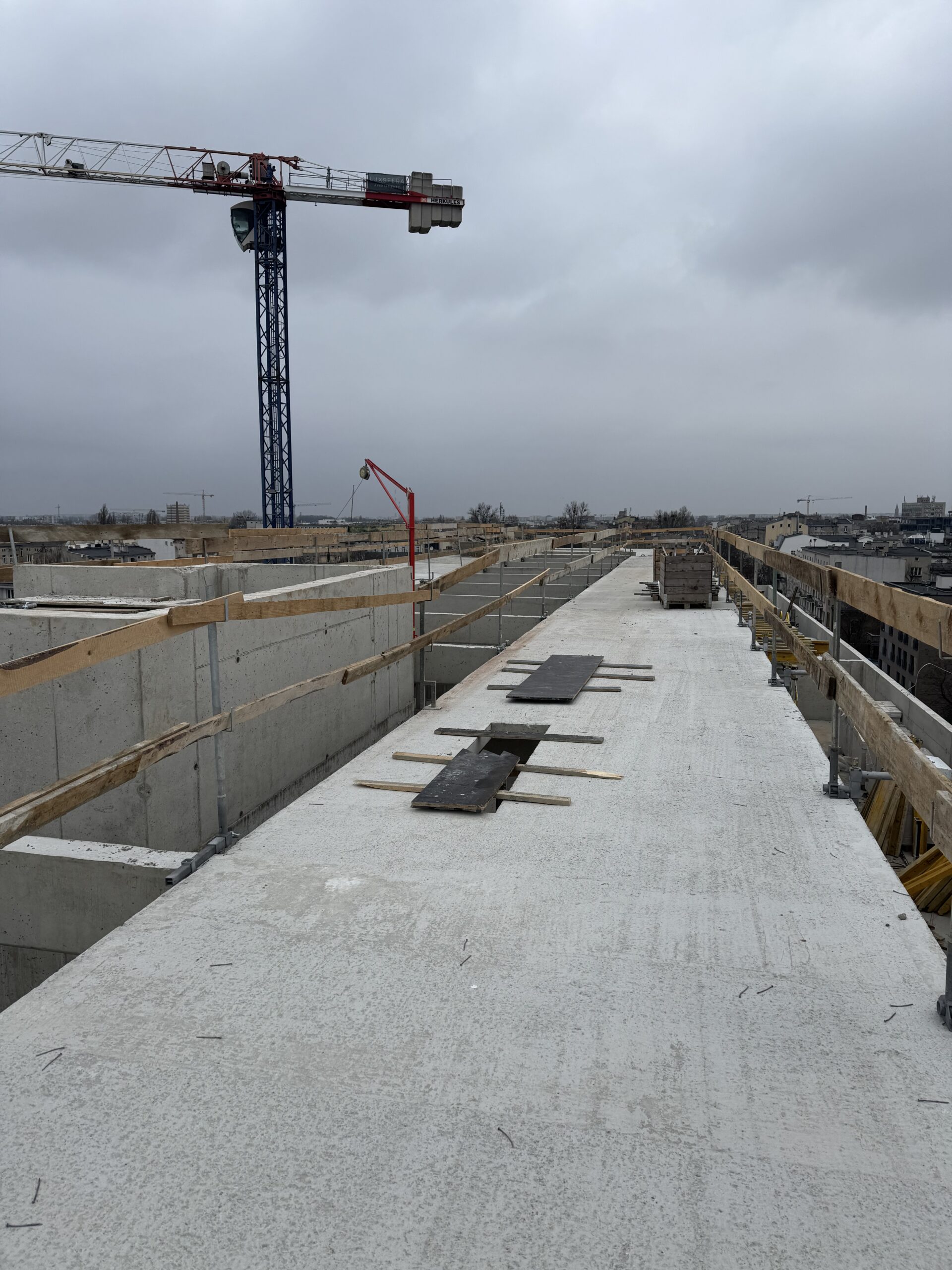

🔹 Montaż deskowań stropu nad garażem

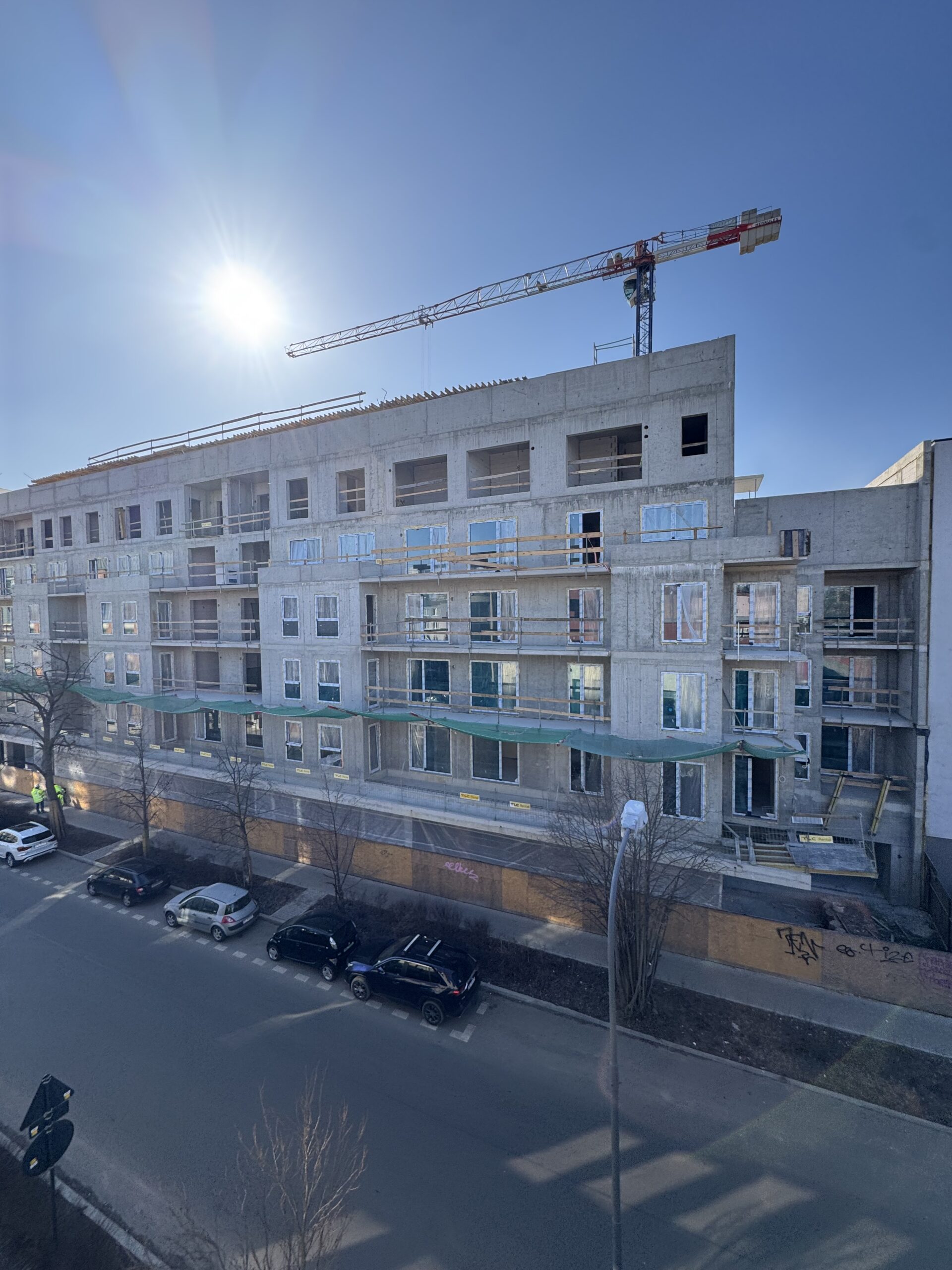

Informacja o postępach prac na terenie inwestycji LUXSFERA

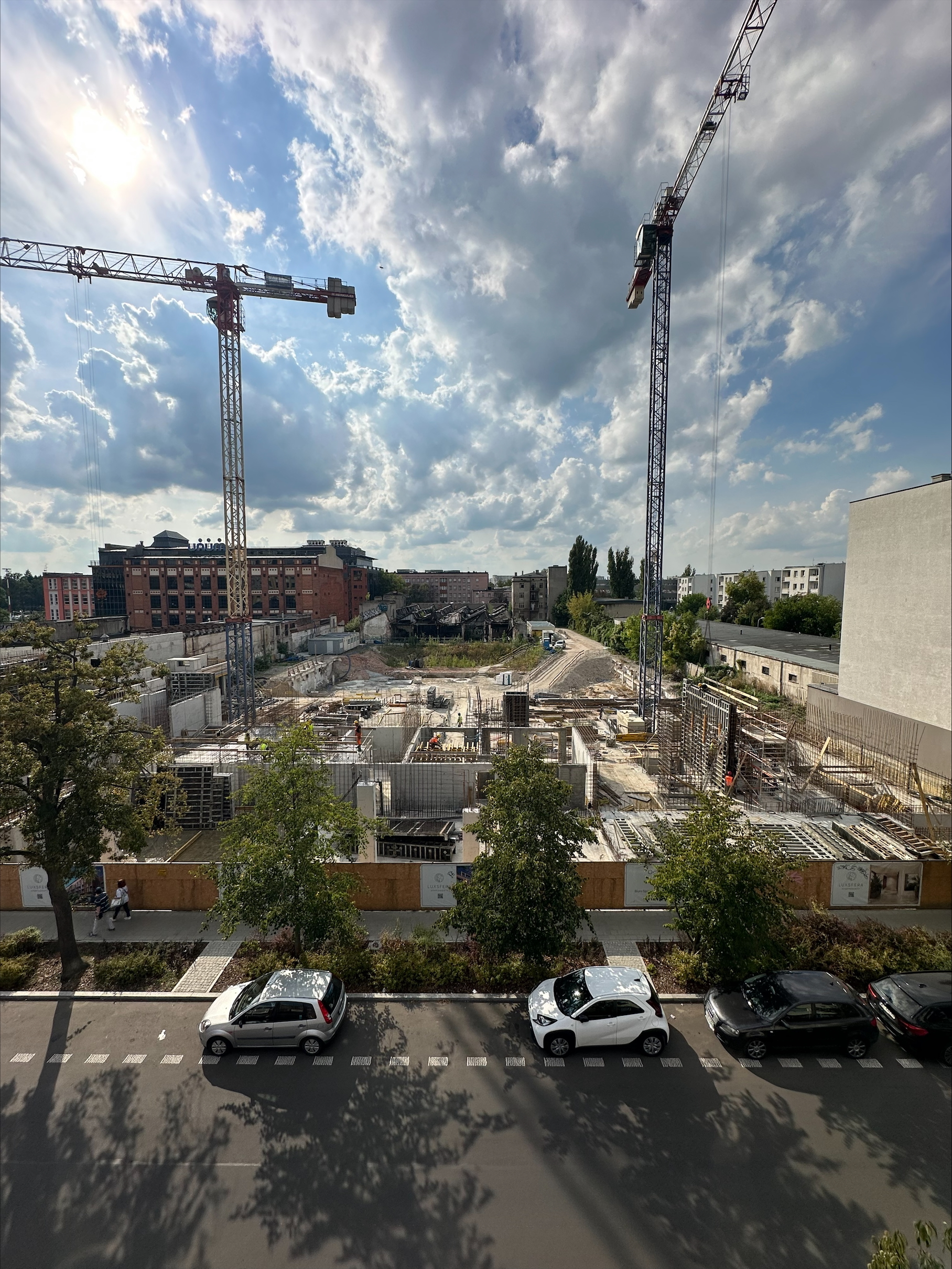

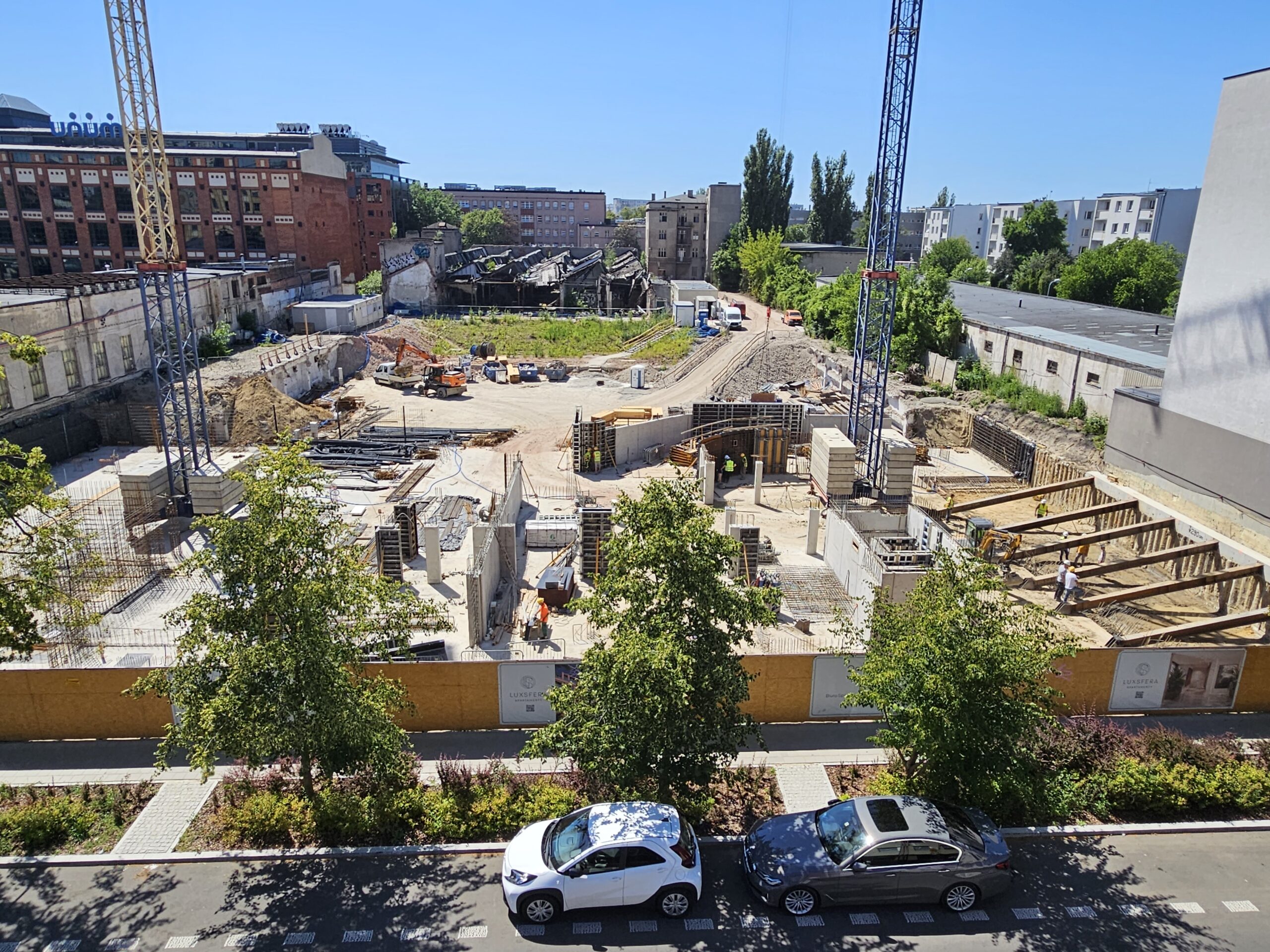

Na terenie budowy realizowane są kolejne etapy prac:

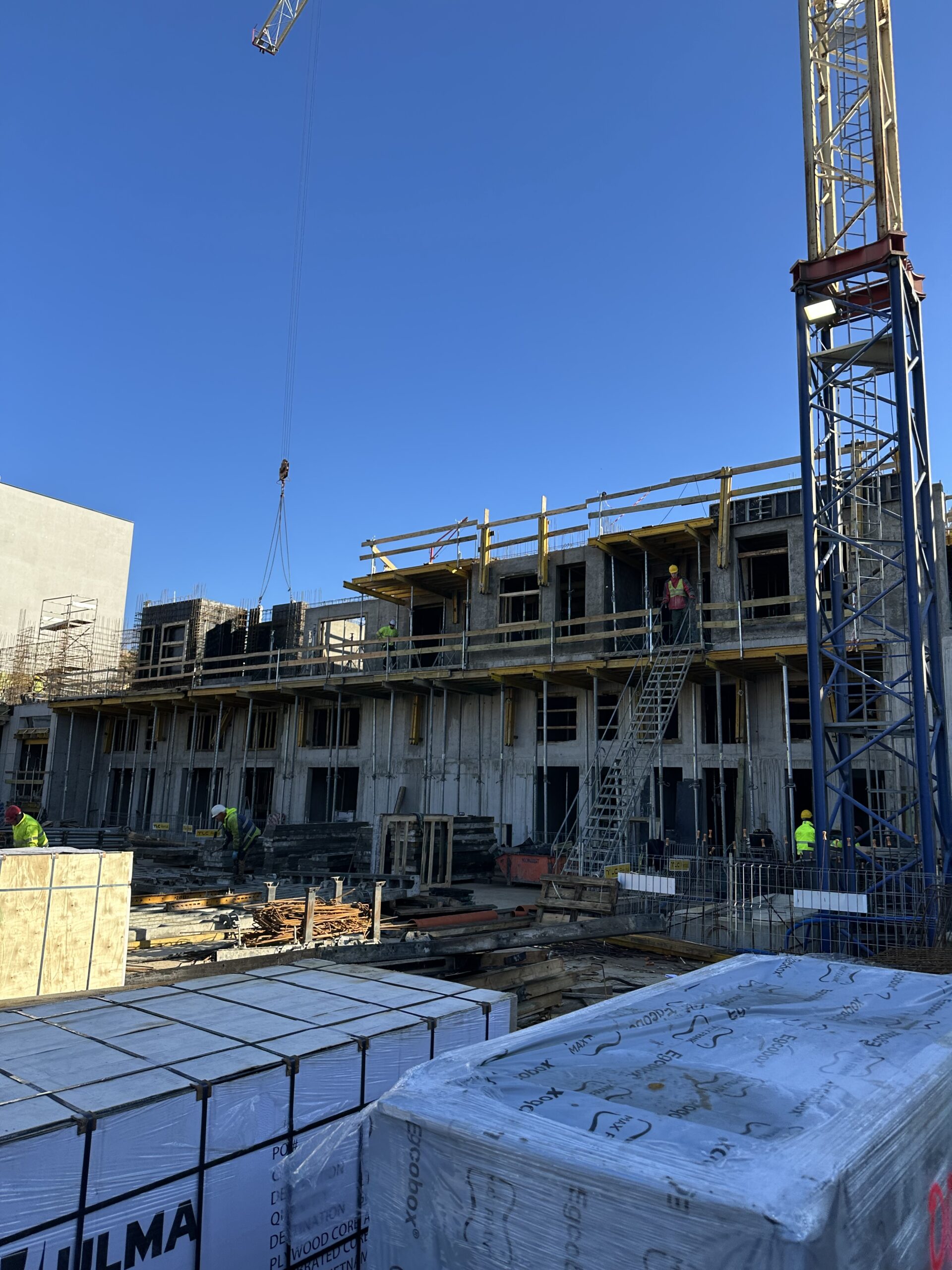

➡️ Trwa wykonywanie wyparć ściany berlińskiej oraz palisady za pomocą kształtowników stalowych – zarówno w obrębie budynku mieszkalnego, jak i wzdłuż ul. Gdańskiej.
➡️ Równocześnie prowadzone są roboty żelbetowe związane z konstrukcją kondygnacji podziemnej.

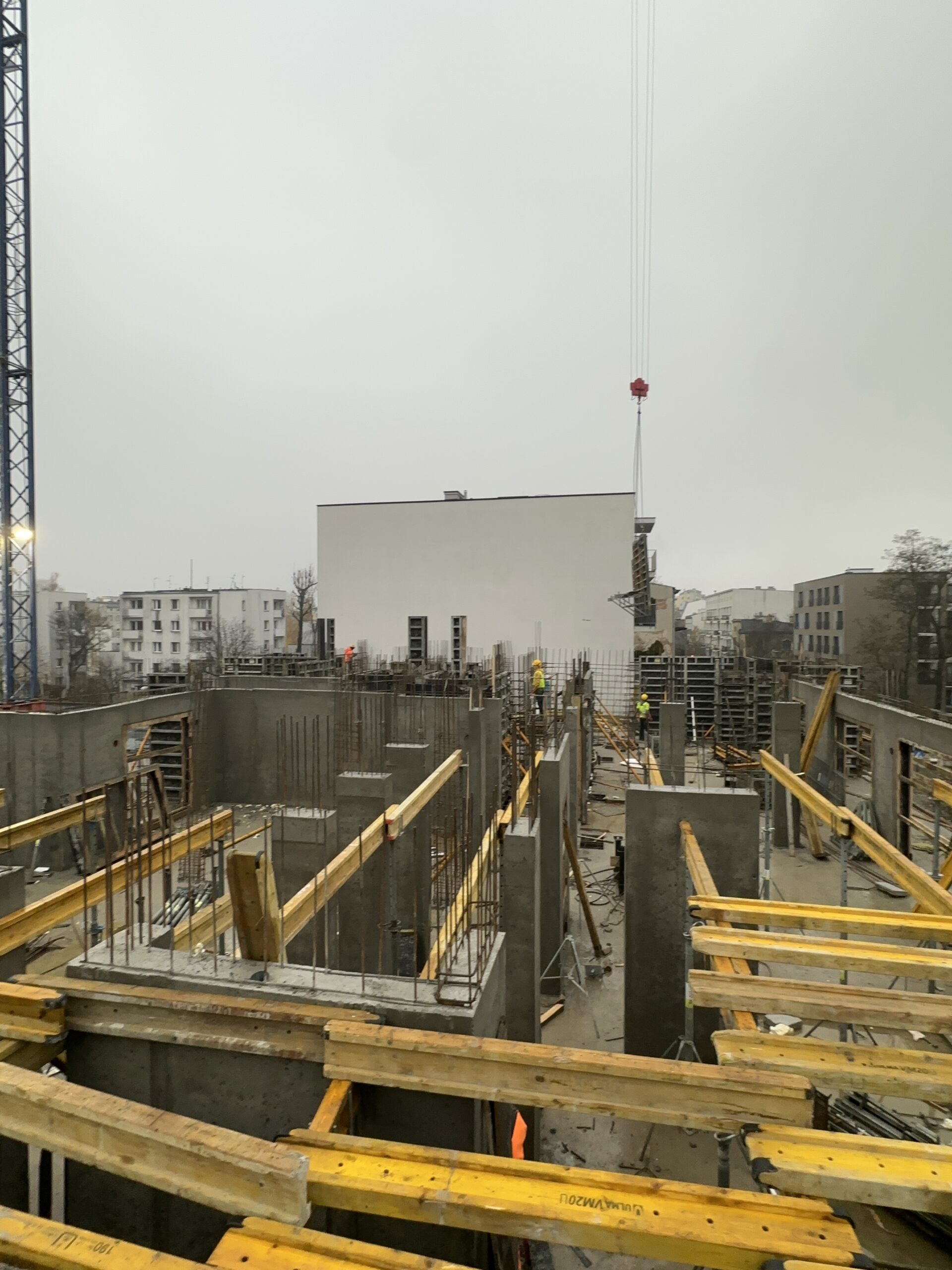

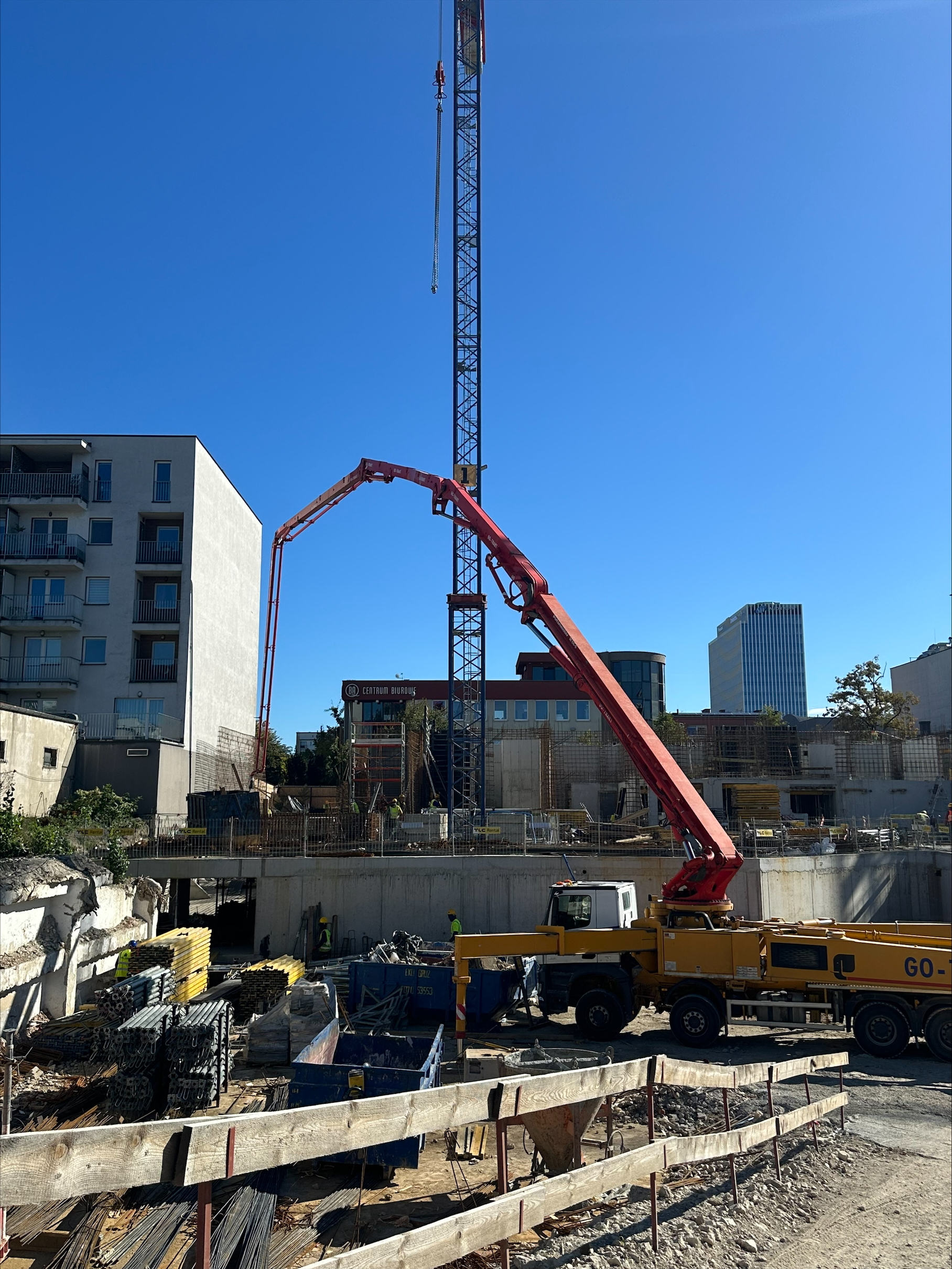

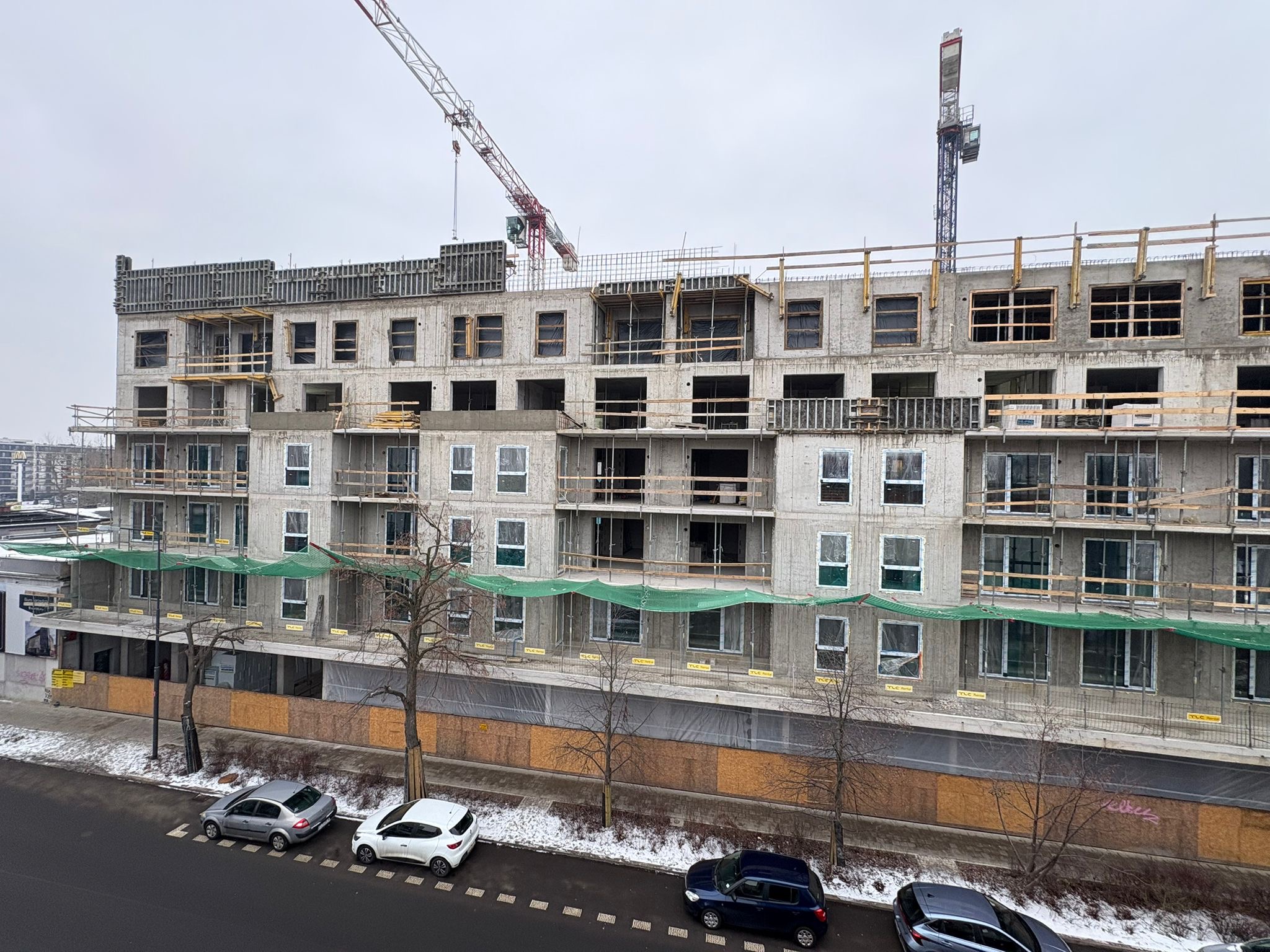

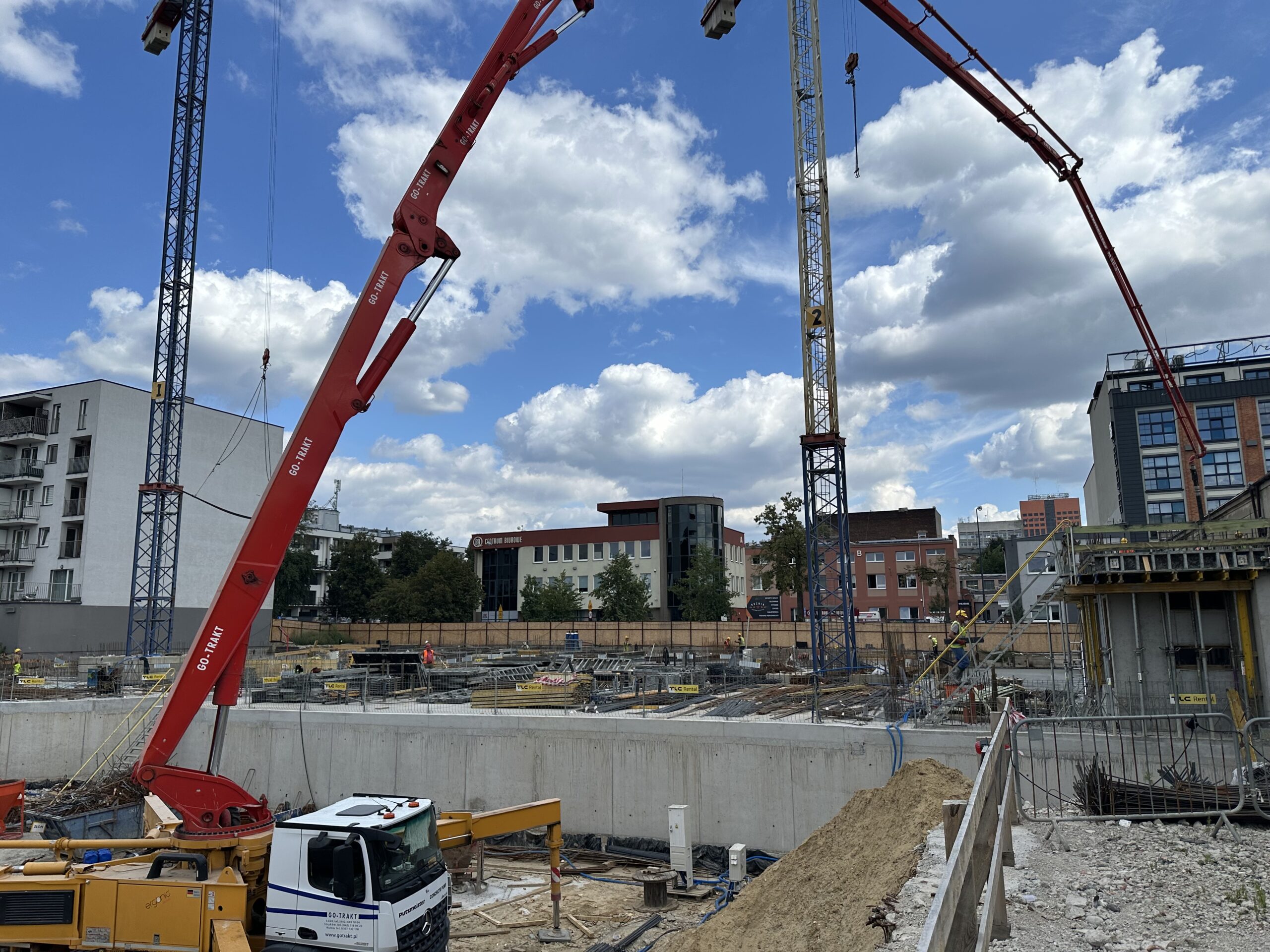

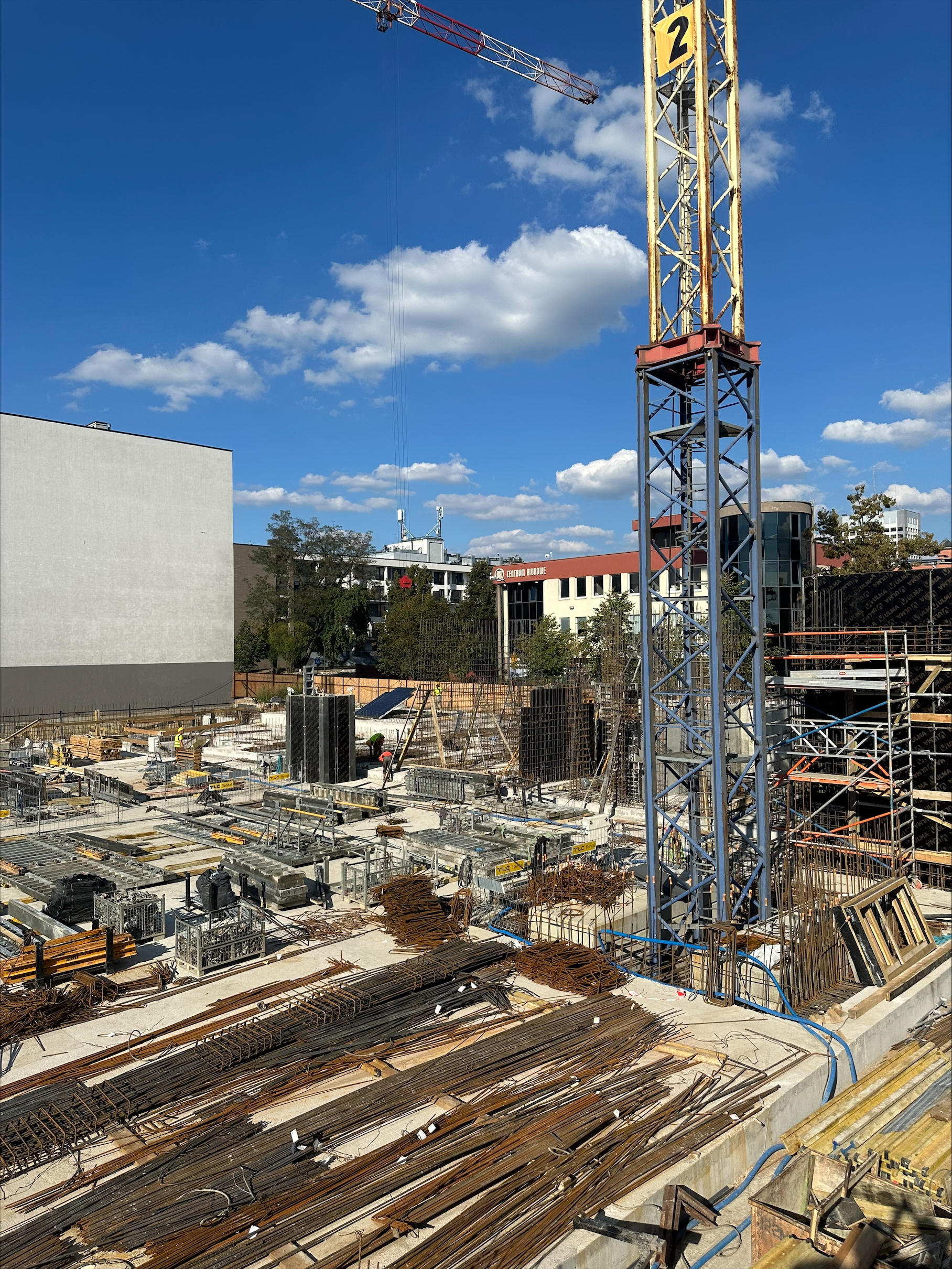

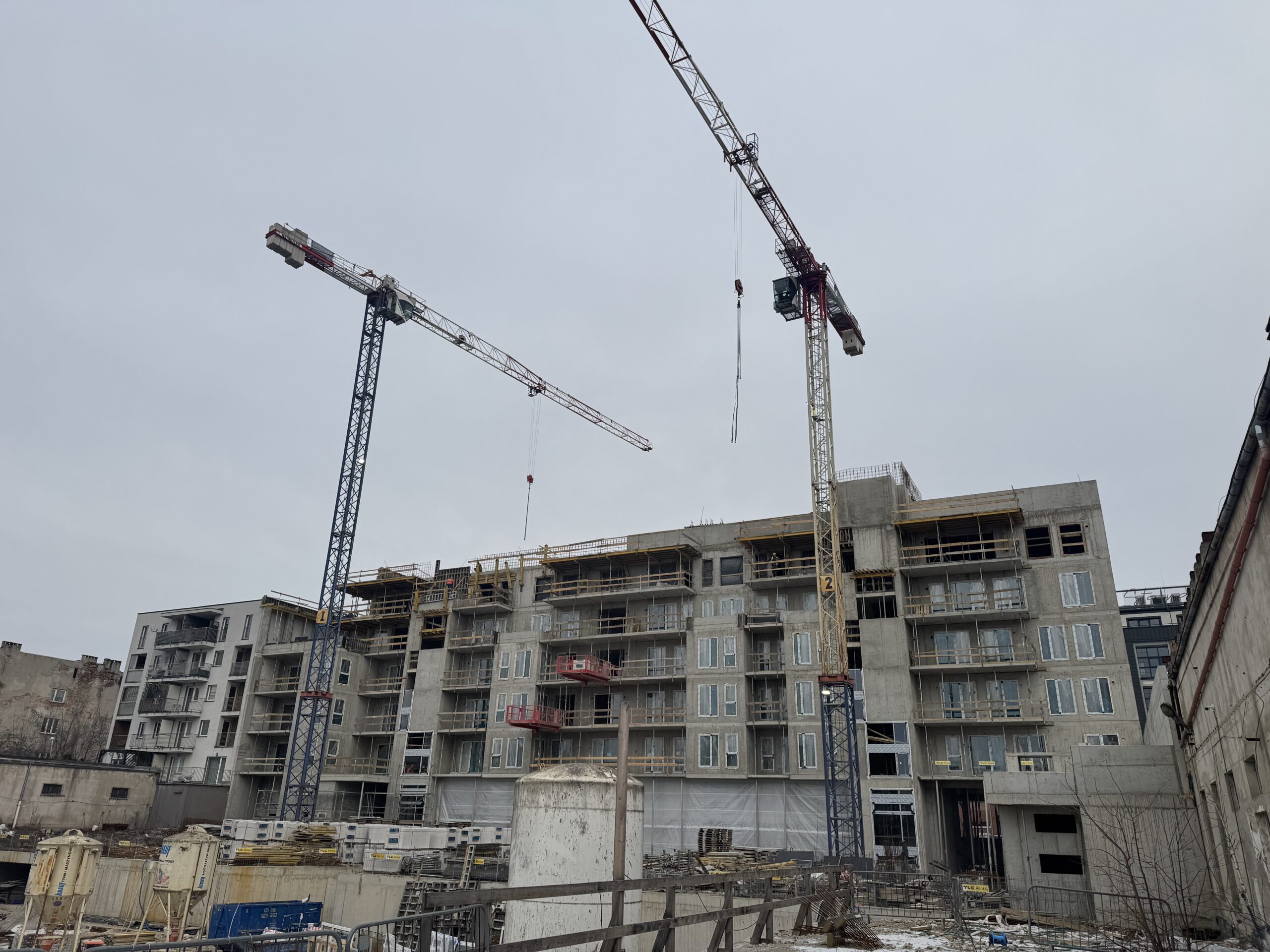

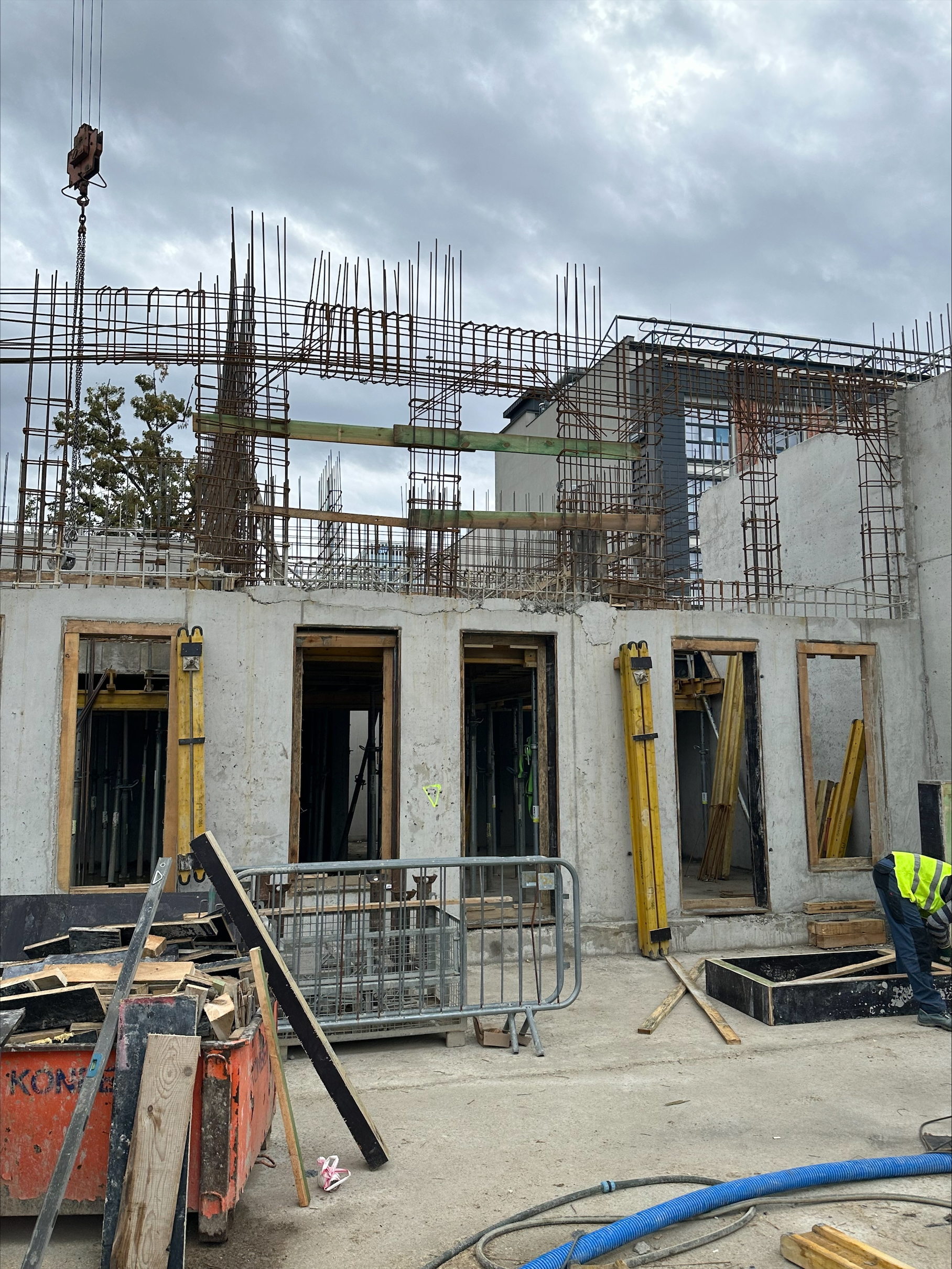

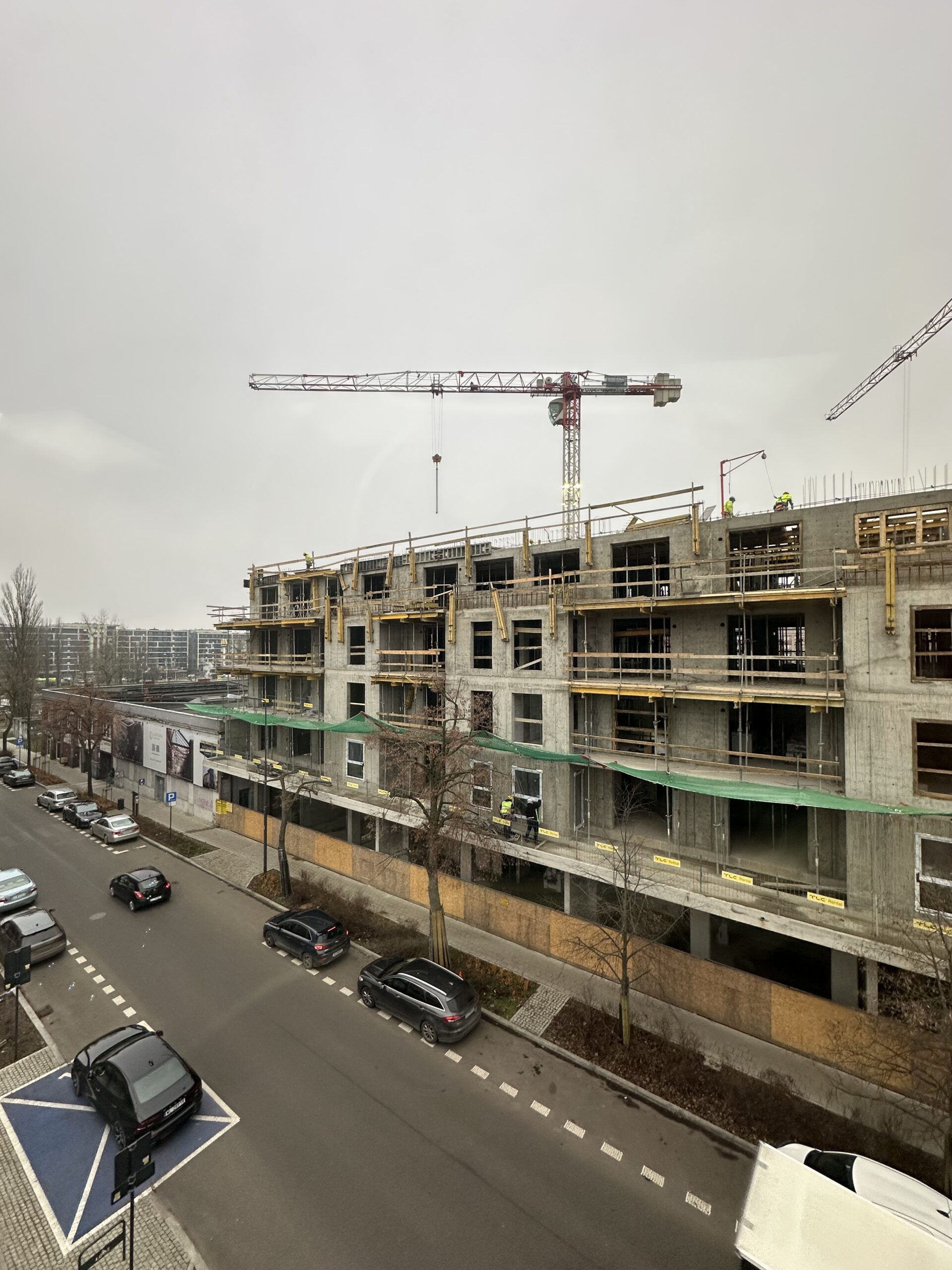

➡️ Zamontowano drugi żuraw wieżowy, który zostanie wykorzystany do dalszych prac konstrukcyjnych.

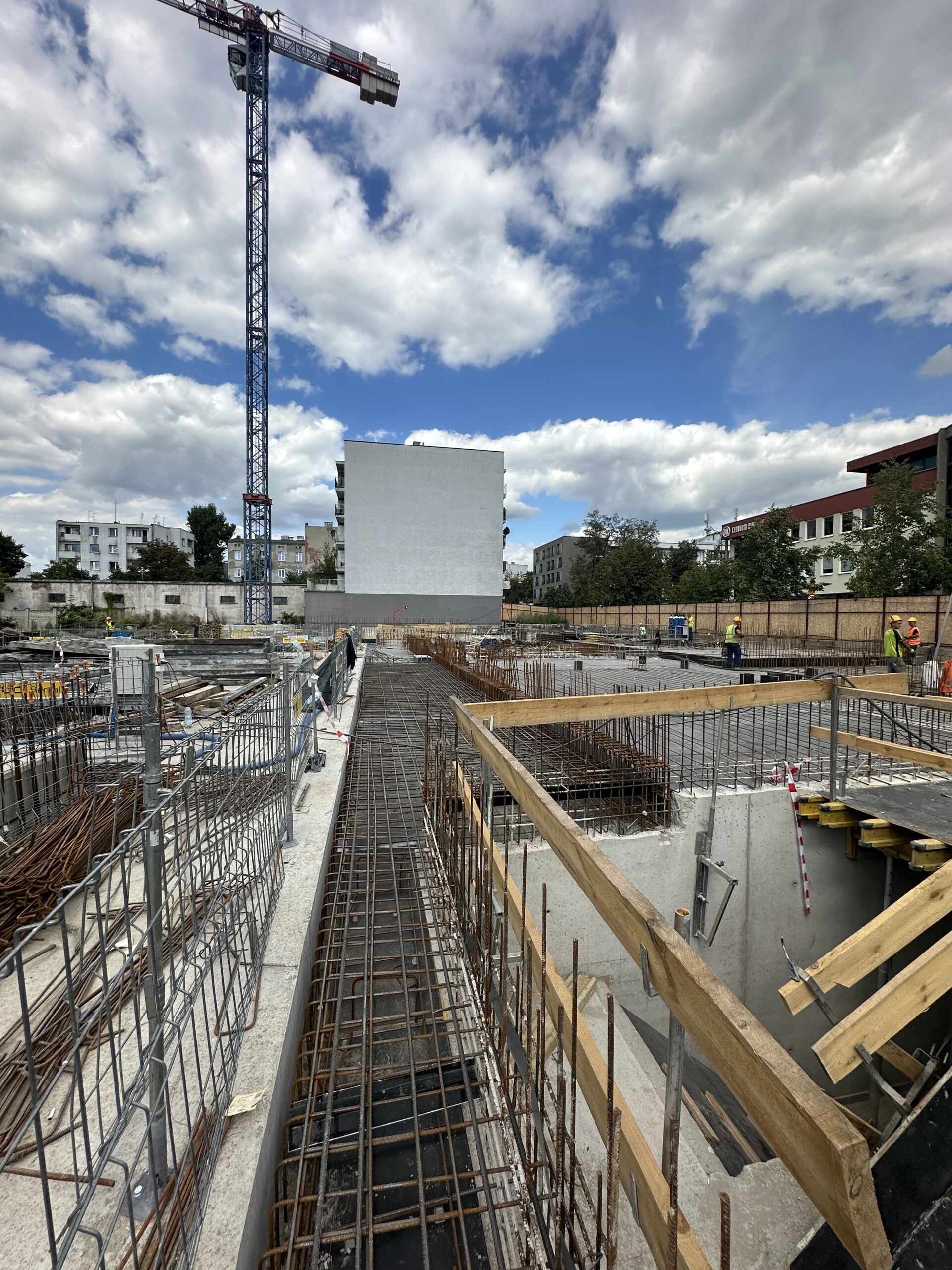

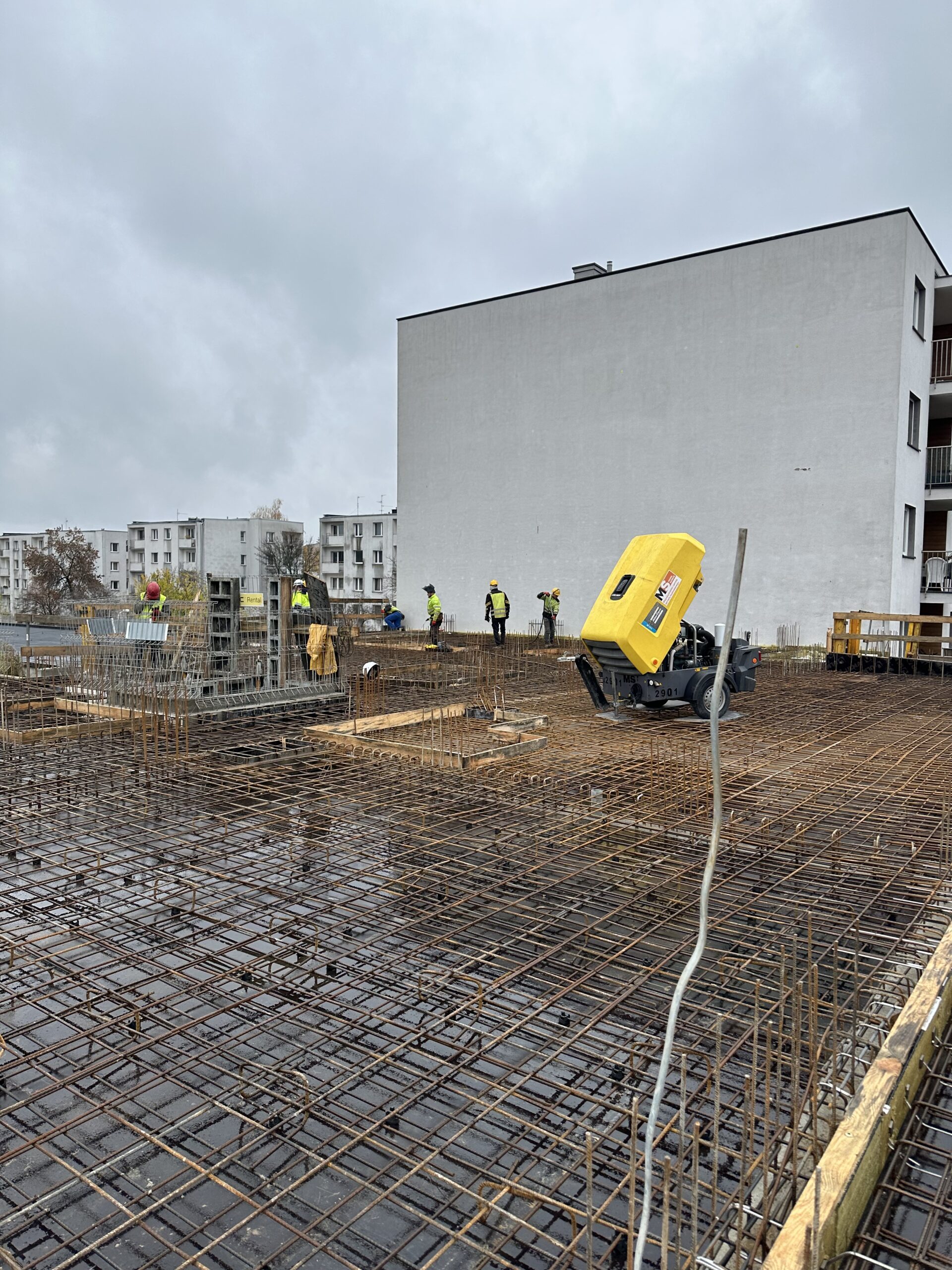

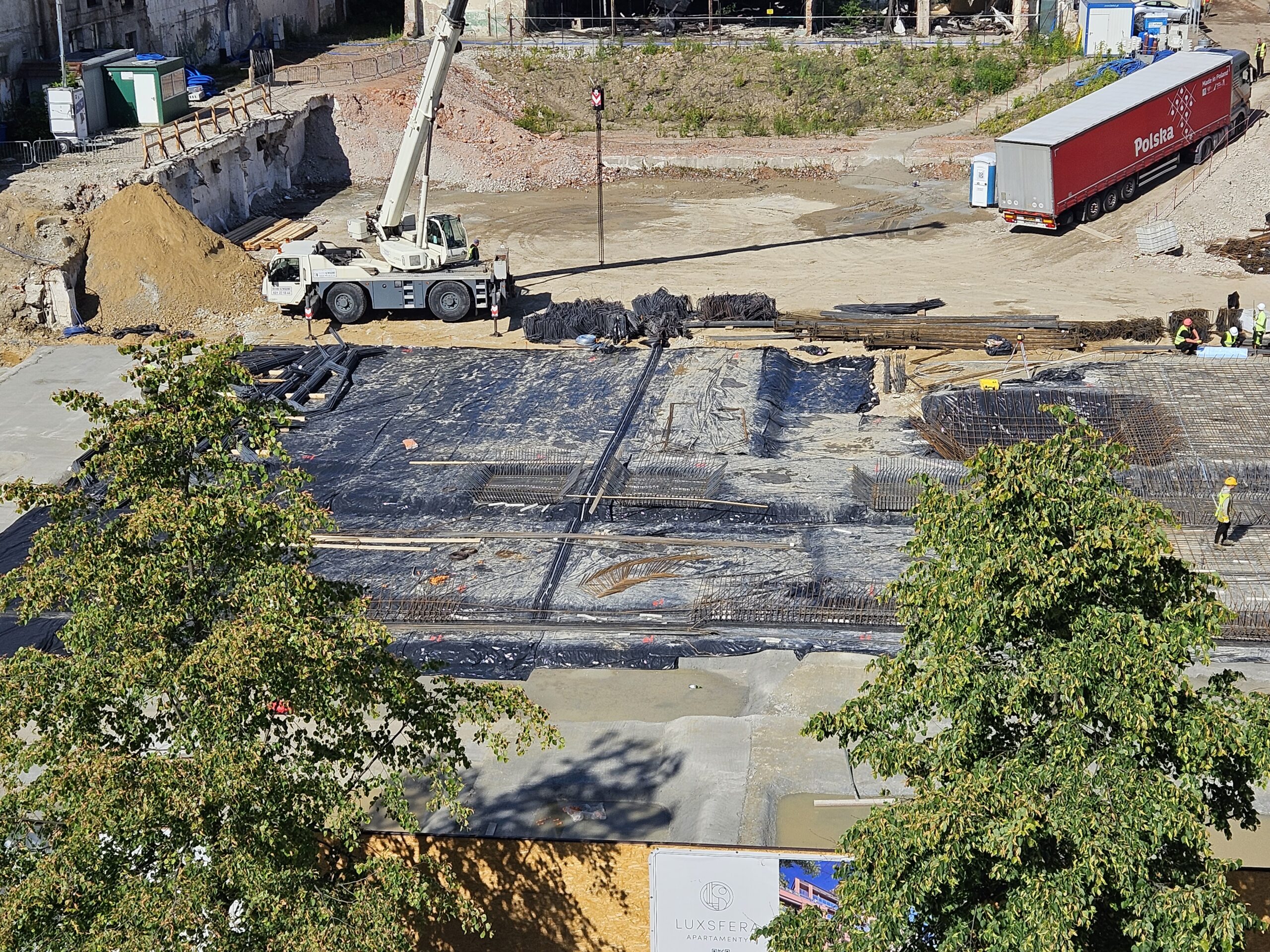

27.05.2025 Płyta fundamentowa

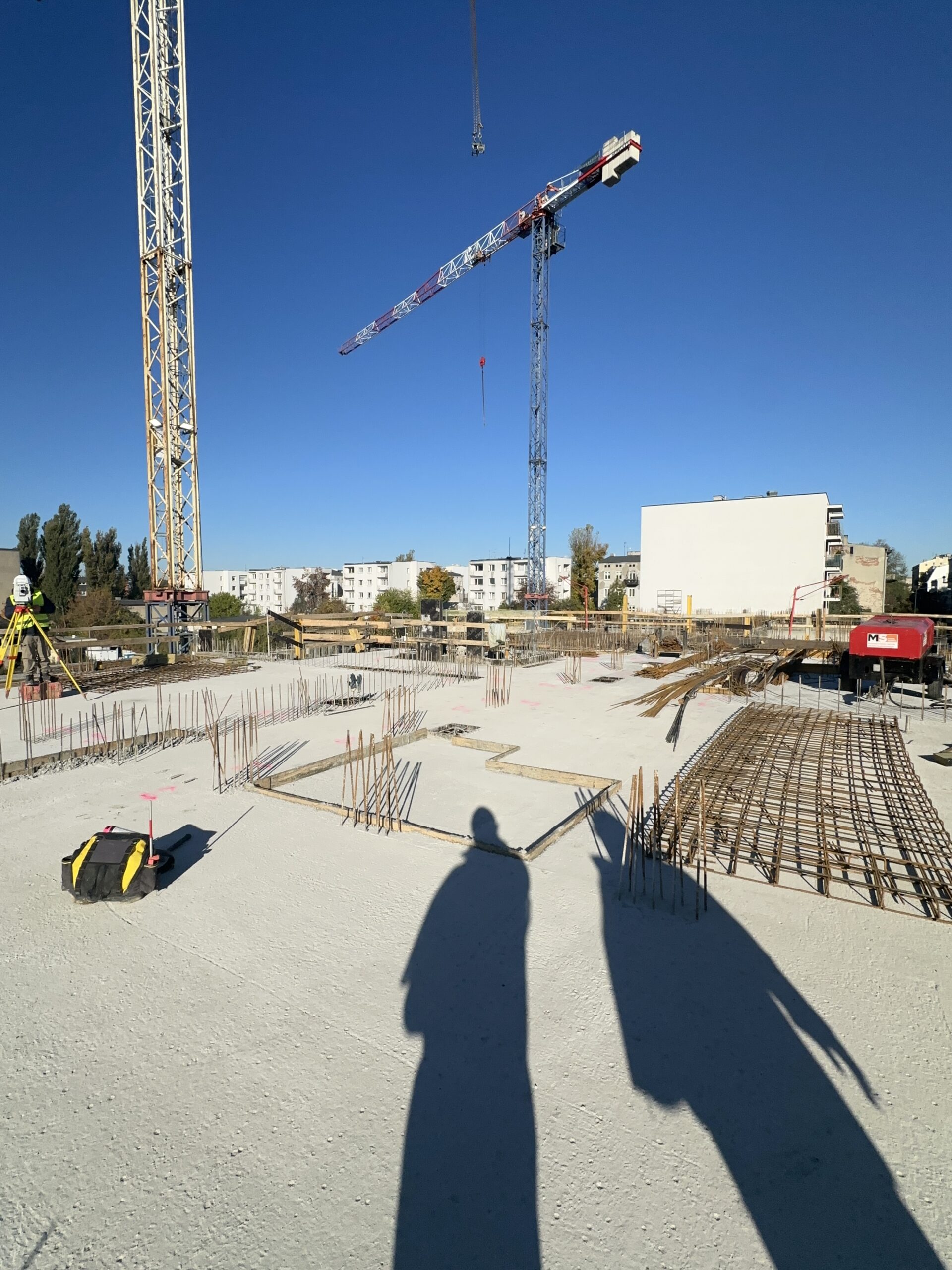

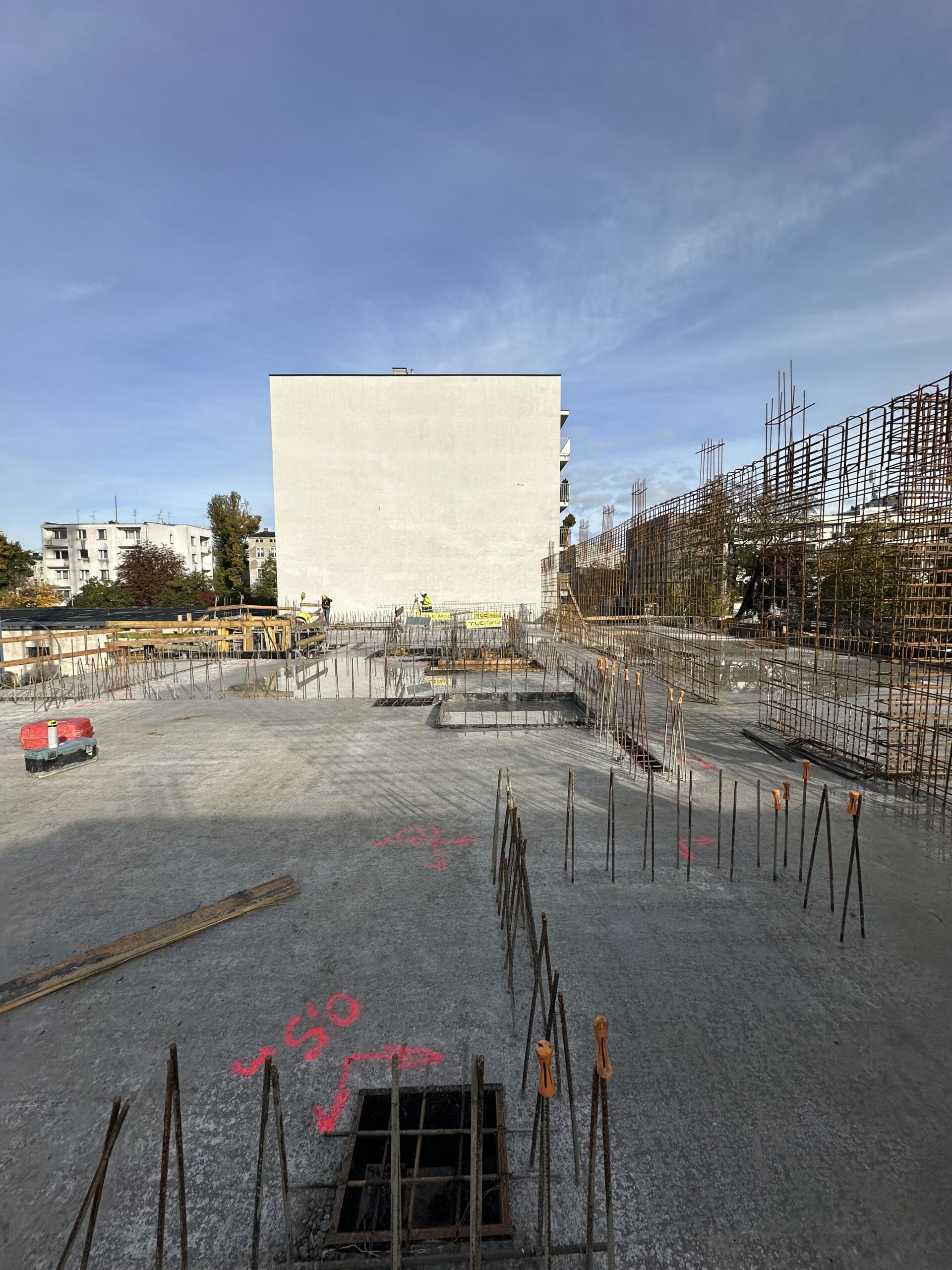

Wykonano podkład pod płytę fundamentową z betonu C 8/10 oraz rozpoczęto zbrojenie płyty fundamentowej.

BUDIMEX naszym partnerem

Po starannym procesie wyboru partnera, zdecydowaliśmy się na współpracę z firmą Budimex S.A. –  niekwestionowanym liderem branży budowlanej w Polsce, co gwarantuje najwyższy standard realizacji inwestycji.

03.04.2025 Obudowa wykopu

Wykonana została obudowa wykopu w postaci ścianki berlińskiej zabezpieczającej pobliski chodnik, jak również wykonano palisady zabezpieczające sąsiadujące budynki.

Dziennik budowy

Zapraszamy do zapoznania się z fotorelacją oraz opisem postępu prac na terenie budowy Luxsfera.
